|
|
ТИПОВЫЕ ТЕХНОЛОГИЧЕСКИЕ КАРТЫ НА ПРОИЗВОДСТВО ОТДЕЛЬНЫХ ВИДОВ РАБОТ РАЗДЕЛ 03 ТИПОВАЯ
НА КАМЕННЫЕ РАБОТЫ 3.01.01.03 КИРПИЧНАЯ КЛАДКА НАРУЖНЫХ СТЕН
МОСКВА-1989 1. ОБЛАСТЬ ПРИМЕНЕНИЯ.Типовая технологическая карта разработана на кладку простых наружных стен из кирпича с расшивкой швов типового этажа жилого дома серии 1-447С-34. План и разрез приведены на листе 4. В состав работ, рассматриваемых в карте, входят: кирпичная кладка стен; перестановка подмостей; транспортные и такелажные работы. Все работы по устройству кирпичной кладки стен выполняют в летний период и ведут в две смены. При привязке типовой технологической карты к конкретному объекту и условиям строительства, принятый в карте порядок выполнения работ по кирпичной кладке стен, размещение машин и оборудования, объёмы работ, средства механизации уточняют в соответствии с проектными решениями. 2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ.До начала кирпичной кладки стен должны быть выполнены: работы по организации строительной площадки; работы по возведению нулевого цикла; геодезическая разбивка осей здания; доставлены на площадку и подготовлены к работе башенный кран, подмости, необходимые приспособления, инвентарь и материалы. Доставку кирпича на объект осуществляют пакетами в специально оборудованных бортовых машинах. Раствор на объект доставляют автомобилями-самосвалами или растворовозами и выгружают в установку для перемешивания и выдачи раствора (раздаточным бункером). В процессе кладки запас материалов пополняется. Складирование кирпича предусмотрено на спланированной площадке на поддонах или железобетонной плите. Схема складирования приведена на листе 5. Разгрузку кирпича с автомашин и подачу на склад, и рабочее место осуществляют пакетами с помощью захвата Б-8. При этом обязательно днища пакетов защищают брезентовыми фартуками от выпадения кирпича. Раствор подают на рабочее место инвентарным раздаточным бункером вместимостью 1 м3 в металлические ящики вместимостью 0,25 м3. Схемы строповки приведены на листах 4, 6. Работы по возведению типового этажа жилого дома выполняет бригада из 15 человек: каменщик 3 разряда - 10 монтажник-такелажник 2 разряда - 2 плотник 4 разряда - 1 плотник 2 разряда - 2 При производстве кирпичной кладки стен используют инвентарные шарнирно-пакетные подмости: для кладки наружных стен в зоне лестничной клетки - переходные площадки и подмости для кладки пилонов. Схема размещения подмостей на этаже на период кладки стен приведена на листе 5. Общую ширину рабочих мест принимают равной 2,5 - 2,6 м, в том числе рабочую зону 60 - 70 см. Рабочее место и расположение материалов звена каменщиков на подмостях приведены на листе 7. Работы по производству кирпичной кладки наружных стен типового этажа жилого дома выполняют в следующей технологической последовательности: подготовка рабочих мест каменщиков; кирпичная кладка стен с расшивкой швов. Подготовку рабочих мест каменщиков выполняют в следующем порядке: устанавливают подмости; расставляют на подмостях кирпич в количестве, необходимом для двухчасовой работы; расставляют ящики для раствора; устанавливают порядовки с указанием на них отметок оконных и дверных проемов и т.д. Процесс кирпичной кладки состоит из следующих операций: установка и перестановка причалки; рубка и теска кирпичей (по мере надобности); подача кирпичей и раскладка их на стене; перелопачивание, подача, расстилания и разравнивание раствора на стене; укладка кирпичей в конструкцию (в верстовые ряды, в забутку); расшивка швов; проверка правильности выложенной кладки. Кирпичную кладку стен с расшивкой швов предусмотрено вести 4 звеньями «двойка» в две смены по захваткам и ярусам. Схема разбивки на ярусы приведена на листе 7. В процессе кладки стен работа в звене «двойка» распределяется следующим образом. Каменщик 3 разряда (№ 1) устанавливает рейку-порядовку, натягивает причальный шнур для обеспечения прямолинейности кладки. Другой каменщик 3 разряда (№ 2) берёт из пакета кирпичи и раскладывает их. Кирпич раскладывают на стене в определённом порядке. Для наружной версты кирпич раскладывают на внутренней стороне стены, а для внутренней версты - на середине стены. Затем каменщик № 2 расстилает раствор. В это время каменщик № 1 ведёт кладку наружной и внутренней версты способом «вприжим». После укладки 4 - 5 кирпичей избыток раствора, выжатого из горизонтального шва на лицо стены, каменщик подрезает ребром кельмы. Одновременно с кладкой стены каменщик № 2 расшивает швы, причём сначала расшивает вертикальные швы, а затем горизонтальные. Расшивку швов каменщик № 2 производит сначала более широкой частью расшивки (оправка шва), а затем более узкой. После кладки наружной версты каменщик № 2 ведёт кладку забутки, а каменщик № 1 помогает ему. Если в стене предусмотрены проемы, то при кирпичной кладке внутренней версты каменщик № 1 закладывает просмоленные пробки для крепления оконных блоков. По окончании кладки каменщик № 1 угольником проверяет правильность и горизонтальность рядов кладки. Толщину стен, длину простенков и ширину оконных проёмов замеряют метром. В случае отклонений каменщик № 1 исправляет кладку правилом и молотком-кирочкой. После этого каменщики переходят работать на другую захватку. Схема организации работы звеном «двойка» приведены на листе 7. Выполнив кирпичную кладку на I ярусе, каменщики переходят работать на II ярус. Для этого необходимо установить шарнирно-пакетные подмости в первое положение. Установку шарнирно-пакетных подмостей в первое положение выполняют в следующем порядке. Такелажник 2 разряда визуально проверяет исправность подмостей и в случае необходимости устраняет неисправности. Очистив подмости от раствора, он стропит их за 4 внешние петли. По сигналу машинист крана подает подмости к месту установки. Плотники 4 и 2 разрядов принимают подмости, регулируют их положение над местом установки и плавно опускают на место, следя за плотностью их примыкания к соседним подмостям, при необходимости регулируют их положение при помощи ломов. Установленные подмости расстроповывают. Установка подмостей из первого положения во второе положение производится следующим образом. Плотники 4 и 2 разрядов стропят подмости за 4 внешние петли, переходят на стоящие рядом подмости, подают сигнал машинисту крана на подъём и следят за равномерным раскрытием опор и горизонтальностью подмостей. После полного раскрытия опор и перемещения их в вертикальное положение плотники 4 и 2 разрядов устанавливают подмости на перекрытие, при необходимости регулируя при помощи ломов их положение. Затем по лестнице они поднимаются на подмости и расстроповывают их. Варианты рекомендуемых машин и оборудования для кирпичной кладки наружных стен приведены в табл. 1. Таблица 1
3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЁМКЕ РАБОТРаботы по возведению каменных конструкций следует осуществлять в соответствии с технической документацией: указания по виду материалов, применяемых для кладки, их проектные марки по прочности и морозостойкости; марки растворов для производства работ; способ кладки и мероприятия, обеспечивающие прочность и устойчивость конструкций в стадии возведения. Технические критерии и средства контроля операций и процессов приводятся в табл. 2. Приёмочный контроль каменных работ осуществляют согласно СНиП 3.03.01-87 «Несущие ограждающие конструкции». Таблица 2

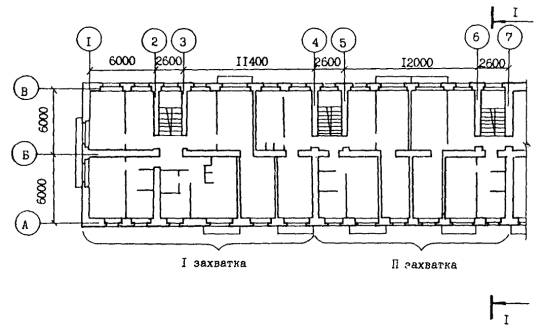

ПЛАН ЗДАНИЯ

СТРОПОВКА ПОДМОСТЕЙ
1 - строп четырёхветвевой 2 - подмости шарнирно-пакетные РАЗРЕЗ 1-1
СТРОПОВКА ЗАХВАТА

1 - строп четырехветвевой; 2 - захват Б-8; 3 - бункер для раствора; 4 - ящик для раствора СТРОПОВКА БУНКЕРА С РАСТВОРОМ
СТРОПОВКА ЯЩИКА С РАСТВОРОМ
СХЕМЫ СКЛАДИРОВАНИЯ КИРПИЧА

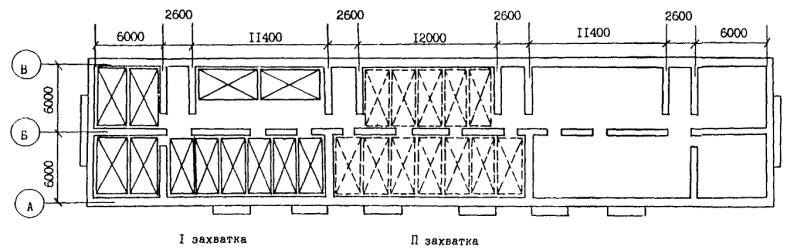

а - складирование кирпича на поддоне с металлическими крючьями; б - складирование кирпича на железобетонной плите 1 - кирпич; 2 - поддон; 3 - железобетонная плита СХЕМА РАССТАНОВКИ ПОДМОСТЕЙ
РАБОЧЕЕ МЕСТО И РАСПОЛОЖЕНИЕ МАТЕРИАЛОВ ЗВЕНА КАМЕНЩИКОВ НА ПОДМОСТЯХ

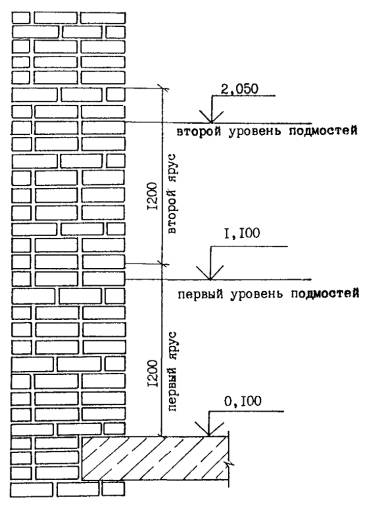

СХЕМА РАЗБИВКИ КИРПИЧНОЙ КЛАДКИ ПО ЯРУСАМ

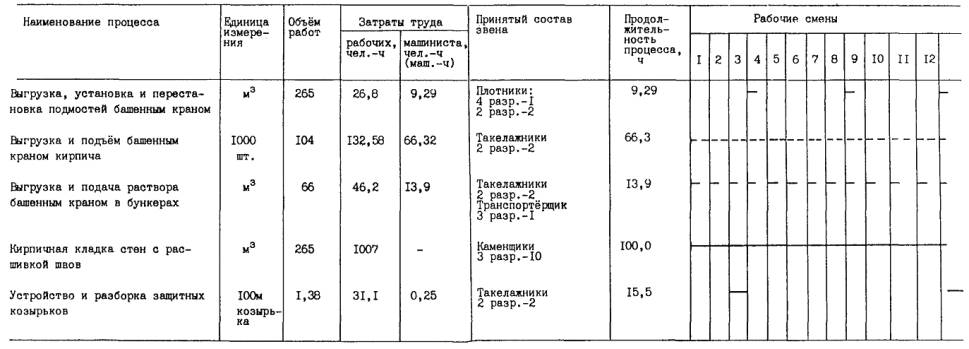

4. КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА, МАШИННОГО ВРЕМЕНИ, ЗАРАБОТНОЙ ПЛАТЫ НА ВОЗВЕДЕНИЕ НАРУЖНЫХ СТЕН ТИПОВОГО ЭТАЖАТаблица 3
5. ГРАФИК ПРОИЗВОДСТВА РАБОТ НА ВОЗВЕДЕНИЕ ТИПОВОГО ЭТАЖАТаблица 4
6. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫПотребность в инструменте, инвентаря и приспособлениях приведена в табл. 5. Таблица 5
Потребность в материалах и полуфабрикатах для выполнения работ по кирпичной кладке типового этажа приводится в табл. 6 Таблица 6
7. ТЕХНИКА БЕЗОПАСНОСТИРаботы по кирпичной кладке наружных стен выполняют с соблюдением СНиП III-4-80 «Техника безопасности в строительстве». Необходимо пользоваться инструкциями по эксплуатации применяемых машин и оборудования. Уровень кладки после каждого перемещения подмостей должен быть не менее чем на 0,7 м выше уровня рабочего настила или перекрытия. Не допускается кладка наружных стен толщиной до 0,75 м в положении стоя на стене. При кладке стен высотой более 7 м необходимо применять защитные козырьки по периметру здания, удовлетворяющие следующим требованиям: ширина защитных козырьков должна быть не менее 1,5 м, и они должны быть установлены с уклоном к стене так, чтобы угол, образуемый между нижней частью стены здания и поверхностью козырька, был 110°, а зазор между стеной здания и настилом козырька не превышал 50 мм; первый ряд защитных козырьков должен иметь сплошной настил на высоте не более 6 м от земли и сохраняться до полного окончания кладки стен, а второй ряд, изготовленный сплошным или из сетчатых материалов с ячейкой не более 50´50 мм, должен устанавливаться на высоте 6 - 7 м над первым рядом, а затем по ходу кладки переставляться через каждые 6 - 7 м. Рабочие, занятые на установке, очистке или снятии защитных козырьков, должны работать с предохранительными поясами. Ходить по козырькам, использовать их в качестве подмостей, а также складывать на них материалы не допускается. 8. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ НА ТИПОВОЙ ЭТАЖ КИРПИЧНОЙ КЛАДКИНормативные затраты труда рабочих, чел.-ч 1251,69 Нормативные затраты машинного времени, маш.-ч 92,41 Заработная плата рабочих, р.-к. 864-93 Заработная плата механизаторов, р.-к. 83-12 Продолжительность выполнения работ, смена 12,2 Выработка на одного рабочего в смену, м3 1,73 9. ФАСЕТНЫИ КЛАССИФИКАТОР ФАКТОРОВФАСЕТ 01 Кладка стен из кирпича
ФАСЕТ 02 Применение кирпича половняка при кладке стен из кирпича
ФАСЕТ 03 Кладочные растворы
ФАСЕТ 04 Высота от уровня земли
ФАСЕТ 05 Высота от уровня земли
ФАСЕТ 06 Толщина стен в кирпичах
ФАСЕТ 07 Расход одинарного полнотелого кирпича на 1 м3 кладки, тыс. шт.
ФАСЕТ 08 Расход одинарного пустотелого кирпича на 1 м3 кладки, тыс. шт.
ФАСЕТ 09 Расход модульного кирпича на 1 м3 кладки, тыс. шт.
ФАСЕТ 10 Расход 8-дырчатого кирпича по ГОСТ 7484-69 на 1 м3 кладки, тыс. шт.
ФАСЕТ 11 Расход 16-щелевого кирпича по ГОСТ 7484-69 на 1 м3 кладки, тыс. шт.
ФАСЕТ 12 Расход раствора на 1 м3 кладки из одинарного полнотелого кирпича, м3
ФАСЕТ 13 Расход раствора на 1 м3 кладки из одинарного пустотелого кирпича, м3
ФАСЕТ 14 Расход раствора на 1 м3 кладки из модульного кирпича, м3
ФАСЕТ 15 Расход раствора на 1 м3 кладки из 8-дырчатого кирпича, м3
ФАСЕТ 16 Расход раствора на 1 м3 кладки из 16-щелевого кирпича, м3
ФАСЕТ 17 Стоимость 1 маш.-ч работы монтажного крана, руб.
ФАСЕТ 18 Стоимость 1 маш.-ч работы монтажных механизмов и приспособлений, руб.
Примечание. Рамкой обведены в таблицах значения факторов, на которые рассчитаны показатели в данной технологической карте. СОДЕРЖАНИЕ
|
|
