|
|
МИНИСТЕРСТВО ЭНЕРГЕТИКИ И ЭЛЕКТРИФИКАЦИИ СССР ГЛАВНОЕ ТЕХНИЧЕСКОЕ УПРАВЛЕНИЕ ЦЕНТР ПО НАУЧНОЙ ОРГАНИЗАЦИИ ТРУДА И
УПРАВЛЕНИЯ ЭНЕРГОСТРОЙТРУД КАРТЫ ТРУДОВЫХ ПРОЦЕССОВ УСТРОЙСТВО МОНОЛИТНОЙ ТЕПЛОИЗОЛЯЦИОННОЙ Комплект карт ККТ-0.0-3 (2 карты) КТ-0.0-0.2-86 Москва 1986 ВВОДНАЯ ЧАСТЬ1. В настоящий комплект (ККТ-0.0-3) входят следующие карты трудовых процессов: - устройство монолитной теплоизоляционной подготовки из поризованного бетона; - устройство цементной стяжки. 2. Карты разработаны на основе изучения и обобщения передового опыта работы бригады бетонщиков управления отделочных работ «Жилстрой» при УС «Саратовгэсстрой». 3. Нормативные данные получены на основе наблюдений. 4. Поризованные легкие мелкозернистые бетонные смеси, применяемые для устройства полов, приготовляются из цементного раствора М-100 с мелким заполнителем (песок), воды и специальных добавок (алюминиевая пудра, сульфат натрия, жидкое мыло) в реконструированной штукатурной передвижной станции на базе ПШСФ-2 (Рис. 1, рабочие чертежи в УС «Саратовгэсстрой»). Полученная смесь после приготовления не менее чем через 10 мин самопроизвольно вспучивается (при условии правильной дозировки добавок) и увеличивается в объеме почти в 1,5 раза. Дозировка добавок и приготовление смеси приводятся в первой карте. 5. Режим труда и отдыха принят в соответствии с «Руководством по техническому нормированию труда рабочих в строительстве» (М., Стройиздат, 1977).
1. Область и эффективность применения карты1.1. Карта предназначена для организации труда рабочих при устройстве цементной стяжки по теплоизоляционной подготовке из поризованного бетона с применением штукатурной станции ПШСФ-2. 1.2. Показатели производительности труда. По карте Выработка на 1 чел.-день, м2 47,0 Затраты труда на устройство 1 м2 цементной стяжки, чел.-ч 0,17 Примечание. В затраты труда включено время на подготовительно-заключительные работы (4 %) и отдых (12 %). 2. Условия и подготовка выполнения процесса2.1. До начала работ по устройству цементной стяжки по теплоизоляционной подготовке из поризованного бетона необходимо: доставить на рабочее место оборудование, инструмент и приспособления; обеспечить электропитанием все механизмы, применяемые в процессе. 2.2. Работы следует выполнять, соблюдая правила техники безопасности и охраны труда рабочих в соответствии с требованиями СНиП III-4-80 «Техника безопасности в строительстве». 2.3. Режим труда и отдыха определен из условия оптимально высокого темпа выполнения трудовых процессов в соответствии с «Руководством по техническому нормированию труда рабочих в строительстве» (М., Стройиздат, 1977). 2.4. Промежуток времени после укладки поризованного бетона до устройства цементной стяжки должен быть не менее 48 часов. 3. Исполнителя, предметы и орудия труда3.1. Исполнители: бетонщик 3 разр. (Б1, Б2) - 2 то же 2 разр. (Б3) - 1 3.2. Инструменты, приспособления и инвентарь

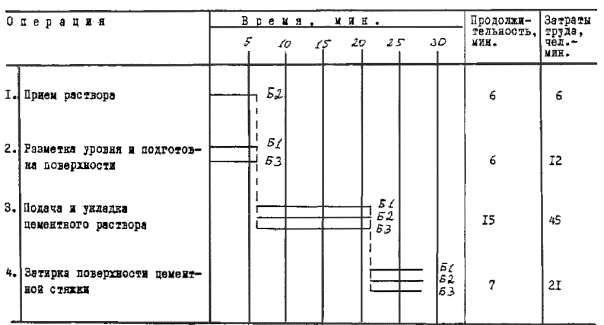

4. Технология процесса и организация труда4.1. Работы по устройству цементной стяжки по подготовке из поризованного бетона выполняют в следующем порядке: принимают раствор из автосамосвала в приемный бункер станции, размечают уровень и подготавливают поверхность, подают и укладывают цементный раствор, затирают поверхность цементной стяжки. 4.2. График трудового процесса Итого на 10 м2 84 Примечание. Операция № 4 производится через 24 часа. 4.3. Схема организации рабочего места Условные обозначения. 1. Штукатурная станция. 2. Основание из поризованного бетона. 3. Резиновый напорный рукав. Б1, Б2, Б3 - рабочие места бетонщиков. 4.4. Описание операций, их продолжительность, исполнители, орудия труда. 1. ПРИЕМ РАСТВОРА. Бетонщик Б2 принимает раствор в приемный бункер штукатурной станции с последующей очисткой кузова автосамосвала. Операция выполняется 6 мин. 2. РАЗМЕТКА УРОВНЯ И ПОДГОТОВКА ПОВЕРХНОСТИ. Бетонщики Б1 и Б3 размечают уровень укладки раствора и увлажняют поверхность. Операция выполняется 6 мин. 3. ПОДАЧА И УКЛАДКА ЦЕМЕНТНОГО РАСТВОРА. Бетонщик Б2 по сигналу бетонщика Б1 включает насос для подачи раствора. Бетонщики Б1 и Б3 производят укладку цементного раствора с последующим разравниванием и заглаживанием поверхности. Операция выполняется 15 мин. 4. ЗАТИРКА ПОВЕРХНОСТИ ЦЕМЕНТНОЙ СТЯЖКИ. После схватывания цементного раствора бетонщики Б1, Б2 и Б3 увлажняют поверхность стяжки и при помощи затирочных машин и ручного инструмента (полутерок ручной, кельма для штукатурных работ, правило окованное) производят затирку поверхности цементной стяжки. Операция выполняется 7 мин. Норма времени Нвр. на устройство 10 м2 цементной стяжки
Выработка В на одного рабочего за восьмичасовую смену В = 8/1,7 = 4,7´10 = 47 м2 СОДЕРЖАНИЕ
|
|
