Типовые технологические карты на производство отдельных видов работ ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА на монтаж строительных конструкций 6307030153 УСИЛЕНИЕ ЖЕЛЕЗОБЕТОННЫХ БАЛОК ПРЕДВАРИТЕЛЬНО НАПРЯЖЕННЫМИ ТЯЖАМИ Москва-1990 Содержание
1. ОБЛАСТЬ ПРИМЕНЕНИЯ1.1. Данная типовая технологическая карта разработана на процесс усиления железобетонных балок и ригелей установкой металлических предварительно напряженных тяжей. 1.2. Карта рекомендована для применения при реконструкции и ремонте многоэтажных промышленных и прочих зданий с железобетонным каркасом. 1.3. При привязке технологической карты к реальным объектам и условиям производства работ необходимо выполнить пересчет объемов работ, калькуляций затрат труда и заработной платы, графиков производства работ, материально-технических и конечных технико-экономических факторов на основании фасетного классификатора факторов. 2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ2.1. До начала производства работ по усилению конструкций, в зависимости от конкретных условий необходимо: проанализировать влияние стесненности фронта работ от технологического оборудования на условия производства работ; увязать график выполнения работ с технологическим режимом действующего производства; выполнить необходимое разгружение конструкций; произвести необходимый демонтаж оборудования и инженерных сетей или их вынос; осуществить комплекс дополнительных мероприятий по обеспечению безопасного выполнения работ в условиях действующего производства и по защите технологического оборудования, инженерных сетей, материалов и готовой продукции от возможного повреждения или загрязнения в ходе проведения работ. 2.2. Проектные решения усиления конструкций предварительно напряженными тяжами можно представить следующей конструктивной схемой (рис.1).

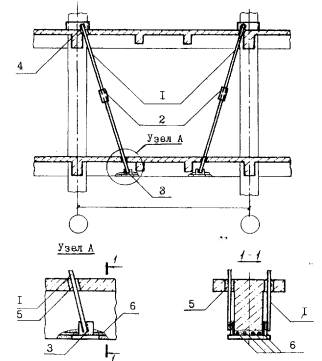

Рис. 1 Тяжи, как правило, изготавливают из двух кусков круглой стали. Напряжения в тяжах создают с помощью стяжных муфт. Для этого на смежных концах частей тяжа и в муфте нарезают соответственно правую и левую резьбу. При вращении муфты происходит стягивание частей тяжа, что и приводит к появлению в нем предварительного напряжения. Анкерные узлы представляют собой хомуты, схватывающие опорные (колонны) и усиливаемые (ригели) конструкции. Соединение тяжей с анкерами может быть выполнено сварным или болтовым. Настоящей картой принята следующая технологическая последовательность производства работ: пробивка (сверление) отверстий для пропуска тяжей; пробивка штраб в ригелях; монтаж опорных анкеров; монтаж тяжей; закрепление тяжей; натяжение тяжей с помощью стяжных муфт; заделка отверстий и штраб. Выполнение отверстий для пропуска тяжей рекомендовано производить электроперфораторами или отбойными молотками. Штрабы на нижней поверхности ригелей с оголением арматуры пробивают с помощью отбойных молотков или бетоноломов, а при небольших объемах работ - вручную. Монтируют опорные анкеры на ригели с лесов или передвижных подмостей, а обоймы на колоннах - с нижележащего перекрытия. Анкеры крепят сваркой к оголенной арматуре ригеля. Тяжи в собранном виде заводят в отверстия в перекрытии и крепят к анкерным узлам сверху и снизу. После этого производят натяжение тяжей с помощью стяжных муфт. Отверстия и борозды заделывают цементным раствором. Схема монтажа усиливающих конструкций дана на рис. 2.
Рис. 2 3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЕМКЕ РАБОТТаблица 1
4. КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА И ЗАРАБОТНОЙ ПЛАТЫ НА ОДНО УСИЛЕНИЕТаблица 2
Примечание. Заработная плата машиниста компрессора подсчитана по часовой тарифной ставке 4 разр. исходя из фактических затрат труда. 5. ГРАФИК ПРОИЗВОДСТВА РАБОТТаблица 3
6. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ6.1. Потребность в инструменте, инвентаре и приспособлениях приведена в табл.4 Таблица 4
6.2. Потребность в материалах и полуфабрикатах для выполнения работ приводится в табл.5 Таблица 5
7. ТЕХНИКА БЕЗОПАСНОСТИПри выполнении работ по усилению балок установкой предварительно напряженных тяжей необходимо строго соблюдать требования СНиП III-4-80 "Техника безопасности в строительстве". При выполнении отдельных видов работ необходимо следовать указаниям типовых инструкций по охране труда для рабочих соответствующих строительных специальностей. К работе со строительными механизмами, агрегатами и механизированным инструментом могут быть допущены лица, прошедшие специальное обучение и имеющие соответствующие удостоверения. При работе с электроинструментом следует постоянно следить за исправностью защитных кожухов и заземления. При производстве сварочных работ и работ по нагреву тяжей необходимо выполнять указания "Правил пожарной безопасности при производстве строительно-монтажных работ ППБ-05-86". Участок производства работ должен иметь сигнальное ограждение. Использование лестниц в качестве рабочих мест запрещается. При работе в условиях действующего производства комплекс мероприятий по технике безопасности должен быть разработан совместно с администрацией данного предприятия и учитывать взаимовлияние действующего производства и строительно-монтажных работ. 8. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ Нормативные затрата труда рабочих, чел.-ч ....................... 18-69 Нормативные затраты машинного времени, маш.-ч ........... 1,77 Заработная плата рабочих, р.-к............................................... 13-50 Заработная плата механизаторов, р.-к.................................... 1-40 Продолжительность выполнения работ, ч ............................ 5,18 Выработка на одного рабочего в смену, т.............................. 0,086 Условные затраты на механизацию, р.-к. .............................. 3-84 Сумма изменяемых затрат, р.-к. ............................................. 17-34 9. ФАСЕТНЫЙ КЛАССИФИКАТОР ФАКТОРОВФАСЕТ 01 Установка опорных анкеров и подкладок
