|
|
Акционерные
общества закрытого типа ТЕХНОЛОГИЧЕСКАЯ КАРТА НА
УСТРОЙСТВО ВЕРХНЕГО СЛОЯ Москва-1998
Срок службы асфальтобетонных покрытий из укатываемых асфальтобетонных смесей в последние годы снизился до 5 - 7 лет с крупных городах и до 10 - 12 лет на оживленных автомагистралях России. Это связано с резко возросшей интенсивностью движения автомобильного транспорта и применением аффективных средств и методов повышения безопасности движения ил дорогах в зимнее время. Настоящая "Технологическая карта" детально знакомит специалистов с новой технологией строительства и капитального ремонта дорожных покрытий методом вибролитья. Дорожное покрытие из вибролитого асфальтобетона имеет такую же долговечность как и покрытия из литого асфальта, но его строительство обходится дешевле за счет использования доступных материалов и обычной техники для приготовления, транспортирования и укладки смесей. Технологическую карту разработали к.т.н. М.С. Мелик-Багдасаров. Заслуженный строитель РСФСР, - инженер К.А. Гиоев, инженеры Н.А. Мелик-Багдасарова и М.М. Кузнецов СОДЕРЖАНИЕ 1. ОБЩИЕ ПОЛОЖЕНИЯТехнологическая карта предназначена для организации строительства и капитального ремонта асфальтобетонных покрытий с использованием вибролитой асфальтобетонной смеси. В карте приведена технология устройства верхнего слоя дорожного покрытия из вибролитой асфальтобетонной смеси, укладываемой по нижнему слою покрытия, подготовленному в соответствии с требованиями СНиП 3.06.03-85. Организационно-технологические решения, принятые и технологической карте предусматривают высокие технико-экономические показатели, качество и безопасность выполнения работ в соответствии с требованиями действующих ГОСТов, СНиПов, ТУ, ЕНиРов на строительно-монтажные работы, а также ведомственных норм. Технологическая карта должна быть привязана к местным условиям производства работ с целью уточнения объемов работ, средств механизации, потребности в трудовых и материальных ресурсах. 2. ОБЛАСТЬ И УСЛОВИЯ ПРИМЕНЕНИЯ ВИБРОЛИТОГО АСФАЛЬТОБЕТОНАВибролитая асфальтобетонная смесь является разновидностью горячих асфальтобетонных смесей (по ГОСТ 9128), и отличается тем, что при укладке не требует укатки, а формируется в монолит под воздействием вибротрамбующих органов асфальтоукладчика. Такая технологическая особенность обусловлена повышенной подвижностью смеси, которая обеспечивается как рецептурой, так и особым технологическим режимом ее приготовления. Вибролитая смесь по классификации ТУ 400-24-158 89 относится ко II типу литых асфальтобетонных смесей. Дорожные покрытия из вибролитого асфальтобетона характеризуются водонепроницаемостью, коррозионной стойкостью, износостойкостью, трещиностойкостью, шероховатостью, что обеспечивает продолжительный срок их службы, позволяет уменьшить толщину покрытия и снизить эксплуатационные расходы по содержанию покрытия. Применение вибролитого асфальтобетона эффективно при новом строительстве и капитальном ремонте покрытий высококатегорийных республиканских и городских дорог, требующих по условиям эксплуатации повышенных показателей износостойкости, трещино- и сдвигоустойчивости, а также шероховатости. При новом строительстве покрытие устраивают по нижнему слою из свежеуложенного плотного крупнозернистого асфальтобетона, При капитальном ремонте смесь укладывают по старому асфальтобетонному или цементобетонному покрытию, предварительно обработанному жидким битумом или битумной эмульсией, или по выравнивающему слою из асфальтобетонной смеси, укладываемой на старое покрытие для обеспечения требуемых показателей ровности и уклонов. 3. ПРИМЕНЯЕМЫЕ МАТЕРИАЛЫ, ОБОРУДОВАНИЕ И ТЕХНИЧЕСКИЕ СРЕДСТВАВиброуплотняемую смесь производят на обычной асфальтосмесительной установке удовлетворяющей требованиям ОСТ 221693, по специальному технологическому регламенту. В процессе приготовления смеси надлежит строго следить за температурой нагрева песка и щебня в сушильном барабане, соблюдением рецептуры и временем "сухого" и "мокрого" перемешивания. Доставку смеси с асфальтобетонного завода к месту укладки в зависимости от удаленности объекта работ и погодно-климатических условий производят в кузове автомобиля-самосвала или в специальной машине - термосе-миксере. Устройство дорожного покрытия из виброуплотняемой асфальтобетонной смеси выполняют комплексно-механизированной бригадой, оснащенной асфальтоукладчиком, автопогрузчиком для подвоза черного щебня к месту распределения и малотоннажным катком массой до 1,5 тонн для втапливания черного щебня в поверхность покрытия. Кроме того, бригаду укомплектовывают следующими механизмами, выполняющими вспомогательные операции: компрессором с пневмомолотками или лопатками для обрубки краев ранее устроенных полос покрытия и для очистки основания от пыли сжатым воздухом, поливомоечной машиной со щеткой для очистки и промывки основания, автогудронатором для доставки и распределения по основанию битумной эмульсии, разогревателем, использующим тепловую энергию инфракрасного излучения для разогрева и исправления дефектных мест и обеспечения качественного сопряжения смежных полос. Бригаде выдают также следующие приборы, приспособления и инвентарь: нивелир и набор визирок для геодезической разбивки и переноса высотных отметок к месту укладки смеси, вибротрамбовки и ручные трамбовки для уплотнения смеси вручную при исправлении дефектных мест, металлические (из легкого металла) рейки с уровнем, шаблоны для контроля ровности устраиваемого покрытия. Основным технологическим оборудованием при производстве работ по устройству дорожного покрытия из горячей виброуплотняемой асфальтобетонной смеси является самоходный асфальтоукладчик на гусеничном или пневмоколесном ходу имеющий: приемный бункер с поднимающимися боковыми стенками, рассчитанный на прием смеси из автомобилей-самосвалов и термосов-миксеpoв большой грузоподъемности (от 10 и более тонн); распределительный отсек, обеспечивающий
укладку смеси смоем от 30 и более мм на ширину 2,5 - обогреваемые вибротрамбующий брус и выглаживающую плиту для уплотнения смеси и отделки покрытия; автоматическую следящую систему, обеспечивающую ровность и заданный поперечный профиль покрытия; подкрылки или ограждающие щитки на ведущие колеса или гусеницы, исключающие подтекание смеси под укладчик. Технические характеристики асфальтоукладчиков приведены и Приложении 1 Перед началом работ разрабатывают проект производства работ (ППР), в который включают: план строящейся (реконструируемой) дорожной одежды; схемы движения городского транспорта в период строительства или капитального ремонта; места установки дорожных знаков и ограждений; места установки светильников при выполнении работ в вечернее и ночное время; схемы движения транспорта, подвозящего строительные материалы; места, отведенные для заправки и стоянки механизмов; технологическую последовательность выполнения работ; календарный график производства работ; пояснительную записку с обоснованием заложенных в ППР решений. В технологической части ППР устанавливают потребное количество асфальтоукладчиков исходя из их производительности, авто самосвалов, длину полосы укладки смеси, направление движения потока. Производительность асфальтоукладчика может быть определена по формуле: П = Т×К×a×h×γ×V, где: П - производительность, кг/смену; Т - продолжительность рабочей смены, с; К - коэффициент использования (0,7-0,9); а - ширина полосы, м; h - толщина укладываемого слоя; γ - плотность смеси вибролитого асфальтобетона, кг/м3; V - скорость движения асфальтоукладчика, м/с. Длину полосы укладки на смену определяют по формуле:
где: L - длина полосы укладки, м; Q - количество выделяемой смеси на смену, кг; а - ширина полосы, м; с - расход смеси, кг/м2; Необходимое число автомобилей-самосвалов определяют по формуле:
где: m - грузоподъемность автосамосвала, кг; n - число рейсов, совершаемых одним автосамосвалом. Число рейсов, совершаемых одним автосамосвалом, определяется по формуле:
где: L - дальность перевозки смеси, м; Vcp - средняя скорость движения автосамосвала при пробеге в оба конца, м/с; T1 - продолжительность загрузки автосамосвала на АБЗ с учетом ожидания погрузки, с; T2 - продолжительность выгрузки смеси в асфальтоукладчик и маневрирования на месте укладки смеси, с, 4. ПОСЛЕДОВАТЕЛЬНОСТЬ ПРОИЗВОДСТВА РАБОТ4.1. Подготовительные работы4.1.1. В состав мероприятий по подготовке
объекта входят организация движения городского транспорта и пешеходов во время
производства работ, ограждение места производства работ, разработка схемы
движения и расстановки дорожных знаков. Мероприятия необходимо согласовать с
местными органами ГАИ. На согласованной схеме должны быть указаны организация,
выполняющая работы, телефон и фамилия ответственного лица за проведение работ.
При этом следует руководствоваться "Инструкцией по ограждению мест
производству работ в условиях дорожного движения в городах", МЖКХ РСФСР, 4.1.2. Подготовку основания для укладки смеси выполняют в соответствие со СНиП 3.06.03-85. С этой целью нижний слой или старое покрытие очищают от пыли и грязи поливомоечными машинами или сжатым воздухом и, если поверхность не требует выравнивания, ее обрабатывают жидким битумом или битумной эмульсией. Расход материалов при этом составляет: при обработке жидким битумом 0,5-0,8 л/кв. м, при обработке битумной эмульсией - 0,4-0,7 л/кв.м. Одновременно обрабатывают вертикальные края ранее уложенных полос асфальтобетона, люков колодцев, трамвайных путей и других выступающих элементов на основании. При наличии на старом покрытии повреждений, проводят текущий (ямочный) ремонт с применением литого асфальта или по обычной технологии. При значительных разрушениях старое Покрытие удаляют фрезерованием. Люки колодцев подземных сетей переставляют на уровень проектной отметки. Далее проверяют соответствие ровности,
уклонов поперечного профиля основания под покрытие требованиям проекта. Эту
операцию выполняют с помощью реек, шаблонов и геодезических инструментов. При
отклонениях от норм производят выравнивание поверхности старого покрытия путем
укладки обычной асфальтобетонной смеси крупнозернистой при толщине слоя более Геодезическую разбивку завершают установкой контрольных маяков и выноской отметок на бортовой камень (верх маяка или отметка должны соответствовать верху покрытия после его устройства). Нанесение отметок по борту производится намелованным шнуром. Асфальтобетонные и деревянные маяки устанавливают по визиркам вдоль дороги на уплотненном нижнем слое. Проверяют соответствие высотных отметок крышек люков колодцев требованиям проекта и исправляют их в случае несоответствия. Завершение подготовительных работ необходимо оформить актом на скрытые работы. Работы по устройству покрытия организуют в соответствии с картой трудового процесса. 4.2. Карта трудового процесса4.2.1. Карта предназначена для организации рабочих, занятых устройством верхнего слоя покрытия из вибролитой асфальтобетонной смеси. В карте снижение затрат труда и повышение производительности предусматриваются за счет применения более экономичной технологии устройства с использованием асфальтобетонной смеси не требующей укатки и более рациональной расстановки рабочих-асфальтобетонщиков по местам для выполнения конкретных технологических операций, 4.2.2. Технологический процесс включает следующие операции: приведение рабочих органов асфальтоукладчика в рабочее положение; распределение и виброуплотнение смеси рабочими органами асфальтоукладчика; уход за механизмом асфальтоукладчика в процессе работы; россыпь черного щебня по поверхности покрытия; прикатка черного щебня; очистка рабочих органов асфальтоукладчика от остатков смеси по окончании работ; подготовка и отделка сопряжений. 4.2.3. Исполнителями технологических операций являются:
4.2.4. Характер работ и обязанности членов бригады указаны в табл. 1. Таблица 1. ОБЯЗАННОСТИ ЧЛЕНОВ БРИГАДЫ

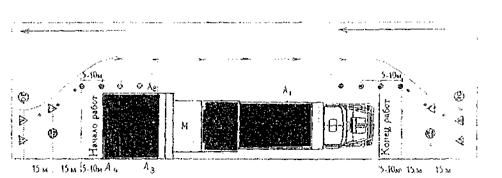

4.2.5. Схема организации трудового процесса показана на рис. 1.
Рис. 1 Схема расположения машин и рабочих 4.3. Доставка смеси к месту укладкиДоставку смеси к месту укладки в зависимости от дальности объекта и погодно-климатических условий производят в кузовах автомобилей-самосвалов или термосах-миксерах большой грузоподъемности. В табл. 2. приведены рекомендуемые транспортные средства для доставки виброуплотняемой смеси. Таблица 2 ТРАНСПОРТНЫЕ СРЕДСТВА ДЛЯ ДОСТАВКИ ВИБРОУПЛОТНЯЕМОЙ СМЕСИ
Примечание. Технические характеристики термосов-миксеров ОРД-1025 и ОРД-1028 указаны в приложении 2. Перед загрузкой автомобиля-самосвала смесью, кузов машины должен быть предварительно очищен от прилипшей смеси и прочих загрязнений и обработан мыльным раствором или эмульсией. Доставку смеси от АБЗ к месту укладки осуществляют в автомобилях-самосвалах с закрытым задним бортом. Машина должна иметь подъемное устройство кузова, обеспечивающее постепенное увеличение угла наклона кузова с фиксацией в любом рабочем положении, а также встряхивающее устройство для освобождения кузова от налипшей смеси. Основная задача при транспортировании состоит в том, чтобы свести к минимуму потери тепла и не допустить остывания смеси ниже минимальной температуры при укладке, т.е. ниже 190°С. Для этого необходимо осуществить следующие мероприятия: использовать автомобили самосвалы большой грузоподъемности от 10 и более тонн: оборудовать автомобили устройствами для подогрева кузовов отходящими газами; утеплить кузовы автомобилей специальными тентами; не допускать длительного нахождения смеси в кузове (более одного часа). Процесс доставки смеси должен быть непрерывным и ритмичным и производиться навстречу движению асфальтоукладчика. Количество автосамосвалов или термосов-миксеров для транспортирования виброасфальтобетонной смеси назначают исходя из их грузоподъемности и дальности (продолжительности) возки, производительности асфальтоукладчика и асфальтосмесительной установки, а также учитывая необходимость обеспечения некоторого избытка смеси во избежание вынужденного перерыва в работе асфальтоукладчика. Перед загрузкой термоса-миксера его емкость должна быть заблаговременно нагрета до температуры 120-140 °С, а створки емкости открыты за пять минут до загрузки смесью. 4.4. Подготовка асфальтоукладчикаКроме выполнения работ, указанных в п 4.2.4 машинист устанавливает асфальтоукладчик таким образом, чтобы выглаживающая плита опиралась на край ранее устроенного покрытия или на брус, толщина которого равна толщине укладываемого слоя, включают приборы разогрева плиты не допуская ее перегрева во избежание выгорания битума, регулируют уплотняющие органы с доведением режима их работы с частотой оборотов валов трамбующего бруса 1000 - 1400 об/мин и вала вибратора плиты 2500 - 3000 об/мин, настраивают автоматическую следящую систему. 4.5. Выгрузка смеси в приемный бункер асфальтоукладчика4.5.1. Для выгрузки смеси из кузова автомобиля-самосвала водитель подает автомобиль задним ходом и останавливает его за 0,5 и до бункера асфальтоукладчика строго по оси его движения. Асфальтоукладчик подвигается вперед к автосамосвалу, пока, его направляющие ролики не придут в соприкосновение, с задними колесами автомобиля. Далее асфальтоукладчик двигает расторможенный автосамосвал впереди себя до тех пор, пока он не освободится от смеси. При этом водитель самосвала периодически включает встряхивающее устройство. Температура смеси в приемном бункере асфальтоукладчика должна быть в пределах 190 - 210 °С. При выгрузке смеси приемный бункер асфальтоукладчика должен быть равномерно заполнен. Незначительные сбои, перерывы в подаче смеси в приемный бункер асфальтоукладчика приводят к тому, что оставшаяся в бункере смесь остывает и образующиеся при этом комья, попадая под выглаживающую плиту, вызывают разрывы, неровности и другие дефекты на покрытии. Поэтому, необходимо заранее рассчитывать количество автосамосвалов, время их загрузки на АБЗ, время нахождения в пути и подачи к асфальтоукладчику для выгрузки. Для нормальной работы нужно, чтобы на месте укладки одновременно находились 3-4 автосамосвала и они последовательно выгружали смесь в приемный бункер асфальтоукладчика один за другим. Работы по приемке автомобилей-самосвалов и выгрузке из них смеси в приемный бункер асфальтоукладчика должны осуществляться под руководством специально выделенного опытного рабочего-сигнальщика, который обязан проверять наличие паспорта па смесь, удостоверяющего качество, температуру и количество смеси. При выгрузке, особое внимание следует уделять согласованным действиям водителя автомобиля и машиниста асфальтоукладчика, чтобы не допустить переполнения бункера и попадания смеси под колеса или гусеницы асфальтоукладчика. 4.5.2. При выгрузке смеси из термоса- миксера рабочий следит за наполнением приемного бункера асфальтоукладчика, регулирует подачу смеси положением шиберной заслонки термоса-миксера и управляет скоростью укладки. После выгрузки основного объема смеси ее остатки выгружают из термоса-миксера наклоняя емкость на угол 15-20°. 4.6. Укладка смеси в покрытиеРаботы по укладке смеси производят при температуре наружного воздуха весной не ниже +5 °С и осенью не ниже +10°С. Производство работ в дождливую погоду и укладка смеси на влажную поверхность не допускается. Процесс выгрузки, распределения и уплотнения смеси должен идти непрерывно. После установки асфальтоукладчика в
исходное положение и подготовки его к укладке смеси (см. п. 4.4.) машинист
асфальтоукладчика левым и правым скребковым питателями подает смесь из бункера
к распределительному отсеку, периодически включая правый и левый шнеки и
распределяет ее по ширине полосы. При этом важно обеспечить равномерное
заполнение отсека смесью и не допустить уменьшение ее объема в периферийных
частях во избежание утоньшения слоя и его разрыва. После набора смеси в
распределительном отсеке асфальтоукладчик выдвигают на Закончив прогрев плиты машинист укладчика
включает первую скорость (1 м/мин) и наращивая ее до 3 м/мин. начинает укладку
смеси. Рабочую скорость асфальтоукладчика выбирают в зависимости от толщины
укладываемого слоя, температуры наружного воздуха и смеси. Укладка смеси с
температурой 190-200 °С слоем 3,5- Укладку смеси, как правило, производят
одновременно и непрерывно по всей ширине проезжей части улицы с целью
ликвидации про дольного сопряжения полос. Для этого используют несколько
асфальтоукладчиков в зависимости от ширины проезжей части, которые движутся с
опережением одним другого на 20- При укладке смеси одним асфальтоукладчиком длину укладываемой полосы устанавливают в зависимости от температуры наружного воздуха и скорости укладки с учетом того, чтобы край ранее уложенной смежной полосы покрытия имел температуру не ниже 120 °С (табл. 3). Если край снежной полосы имеет температуру ниже указанной, место сопряжения необходимо прогреть и прикатать одним двумя проходами среднего катка. Таблица 3. ДЛИНЫ ПОЛОС УКЛАДКИ ВИБРОЛИТОЙ СМЕСИ
Ширину полосы укладки назначают кратной ширине проезжей части. Толщину укладываемого слоя в неуплотненном состоянии принимают на 15 % больше проектной. Проход укладчика над выступающими крышками колодцев и водоприемными решетками после их подъема на проектную отметку должен выполняться на минимальной скорости с отключенным вибротрамбующим брусом. Решетки, при этом, должны быть закрыты листом фанеры во избежание просыпания смеси в водоприемный колодец. Обнаруженные дефекты на поверхности покрытия после распределения смеси асфальтоукладчиком заделывают вручную одновременно с работой асфальтоукладчика. Смесь отбирают лопатой из приемного бункера асфальтоукладчика или термоса-миксера и после распределения тщательно трамбуют и затирают. При заделке дефектных мест вручную смесь с лопаты не бросают, а укладывают в слой переворачивая лопату. По окончании укладки смеси в покрытие или при вынужденных перерывах в доставке смеси летом - более 20 мин, а при пониженных температурах воздуха - более 10 мин, а также в других случаях, приведших к остановке асфальтоукладчика, последний должен быть освобожден от ее остатков путем выдвижения вперед для возможности выработки всей смеси до ее остывания. С этой целью машинист на минимальной скорости начинает выдвижение укладчика до полной выработки смеси из распределительного отсека. При этом, слой смеси утончается, а полоса укладки клинообразно сужается. Пока смесь еще не остыла, в месте понижения толщины слоя производят его обрезку по рейке. Отходы убирают вручную используя для этой цели автопогрузчик. В конце полосы устанавливают упорный деревянный брус толщиной, рапной толщине уложенного слоя. После полной выработки снеси все рабочие органы асфальтоукладчика: приемный бункер, скребковый питатель, шнеки, вибротрамбующий брус и выглаживающую плиту следует немедленно очистить от остатков смеси. В следующую смену упорный брус снимают, а
выглаживающую плиту асфальтоукладчика устанавливают на край обрезанной полосы и
продолжают укладку. После перерыва в работе асфальтоукладчик следует
устанавливать так, чтобы выглаживающая плита перекрывала край ранее уложенной
полосы не менее чем на 50- 4.7. Россыпь и втапливание горячего черного щебня.Для обеспечения необходимой шероховатости
покрытия, по нему, сразу после прохода асфальтоукладчика, распределяют черный
щебень фракций 5-10; или 10- Невтопившийся черный щебень сметают после полного остывания покрытия для повторного использования. Движение транспорта по готовому покрытию открывают по достижении покрытием температуры наружного воздуха, но не ранее, чем через 3 часа после завершения работ. При необходимости срочного открытия движения транспорта при высокой температуре воздуха допускается охлаждение покрытия холодной водой при помощи поливомоечной машины. Технологический процесс устройства верхнего слоя покрытия из горячей виброуплотняемой асфальтобетонной смеси представлен в таблице 4. Таблица 4 ТЕХНОЛОГИЧЕСКИЙ ПРОЦЕСС УСТРОЙСТВА ДОРОЖНОГО АСФАЛЬТОБЕТОННОГО ПОКРЫТИЯ ИЗ ВИБРОЛИТОЙ АСФАЛЬТОБЕТОННОЙ СМЕСИ
5. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ5.1. Потребность в материалах определена
из расчета на вибролитая асфальтобетонная смесь - 12 тонн; черный щебень - горячий битум - 5.2. Машины, оборудование и инструменты, необходимые для устройства дорожного покрытия приведены в табл.5. Таблица 5. ПЕРЕЧЕНЬ ТЕХНИЧЕСКИХ СРЕДСТВ
6. КОНТРОЛЬ КАЧЕСТВА РАБОТКонтроль качества работ при устройстве покрытий из виброуплотняемой асфальтобетонной смеси осуществляется на каждой технологической операции (табл. 6). При этом оценивают однородность смеси по внешним признакам: цвету (равномерности распределения битума), удобообрабатываемости при укладке (подвижности). Признаками доброкачественного выполнения работ по устройству покрытия являются: - ровность покрытия (просвет под 3
метровой рейкой не более - на покрытии нет раковин и пористых мест; профиль дороги соответствует проектному; - места сопряжения смежных полос и рабочие швы отделаны и имеют опрятный вид; лабораторные испытания вибролитого асфальтобетона подтверждают соответствие его качества требованиям технических условий; - крышки колодцев подземных сетей и дождеприемные решетки установлены в соответствии с требованием проекта; - бортовые камни не загрязнены и не сдвинуты при укладке. Возможные последствия нарушения технологии работ приведены в Приложении 3. Таблица 6 КОНТРОЛЬ КАЧЕСТВА РАБОТ
7. ОХРАНА ТРУДА И ТЕХНИКА БЕЗОПАСНОСТИПри производстве работ по устройству покрытий из виброуплотняемой асфальтобетонной смеси необходимо соблюдать общие правила техники безопасности, изложенные в "Правилах по охране труда в дорожном хозяйстве" [М., Стройиздат, 1989], а также в СНиП III-4-80 "Техника безопасности в строительстве". Кроме того, специфика смеси виброасфальтобетона, связанная с повышенной температурой и текучестью, обусловливает необходимость дополнительных мер предосторожности при работе с ней, к которым можно отнести следующие: к работам допускаются лица, достигшие совершеннолетия, прошедшие медицинский осмотр, вводный инструктаж по технике безопасности и инструктаж на рабочем месте; рабочие-асфальтобетонщики должны быть снабжены спецодеждой и обувью, исключающими возможность получения ожогов, и обеспечены противоожоговыми средствами; запрещается во избежание ожогов при загрузке приемного бункера асфальтоукладчика находиться вблизи его боковых стенок; при затрудненной выгрузке виброуплотняемой асфальтобетонной смеси запрещается подниматься в кузов автосамосвала. Прилипшую к кузову смесь следует выгружать включением встряхивающего устройства кузова или с помощью специальных скребков или лопатой с удлиненной ручкой; при производстве работ в местах возможного появления пешеходов нельзя оставлять без присмотра свежеуложенную смесь до ее остывания; нахождение посторонних лиц в зоне производства работ запрещается. В бытовом помещении должна быть аптечка с медикаментами и средствами оказания помощи пострадавшим, а также емкости с питьевой водой. 8. Технико-экономические показатели.8.1. Расчет технико-экономических показателей новой технологии производят на основе калькулирования трудовых затрат и сопоставления их с затратами по существующей технологии. Таблица. Калькуляция трудовых затрат.
8.2. Сравнительные показатели
устройства Таблица 8. ЭКОНОМИЧЕСКИЕ ХАРАКТЕРИСТИКИ ТЕХНОЛОГИЙ
8.3. Эффективность принятых в технологической карте решений указана в табл. 9. Таблица 9. ПОКАЗАТЕЛИ ЭКОНОМИЧЕСКОЙ ЭФФЕКТИВНОСТИ
Приложение 1Технические характеристики асфальтоукладчиков для устройства дорожных покрытий из виброуплотняемой смеси.
Приложение 2Технические характеристики термосов-миксеров для транспортирования вибролитой асфальтобетонной смеси
Приложение 3ПОСЛЕДСТВИЯ НАРУШЕНИЯ ТЕХНОЛОГИИ СТРОИТЕЛЬСТВА ДОРОЖНЫХ ПОКРЫТИЙ ИЗ ВИБРОЛИТОЙ АСФАЛЬТОБЕТОННОЙ СМЕСИ.
ПРИМЕЧАНИЯ: █ - причина дефекта связана с асфальтоукладчиком ▌ - другие причины часто образование дефекта связано с несколькими причинам. Для решения проблемы следует устраивать все указанные в таблице причины.
|
|
