|
|
МИНИСТЕРСТВО ЭНЕРГЕТИКИ И ЭлЕКтРИфИКАЦИИ СССР УПРАВЛЕНИЕ ОРГАНИЗАЦИИ ТРУДА И ЗАРАБОТНОЙ ПЛАТЫ Центр по научной организации труда и управления в энергетическом строительстве «Энергостройтруд» КАРТА ТРУДОВОГО ПРОЦЕССА
СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА КТ-0.0-0.7-86 Москва 1987 СОДЕРЖАНИЕ
1. Область и эффективность применения карты1.1. Карта предназначена для организации труда рабочих при подаче жестких растворов на отметку 50 м в помещения реакторного отделения установкой УПТЖР-2,5 с применением компрессорной станции ДК-9М. 1.2. Показатели производительности труда
Примечание. В затраты труда включено время на подготовительно-заключительные работы (5 %) и отдых (10 %) 2. Условие и подготовка выполнения процесса2.1. До начала подачи жесткого раствора в помещения реакторного отделения необходимо; проложить напорный рукав (штукатурный шланг, рассчитанный на давление 10 кгс/cм2); подсоединить его к гасителю; подвести к установке от компрессора сжатый воздух (Рис.1); обеспечить подъезд автосамосвалов с раствором к установке; доставить на рабочие места инструменты и приспособления. 2.2. Перекачиваемая смесь должна быть хорошо перемешана, одного состава, постоянной подвижности. 2.3. Работы следует выполнять, соблюдая правила техники безопасности и охраны труда рабочих в соответствии с главой СНиП III-4-80 "Техника безопасности в строительстве". 2.4. Режим труда и отдыха определен из условия оптимально высокого темпа выполнения трудовых процессов в соответствии с "Руководством по техническому нормированию труда рабочих в строительстве" (М., Стройиздат, 1977). 3. Исполнители, предметы и орудия труда3.1. Исполнители: Штукатур 2 разр. (Ш1, Ш2) - 2 3.2. Инструменты, приспособления и инвентарь

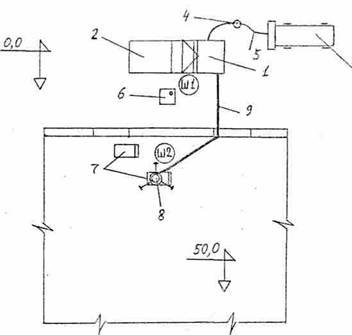

4. Технология процесса и организация труда4.1. Подачу жестких растворов на отметку 50,0 м выполняют в следующем порядке: принимают раствор из автосамосвала в приемный бункер установки; устанавливают гаситель и тележку, перемешивают и подают раствор на рабочее место; принимают раствор в емкость тележки; очищают сетку приемного бункера установки; промывают и продувают напорные рукава после окончания подачи раствора. 4.2. Схема организации рабочего места Условные обозначения 1. Установка УПТЖР-2,5 2. Эстакада для автосамосвалов 3. Компрессорная станция ДК-9М 4. Воздухосборник 5. Резиновые напорные рукава для подачи сжатого воздуха Æ 50 мм 6. Емкость для воды 7. Тележки . 8. Гаситель 9. Резиновый напорный рукав для подачи раствора Æ 63 км Ш1, Ш2 - рабочие места штукатуров 4.3. График трудового процесса
4.4. Описание операций, их продолжительность, исполнители, орудия труда. 1. Прием раствора из автосамосвала в приемный бункер установкиШтукатур Ш1 подает сигналы водителю автосамосвала на подъезд и остановку, следит за выгрузкой раствора из кузова автосамосвала в приемный бункер установки, окончив приемку, скребком очищает кузов от остатков раствора. Операция выполняется 7 мин. 2. Установка гасителя и тележкиШтукатур Ш2 на отметке устанавливает гаситель и подводит под него тележку. Операция выполняется 14 мин; 3. Перемешивание раствораПосле приема раствора штукатур Ш1 следит за перемешиванием раствора. При необходимости с помощью насоса добавляет воду. Операция выполняется 7 мин. 4. Подача раствораШтукатур Ш2 подает сигналы через штукатура Ш1 машинистам установки и компрессора на готовность приема раствора. Штукатур Ш1 следит за подачей раствора на отметку и наблюдает за напорными рукавами. Операция выполняется 55 мин. 5. Прием раствора в емкость тележкиШтукатур Ш2 следит за тем, чтобы раствор из гасителя падал точно в емкость тележки. После ее заполнения рабочие обслуживаемой бригады выкатывают тележку и штукатур Ш2 заменяет ее на порожнюю. Операция выполняется 57 мин. 6. Очистка сетки приемного бункераШтукатур Ш1 удаляет с сетки приемного бункера установки частицы наполнителя крупнее 10 мм и другие отходы. Операция выполняется 2 мин. 7. Промывка и продувка напорных рукавовПосле окончания подачи раствора штукатур Ш1 при помощи воды и воздуха промывает и продувает напорные рукава, а штукатур Ш2 принимает воду после промывки рукавов в специальную емкость. Операция выполняется 7 мин. Норма времени Нвр. На подачу 1 м3 раствора 156 : 2,5 = 62,4 чел.-мин.
Выработка В на одного рабочего за восьмичасовую смену^

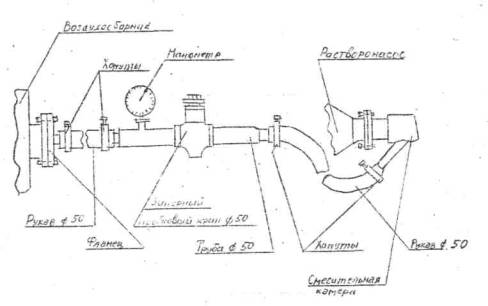

Рис. 1. Схема подсоединения компрессорной станции ДК-9М к установке УПТЖР-2,5 |
|
