ТехЛит.ру
- крупнейшая бесплатная электронная интернет библиотека для "технически умных" людей.
WWW.TEHLIT.RU - ТЕХНИЧЕСКАЯ ЛИТЕРАТУРА

:: Алготрейдинг::


АЛГОТРЕЙДИНГ
шаг за шагом
с нуля по урокам!

Торговые роботы на PYTHON, BackTrader,
Pandas, Pine Script для TradingView. Связка с брокерами, телеграм и легкими приложениями.


МИНИСТЕРСТВО СТРОИТЕЛЬСТВА СССР

УПРАВЛЕНИЕ ОРГАНИЗАЦИИ ТРУДА И ЗАРАБОТНОЙ ПЛАТЫ

______________

Центральная нормативно-исследовательская станция

ТИПОВАЯ КАРТА ТРУДОВОГО ПРОЦЕССА
СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА

«Подготовка поверхности кирпичных стен под оштукатуривание»

КТ-8-1-68

Стройиздат

Москва-1969

МИНИСТЕРСТВО СТРОИТЕЛЬСТВА СССР

Типовая карта трудового процесса строительного производства

КТ-8-1-68

Подготовка поверхности кирпичных стен под оштукатуривание.

Разработана Центральной нормативно-исследовательской станцией Управления труда и заработной платы Министерства строительства СССР

Входит в комплект карт ККТ

КТ - 1

Содержание

I. Назначение и эффективность применения карт

Настоящая карта предназначена для широкого внедрения рациональных методов и приемов труда, а также эффективных форм его организации - при подготовке поверхности под оштукатуривание.

Карта может быть использована:

- при составлении и осуществлении на объектах строительства мероприятий по совершенствованию приемов, методов и форм организации труда рабочих на основе планов НОТ;

- при обучении рабочих в школах передового опыта, а также учебных комбинатах и курсах, осуществляющих подготовку и повышение квалификации рабочих и при индивидуально-бригадном методе обучения;

- при разработке технологических карт на строительные и монтажные работы, проектов и графиков производства работ.

2. Источники передового опыта

 - при оптимизации карт использован опыт работы бригад Главверхневолжскстроя, Главволговятскотроя Министерства строительства СССР, а также других министерств и ведомств.

3. Эффективность применения карт

Рекомендуемые в картах эффективные приемы, методы и формы организации труда позволяют достигнуть выработки звену из 2-х штукатуров в течение смены 185 м2 (сравнительные данные по ЕНиР не приводятся из-за отсутствия отдельных нормативов на данную операцию).

II. Исполнители, предметы и орудия труда

1. Исполнители:

подготовку поверхности под оштукатуривание ведут:

штукатур 3 разряда - III1

штукатур 2 разряда - III2

2. Предметы и орудия труда

Набор инструмента для выполнения процесса необходимо делать по «Альбому ручного инструмента для производства строительно-монтажных работ», выпуск I-1968 г., разработанному и изданному Центральной нормативно-исследовательской станцией Управления организации труда и заработной платы Министерства строительства СССР.

Ниже дается характеристика на приспособления и инвентарь, не вошедшие в этот альбом.

№ п.п.

Наименование инструмента, приспособлений, инвентаря

Назначение инструмента

ГОСТ или организация, разрабатывавшая рабочие чертежи

Ед. изм.

Кол-во

Иллюстрации

1

Столик-подмости

для работы на II ярусе

0-65023

шт

1

См. КТ

2

Ведро

для воды, бензина или солярового масла

изготавливается промышленностью

шт

2

Ведро

3

Ящик для раствора

Для хранения раствора

III-68068

шт

1

Ящик для раствора

При подготовке поверхности под оштукатуривание для выделки выбоин и раковин применяется цементно-известковый раствор марки 10 в количества 0,08 м3 на 100 м2 подготовляемой поверхности; кроме того, объект должен быть обеспечен водой, необходимой для промывки стен, соляровым маслом или бензином для очистки от битумных или жировых пятен.

III. Условия и подготовка процесса

Перед началом работ до оштукатуриванию поверхностей должны быть закончены общестроительные и монтажные работы. Здание (секция, этаж) сдается по акту под отделочные работы. Качество строительно-монтажных работ должно соответствовать требованиям СНиП III-В.4-62 §§8; 4а; 8.5; 8.6; 8.8.

До каждого штукатура должны быть доведены технические условия приемки данной работы согласно СНиП III-В.13-62, §§2.16; 2.20; 2.21, а также разработаны калькуляции затрат труда и заработной платы, определены системы и формы оплаты труда, выписан и выдан наряд.

Инструмент, инвентарь и приспособления должны быть опробованы и подготовлены к работе.

Для обеспечения нормальных санитарно-гигиенических условий труда и отдыха необходимо:

а) оборудовать бытовые помещения для отдыха и приема пищи по типовому проекту и обеспечить рабочих индивидуальными шкафчиками, умывальником, электрокипятильником, горячей пищей, радиоприемником, технической литературой, газетами, аптекой; кроме того, целесообразно оформить бытовые помещения плакатами, схемами, графиками по организации производства и труда, (допускается приспособление одного из помещений здания под бытовые нужды бригады штукатуров);

б) для благоприятного воздействия на психофизиологическое состояние рабочих целесообразно улучшать производственную эстетику (инструмент и приспособления окрашивать в спокойные тона, ручки инструмента полировать и т.д.);

в) рабочая одежда должна быть удобного покроя и индивидуально подобрана (см. журнал «Строитель» № 3 - 1968 г.);

г) для снижения утомляемости в работе должно быть использовано время на отдых, включенное в нормы времени в размере, предусмотренном нормативами, указанными в «Основах методики технического нормирования труда в строительстве» (НИИЭС ГОССТРОЯ СССР, выпуск-1-1967 г.)

Техника безопасности

При производстве работ по нанесению грунта при оштукатуривании внутренних кирпичных стен необходимо руководствоваться нормами и правилами по технике безопасности, изложенными в СНиП III-А.11-62 §§ 17.1; 17.5, 17.12 и противопожарными мероприятиями.

IV. Технология и организация процесса

Качество и долговечность штукатурки в значительной степени зависит от подготовки поверхности, подлежащей оштукатуриванию.

Приступая к работе по подготовке поверхности к оштукатуриванию, прежде всего, подготавливают рабочее место: устанавливают столики-подмости, приносит ведра для воды и солярового масла или бензина, а также ящик для раствора.

После подготовки рабочего места приступают к выполнению процесса. Учитывая, что при обрубке наплывов раствора пыль будет осаждаться на стены, эту работу делают в первую очередь, затем очищают щетками поверхность от пыли, грязи, жировых и битумных пятен. После очистки поверхности от наплывов раствора, пыли и пятен заделывают раствором выбоины и затирают их заподлицо с плоскостью стены.

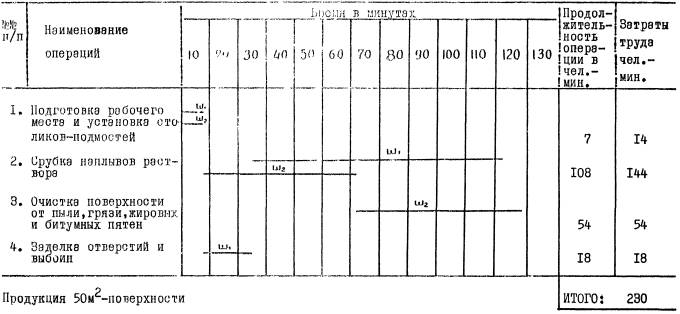

График трудового процесса при подготовке поверхности кирпичных стен под оштукатуривание

Схема организации рабочего места

Ш1и Ш2 - исходное положение рабочих

1 - столик - подмости

2 - ведро

3 - ящик для раствора

® - направление передвижения рабочих в процессе выполнения операции.

V. Приемы труда


пп

Наименование элементов процесса (операций, движений) их продолжительность, орудия труда

Характеристика приемов труда, исполнители

Иллюстрации

1

Подготовка рабочего места и установка столика-подмостей Продолжительность 7 минут.

Штукатуры Ш1и Ш2 подносят необходимый инструмент, инвентарь и приспособления на рабочее место и устанавливают столик-подмости в рабочее положение.



2

Срубка наплывов раствора скребком, Продолжительность 108 мин.

Штукатур Ш2 очищает поверхность стен от наплывов схватывающегося раствора скребком, который направляет по поверхности стены резким движением в любом удобном направлении. После очистки поверхности скребком, при наличии отвердевших наплывов раствора их срубает штукатурным молотком (в начала смены). В порядка создания задела для выполнений последующих элементов операции в течение 30-35 мин. эту же работу выполняет и штукатур Ш1. На первом ярусе работа выполняется с пола, на втором - со столика-подмостей.

3

Очистка поверхности от пыли, грязи, жировых и битумных пятен. Продолжительность - 54 мин.

Штукатур Ш2 очищает поверхность от пыли волосяной щеткой маховым движением. Затем смачивает ветошь водой, очищает поверхность от грязи, а ветошью смоченной в соляровом масле или бензине - от жировых и битумных пятен.



4

Заделка отверстия, выбоин и углублений. Продолжительность - 18 мин.

Посла очистки поверхности от пыли пятен, грязи и битума, штукатур Ш1 заделывает углубления, выбоины и отверстия раствором, разравнивая его кельмой заподлицо с общей оштукатуриваемой поверхностью. На первом ярусе работа выполняется с пола, на втором - со столика-подмостей.

 Таким образом, распределение выполнения отдельных операций между штукатурами можно представить следующей таблицей:

№ п.п.

Наименование операций

Исполнители

Штукатур 3 разряда - Ш1

Штукатур 2 разряда - Ш2

1

Подготовка рабочего не ста и установка столиков-подмостей

+

+

2

Срубка наплывов раствора

+

+

3

Очистка поверхности от пыли, грязи, жировых и битумных пятен



+

4

Заделка отверстий, выбоин и углублений

+








Яндекс цитирования
