|
|
МИНИСТЕРСТВО СТРОИТЕЛЬСТВА СССР УПРАВЛЕНИЕ ОРГАНИЗАЦИИ ТРУДА И ЗАРАБОТНОЙ ПЛАТЫ Центральная нормативно-исследовательская станция ТИПОВАЯ КАРТА ТРУДОВОГО
ПРОЦЕССА «Нанесение обрызга при оштукатуривании, кирпичных стен»KT-8-I-68 Стройиздат Москва-1989 Разработана Центральной нормативно-исследовательской станцией Управления организации труда и заработной платы Минстроя СССР
СОДЕРЖАНИЕ
|
№№ пп |
Наименование инструмента, приспособления, инвентаря |
Назначение инструмента приспособления, инвентаря |
ГОСТ или организация, разработавшая рабочие чертежи |
Един, изм. |
Количество |
Иллюстрации |
1. |
Форсунка бескомпрессорная |
Для нанесения обрызга стен |
0-64068 |
шт. |
1 |
|
2 |
Шланг с безболтовыми соединениями |
Для транспортирования раствора |
Ш-62006 |
м |
40 |
|
3. |
Растворонасос производительностью 3 м3/час |
Для подачи раствора |
С-263 |
шт. |
1 |
|
4. |
Столик-подмости |
Для работы на II ярусе |
0-65023 |
шт. |
1 |
|
5. |
Ведро |
Для хранения воды |
Выпускается промышленностью |
" |
1 |
|
6.. |
Перчатки резиновые |
Индивидуальное средство защиты рук рабочего |
ГОСТ 10108-62 |
пар. |
2 |
|
7. |
Очки защитные |
Индивидуальное средство защиты глаз рабочего |
ГОСТ 9802-61 |
шт. |
2 |
|
При нанесении обрызга для
оштукатуривания поверхности применяется известковый раствор марки 4 в
количестве
Перед нанесением обрызга на кирпичные стены здания оштукатуриваемые поверхности должны быть подготовлены в соответствии с требованиями СНиП III-В. 13-62 §§1.3 - 1.5; 1.7-1.9; 1.11 - 1.14; 2.2; 2.3.
К моменту начала работы рабочее место должно быть
обеспечено всем необходимым для приема раствора и нанесения обрызга. При
выполнении обрызга следует иметь ввиду, что последующие слои штукатурки прочно
удерживаются тогда, когда обрызг заполнит все неровности и прочно соединится с
поверхностью. Это зависит от правильного подбора густоты раствора, его чистоты.
Поэтому для обрызга приготовляют жидкий раствор, содержащий до 60% воды от веса
вяжущего, а при проверке густоты его стандартным конусом осадка должна быть
равна при нанесении механизированным способом -
Перед работой штукатур-оператор осматривает все поверхности, подлежащие оштукатуриванию, определяет качество их подготовки. Перед производством обрызга стен потолки должны быть оштукатурены, устроены полы или временный настил, оконные проемы в наружных стенах должны быть закрыты досками или специальными щитами. Работать при открытых проемах воспрещается.
Учитывая, что механизированное нанесение обрызга на обрабатываемую поверхность производится при помощи форсунки, перед началом работы надо подобрать факел распыления раствора и отрегулировать степень распыления так, чтобы при нанесении раствора на поверхность было меньше потерь из-за отскока его от поверхности, на которую он наносится или недолета раствора до этой поверхности из-за недостаточной длины факела.
Нанесение обрызга производят два штукатура, один из которых выполняет функции оператора, второй - помощника оператора. Подачу раствора к рабочему месту штукатуров осуществляет моторист растворонасоса, который в состав звана штукатуров не входит; работа моториста растворонасоса и звена штукатуров, ведущего обрызг должна быть согласована путем подачи сигналов о включении растворонасоса. Сигналы подаются с помощью сигнальной красной лампочки или электрического звонка, установленных рядом с растворонасосом, для чего на форсунке устроено кнопочное управление, от которого провода идут к сигнальному устройству.
До каждого штукатура должны быть доведены технические условия приемки данной работы согласно СНиП III-В. 13-62 §§2.16, 2.20, 2.21. Все остальные условия и подготовка процесса идентичны с картой КТ (на процесс подготовки поверхности к оштукатуриванию).

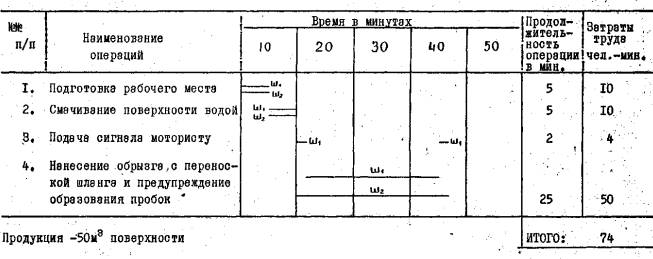

Ниже дается примерный график режима труда и отдыха при нанесении обрызга на оштукатуриваемые кирпичные поверхности.
Для снижения утомляемости в работе должен быть использован отдых, включенный в нормы времени в размере, предусмотренном нормативами, указанными в «Основах методики технического нормирования труда в строительстве» НИИЭС Госстроя СССР, выпуск 1, 1967 год.
При производстве работ обрызга при оштукатуривании внутренних кирпичных стен необходимо руководствоваться нормами и правилами по технике безопасности, изложенными в СНиП Ш-А, П-62, §§17.1, 17.5 - 17.4, 17.9 и противопожарными мероприятиями.
Штукатурка образуется в результате послойного нанесения
штукатурного раствора на поверхность. Первый слой штукатурного намета
называется обрызгом, при механизированном способе нанесения толщина его должна
быть не более
Раствор растворонасосом по шлангу подается на рабочее место, которое должно быть подготовлено к работе: установлен столик-подмости, проварено действие форсунки и т.п.
Поверхность кирпичной стены перед нанесением обрызга смачивается водой.
После этого по сигналу штукатура-оператора моторист включает растворонасос, а штукатур-оператор с помощником при помощи форсунки наносят слой обрызга.
Ш1 и Ш2 - исходное положение рабочих
1 - бескомпрессорная форсунка;
2 - шланг; 3 - столик-подмости
4 - емкость;
→ - направление передвижения рабочих в процессе выполнения операций.
№№ п.п. |
Наименование операций и их продолжительность |
Характеристика приемов труда (описание) |
Иллюстрации |
1 |
Подготовка рабочего места, продолжительность - 10 мин. |
Штукатуры-операторы Ш1, и Ш2 устанавливают столик-подмости, проверяют готовность к работе шланга и форсунки, подносят шланг к рабочему месту. |
|
2 |
Смачивание поверхности водой, продолжительность - 5 мин. |
Штукатуры-операторы Ш1, и Ш2 перед нанесением обрызга за 15-20 мин. смачивают поверхность водой, путем обрызга кистью. |
|
3 |
Подача сигнала мотористу, продолжительность 2 мин. |
Штукатур-оператор Ш1 подает сигнал для включения или выключения растворонасоса. |
|
4 |
Нанесение обрызга, продолжительность 25 мин. |
Штукатур-оператор Ш2 берет форсунку со шлангом в правую руку, держа ее у места присоединения к форсунке материального шланга, а левой поддерживает форсунку снизу (или наоборот, меняя положение рук в зависимости от нагрузки) |
|
Форсунку
держат под углом 60-90° на расстоянии 80- |
|
Таким образом, распределение выполнения отдельных операций между штукатурами-операторами можно представить следующей таблицей:
№№ п.п. |
Наименование операций |
Исполнители |
|
Штукатур-оператор 4 разряда |
Штукатур-оператор 2 разряда |
||
1. |
Подготовка рабочего места |
+ |
+ |
2. |
Смачивание поверхности водой |
+ |
+ |
3. |
Подача сигнала мотористу |
+ |
|
4. |
Нанесение обрызга с переноской шланга и предупреждение образования пробок. |
+ |
+ |
|
