|
|
Акционерное общество открытого типа ПКТИпромстрой.
Операционно-технологическая карта на монтаж сборных железобетонных конструкций Московского территориального каталога ТК I-I для строительства одноэтажных промышленных здании.
Генеральный директор /С.Ю. Едличка/ Главный инженер /А.И. Курочкин/ Нач. тех. отдела /Ю.И. Алексапольский/
Москва - 1993 год
АННОТАЦИЯВ операционно-технологической карте приведена технология монтажа несущего каркаса одноэтажного производственного здания из сборных железобетонных конструкций Московского территориального каталога ТК1-1.89, качества и охраны труда, приведены приёмы труда и организация рабочего места. Карта предназначена для привязки её в ППР и как руководство для мастеров и прорабов, ведущих монтаж каркасных одноэтажных производственных зданий. Работа выполнена отделом внедрения новой техники в 1986 году и откорректирована техническим отделом в 1993 году. СОДЕРЖАНИЕ
Технологическая карта не заменяет ППР (см. СНиП 3.01.01-85*) 1. ОБЛАСТЬ ПРИМЕНЕНИЯ1.1. Операционно-технологическая карта разработана на монтаж типовых сборных железобетонных несущих конструкций двухпролетного (2× 24м) одноэтажного производственного здания с шагом колонн 6 м, подкрановыми жёлезобетонными балками длиной 6 м, стропильными фермами пролетом 24 м. Высота от пола до низа стропильных ферм 10,8 м. 1.2. Сборные железобетонные конструкции приняты в соответствии с Московским территориальным каталогом ТК 1-1.89 и чертежами: шифр 2021-164.1 Промстройпроект "Колонны крановые одноэтажные для промышленного строительства длиной 11,85 м, оборудованными опорными мостовыми кранами грузоподъемностью до 32 тонн"; шифр ИЖ-252 КТБ МОСМ "Фермы безраскосные предварительно напряженные с ненапряженными стойками для покрытий зданий со скатной кровлей; ГОСТ 22701.1-77 "Плиты покрытий промзданий предварительно напряженные". 1.3. Монтаж сборных железобетонных конструкций предусмотрено осуществлять с помощью гусеничного крана марки РДК-25.

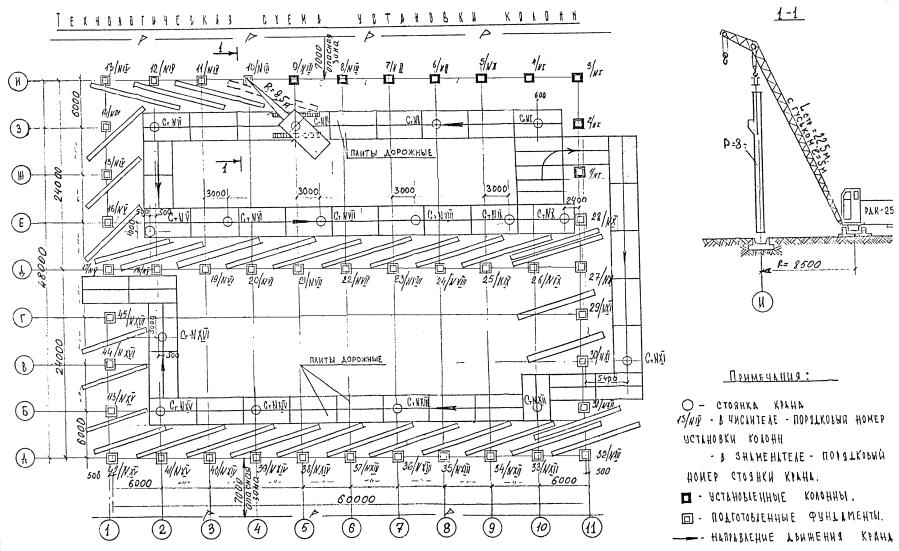

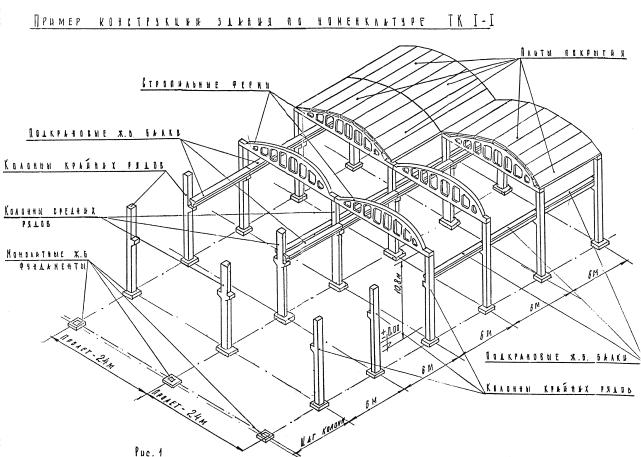

Рис. 1 2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ПРОИЗВОДСТВА РАБОТ2.1. Монтаж сборных железобетонных конструкций следует осуществлять в соответствии со СНиП 3.03.01-87 "Несущие и ограждающие конструкции", СНиП 3.01.01-85* "Организация строительного производства", СНиП III-4-80* "Техника безопасности в строительстве", "Правилами устройства и безопасной эксплуатации грузоподъемных кранов", утвержденных Госгортехнадзором СССР, "Правилами пожарной безопасности при проведении сварочных и других огневых работ на объектах народного хозяйства", утвержденных ГУПО МВД СССР, "Санитарных правил при сварке, наплавке и резке металлов", утвержденных Минздравом СССР, "Правилами противопожарной безопасности при производстве строительно-монтажных работ". 2.2. До начала монтажа каркаса должны быть выполнены все подготовительные работы: - разбиты и приняты оси здания и реперы; - возведены все необходимые временные сооружения в соответствии со стройгенпланом; - закончено устройство временных дорог, подъездных путей и складских площадок, рассчитанных на запас конструкций, предусмотренных ППР, с учетом календарного графика монтажа; - проложены подземные коммуникации; - возведены монолитные фундаменты под колонны; - осмотрены, налажены и приняты монтажные механизмы, приспособления и оборудование; - оформлены все необходимые документы на скрытые работы; - выполнена планировка грунта, организован водоотвод, в зонах монтажа уложены сборные железобетонные плиты. 2.3. Завезены и уложены в соответствии с технологическими схемами сборные железобетонные конструкции. Поставка железобетонных элементов осуществляется централизованно трайлерами, панелевозами и фермовозами в соответствии с графиком поставки, разработанным ППР. 2.4. Перевозку и раскладку железобетонных конструкций в зоне монтажа следует выполнять в соответствии с требованиями ГОСТов или технических условий на эти конструкции и в порядке очередности монтажа. Поступающие на строительную площадку сборные элементы подлежат тщательной проверке: - все детали должны быть маркированы на заводах-изготовителях несмываемой краской. Изделия с неправильно нанесенной маркировкой (например, невидимой в проектном положении), должны либо браковаться, либо приниматься, как изделия наименьших ступеней несущей способности, выпускаемых промышленностью. Необходимо проверять геометрические формы, прямолинейность ребер и граней, правильность расположения закладных деталей, монтажных петель, выпусков арматуры; - детали с трещинами, деформациями и др. дефектами подлежат возвращению на завод, либо складированию в определенном месте под указателем "брак"; - управлению комплектации при оформлении заказа на сборные железобетонные изделия следует заказывать все комплектующие детали. 2.5. Для прохода крана и доставки автотранспортом сборных железобетонных конструкций к месту монтажа в пролете выделяют монтажную зону, которая должна быть размечена хорошо видимыми знаками. Разгрузку и раскладку конструкций у мест их монтажа производят отдельным потоком основным монтажным краном в третью смену. 2.6. Перед подъемом и перемещением сборных элементов в зону монтажа необходимо: - очистить элемент, от грязи, снега, наледи, а металлические детали - от ржавчины; - нанести основные риски и проверить, наличие меток мест опирания элементов; - проверить правильность и надежность строповки. Подъем, перемещение и опускание элементов следует осуществлять плавно, без рывков, раскачивания и вращения. Сборные элементы необходимо устанавливать сразу в проектное положение с соответствующей выверкой и устройством проектных закреплений в узлах. 2.7. Несущие сборные железобетонные конструкции надземной части монтируют раздельным способом: первое - монтаж колонн и установка металлических связей с выверкой и окончательной заделкой бетоном стыков в стаканах фундаментов; второе - установка подкрановых балок с выверкой и окончательным их закреплением и установка стропильных форм с укладкой плит покрытия. Монтаж колонн 2.8. К монтажу колонн следует приступать только после подготовки- дна стакана и инструментальной проверки проектного положения стакана фундамента в плане и по высоте, согласно исполнительной схеме фундаментов. 2.9. До установки колонн в стаканы фундаментов должны быть выполнены следующие работы: - разложены колонны в радиусе действия монтажного крана в положении "плашмя"; - нанесены риски установочных осей на верхних гранях стаканов фундаментов и на колоннах; - приварены накладные детали в соответствии с проектом; - на нижние свободные концы ветвей двухветвевой колонны, перед ее подъемом должны быть установлены распорный домкрат и опорные приспособления. (Распорный домкрат и опорные приспособления снимают после подъема колонны). 2.10. Установку колонн в стаканы фундаментов осуществляют сразу в проектное положение по рискам на армобетонные подкладки размером 100×100 мм толщиной 20 и 30 мм (рис. 2, 3). Количество армобетонных подкладок зависит от величины зазора между дном стакана, и опорной частью колонны и толщины прокладок. Зазор определяют по формуле:

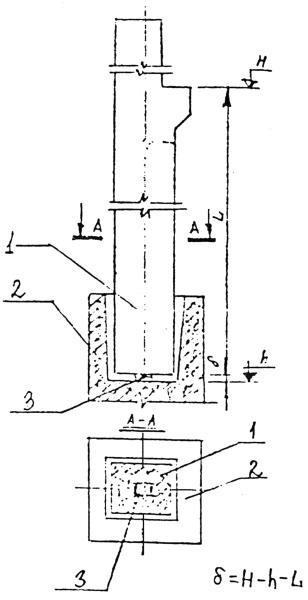

где: H - проектная отметка консоли или верха колонны h - фактическая отметка дна стакана фундамента L - фактический размер от консоли или верха колонны до ее низа 2.11. Для обеспечения проектного положения колонны в плане и фиксации при дальнейшей выверке ее по вертикали используют инвентарный фиксатор (рис. 4),. а для временного закрепления колонны в стакане фундамента используют клиновые вкладыши (рис. 5) и расчалки (колонны длиной более 12 м). Клиновые вкладыши устанавливают в зазоры между гранями колонны и стенками стакана фундамента. При зазорах более 90 мм применяют дополнительные приставки. Схемы установки инвентарных фиксаторов и клиновых вкладышей для различных сечений колонн показаны на рис. 3. 2.12. После временного закрепления колонны осуществляют ее расстроповку. Перед заделкой стыка между колонной и фундаментом бетонной смесью на клиновой вкладыш устанавливают ограждение, которое извлекают из стакана сразу же после уплотнения смеси (при жестких бетонных смесях) или после начала ее схватывания. Клиновые вкладыши извлекают только после достижения бетоном, уложенным в стык, не менее 70% проектной прочности. 2.13. Конструкция и число временных монтажных связей, а также порядок их установки и снятия должен быть указаны в ППР. Cxемы установки армобетонных подкладок Рис. 3 1 - колонна; 2 - стакан фундамента; 3 - армобетонная подкладка; - зазор между дном стакана и колонной; H - проектная отметка консоли или верха колонны; h - фактическая отметка дна стекала фундамента; L - фактический размер от консоли или верха колонны до её низа

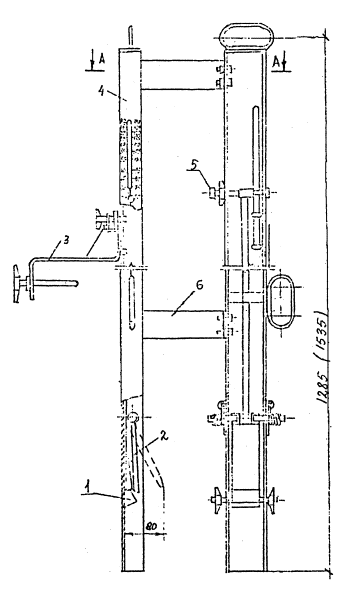

Инвентарный фиксатор для выверки в проектное положение колонны
Рис. 4
Работа с фиксатором Тягу с клипом устанавливают и фиксируют на высоте, соответствующей требуемому положению упора, которое контролируется расположением ручки-фиксатора на шкале стойки. После этого фиксатор устанавливают вплотную к стойке на дне стакана и фундамента, и крепят струбциной Цифра на шкале, против которой находится ручка-фиксатор, показывает расстояние между стенкой стакана, и концом упора, что должно соответствовать требуемому зазору между гранью колонны и стенкой стакана. При зазорах менее 80мм съёмная приставка снимается. Для удобства работы стойки фиксаторов скреплены попарно соединительными скобами. При установке колонны в стакан её торец скользит по упору. После закрепления колонны вкладышами ручку-фиксатор ослабляют, тягу опускают, ослабляют винт струбцины и извлекают фиксатор из стакана.

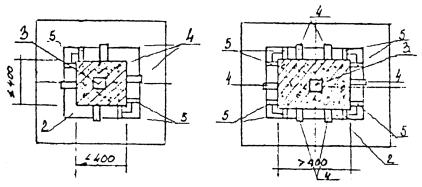

Схемы установки инвентарных фиксаторов и клиновых вкладышей
Колонны прямоугольного сечения Рис. 5 Монтаж железобетонных подкрановых балок (рис. 6) 2.14. При складировании подкрановые балки должны располагаться в положении, близком проектному, места опирания балок должны находиться в пределах опорных закладных элементов. 2.15. Перед монтажом подкрановых балок бетон, уложенный в стыки колон с фундаментами, должен иметь не менее 75% проектной прочности. Должны быть выполнены следующие работы: установлены металлические связи по колоннам, выполнена и представлена исполнительная схема отметок консолей колонн; проверены геометрические размеры и наличие закладных деталей балок; к торцам подкрановых балок приварены крепежные металлические листы; балки разложены в зоне действия монтажного крана; навешены монтажные лестницы с площадками на колонны; подготовлены инструменты и приспособления; натянут страховочный тросе для безопасности работ; закреплены на балке оттяжки из пенькового каната. 2.16. После подготовительных работ с помощью специальной траверсы осуществляют строповку подкрановой балки и подъем ее к месту установки. 2.17. Балку поднимают выше проектной отметки на 30-50 см, а затем с помощью оттяжек приводят в положение, близкое к проектному. Риски на нижних торцевых гранях балок должны совпадать с рисками на консолях колонн. 2.18. С приваренным крепежным листом балку укладывают на коне соли так, чтобы через центры вырезов в крепежом листе проходили штыри закладных деталей колонны. После этого на штыри навинчивают гайки и производят расстроповку балки. Затем производят сварку крепежного листа балки с закладной пластиной колонны и крепежной детали (косынка - 12×100) к закладной детали в полке балки и на грани колонны. 2.19. Сварка - ручная, дуговая по ГОСТ 5264-80* производится электродами Э-42. Высота катета шва 10 мм. Монтаж стропильных ферм (рис. 7) 2.20. Стропильные фермы монтируют после окончательного закрепления всех нижележащих конструкций каркаса здания. Перед монтажом стропильных ферм должны быть выполнены исполнительная схема положения верха колонн по высоте и в плане. Должны быть выполнены также следующие работы: подготовлены и размечены опорные поверхности верха колонн; разложены в соответствии со схемой (рис. 7) и стропильные фермы в зоне действия монтажного крана; смонтированы и окончательно закреплены колонны и подкрановые балки; навешены монтажные приспособления и приготовлен инструмент; приварены к закладным деталям торцов фермы крепежные металлические листы; подготовлены анкерные устройства и универсальные расчалки. 2.21. Стропильную ферму поднимают на высоту до 0,3 м и после проверки надежности строповки продолжают подъем. Ферму поднимают не менее чем на 0,5 м над верхом колонн и с помощью оттяжек, поворачивают в нужном направлении до совпадения продольной оси с осью здания в соответствии с проектом, и фиксируют. 2.22. Стропильную ферму устанавливают наверх колонн так, чтобы через центры вырезов в крепежном листе проходили штыри закладных деталей верха колонн. После чего на штыри с резьбой навинчивают гайки и производят расстроповку фермы. Затем производят сварку крепежного листа с закладной пластиной колонны электродами Э-42, высота катета шва 6 мм. 2.25. Первая и вторая устанавливаемые формы закрепляются временно тремя расчалками каждая за переносные якоря или основания колонн (рис.3). Каждая последующая устанавливаемая ферма до освобождения её от крюка монтажного крана должна быть закреплена временной инвентарной распоркой к ранее установленной ферме. Распорки снимают после укладки и приварки прилегающих к распоркам плит покрытия. Монтаж плит покрытия (рис. 7) 2.24 Монтаж плит покрытия осуществляется 'после проверки полного закрепления установленных стропильных ферм. 2.25. До монтажа плит покрытия должны быть выполнены следующие работы: смонтированы и закреплены в соответствии с проектом фермы; навешены соответствующие монтажные приспособления и подготовлен инструмент; разложены в соответствии со схемой рис. плиты покрытия, в зоне действия монтажного крана; к крайним плитам покрытия прикреплены стойки временного ограждения. 2.26. Плиты покрытия монтируют вслед за монтажом стропильных ферм (рис. 2). Монтаж плит производят от одной опоры фермы к другой. После монтажа плиты покрытия в проектное положение производят сварку закладных деталей в углах ребер плиты и в верхнем поясе ферм. Сварка - ручная дуговая в соответствии с ГОСТ 5264-80* электродами Э-42. Высота катета шва 6 мм. Узлы сопряжения сборных железобетонных элементов показаны на рис. 2.27. Работы по монтажу выполняют два звена в составе: 1 звено - монтаж колонн

Рис. 8 УЗЛЫ СОПРЯЖЕНИЯ по альбому серии 1.463.1-3/87 выпуск 1-1

ГРАФИК ПРОИЗВОДСТВА РАБОТ
Примечания: 1. В графике не учтены работы: по транспортировке, выгрузке и раскладке конструкций; по бетонированию стыков; по установке металлических: связей. 2. Нормы времени приняты по ЕНиР, сб.4. Монтаж сборных ж.б. конструкций. Выпуск 1. Здания и промышленные сооружения. 3. ТЕХНИКО - ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ МОНТАЖА КАРКАСА
4. КАЧЕСТВО РАБОТ4.1. Качество работ при монтаже сборных железобетонных конструкций зависит от следующих основных факторов: - качества применяемых материалов, конструкций и изделий; - качества проектной и проектно-технологической документации; - состояния инструментов и приспособлений, с помощью которых производится работа; - квалификации исполнителей и ИТР, ответственных за производство работ; - правильности к своевременности выполнения требований проекта, стандартов, строительных норм и правил, технических условий и других нормативных документов; - качества выполнения предыдущих операций или процессов. 4.2. В процессе производства работ по монтажу сборных железо бетонных конструкций проводятся следующие виды контролей качества: - входной контроль; - операционный контроль; - приемочный контроль; 4.3. Входной контроль должен быть сплошным (проверка каждой конструкции). 4.4. Входной контроль проводится линейным персоналом участка с привлечением в необходимых случаях строительной лаборатории. 4.5. В процессе проведения входного контроля проверяются, внешний вид изделий, заводская маркировка, комплектность, правильность оформления сопроводительной документации, а также геометрические размеры конструкций. 4.6. В сопроводительной документации о качестве поставляемой продукции должно быть указано: - наименование и адрес предприятия изготовителя; - номер и дата выдачи документов; - номер партии или конструкции (при поштучной поставке); - наименование и марка конструкции; - число изделий каждой марки; - дата изготовления конструкции; - класс или марка бетона по прочности; - отпускная прочность бетона (нормируемая, требуемая с учетом фактической однородности бетона по ГОСТ 18105-86* и фактическая); - обозначение стандарта или технических условий и другие показатели, если это предусмотрено стандартами или техническими условиями на конструкции конкретных видов. 4.7. Результаты проведения входного контроля фиксируются в "Журнале входного контроля" произвольной формы, в котором указывается наименование изделия, дата поступления и проверки, организация поставщик, наличие сопроводительной документации, качество изделия ("пригоден", "брак"); фамилия и должность проверяющего. 4.8. Геометрические размеры сборных железобетонных изделий проверяют с погрешностью до 1 мм металлическими измерительными линейками, рулетками и штангенциркулями. 4.9. Геометрические размеры изделий проверяют не менее чем в трех местах, расположенных в середине и вблизи от краев. 4.10. Технические, характеристики сборных железобетонных элементов должны соответствовать требованиям ГОСТ 13015.1-81*. 4.11. Сварочно-технологические свойства электродов должны соответствовать ГОСТ 9466-75*. 4.12. Качество сборных железобетонных конструкций должно удовлетворять требованиям проекта по обеспечению: - прочности; - внешнего вида; - соблюдения геометрических размеров; - проектного положения и защиты от коррозии закладных деталей. 4.13. При производстве монтажных работ должно осуществляться постоянное геодезическое обеспечение точности установки элементов с определением их фактического положения. Результаты геодезических измерений после окончательного закрепления конструкций должны оформляться исполнительными схемами. 4.14. При монтаже сборных железобетонных конструкций должна соблюдаться технологическая последовательность выполнения работ, производиться своевременная установка предусмотренных проектом постоянных или временных связей и креплений, а также выдерживаться проектные размеры примыканий и сопряжений. 4.15. В процессе монтажа сборных железобетонных конструкций помимо оформления исполнительных схем ведутся журналы: - монтажных работ; - сварочных работ; - антикоррозионной защиты сварных соединений; - замоноличивание монтажных стыков и узлов. Формы журналов должны соответствовать СНиП 3.03.01-87. 4.16. Все выполненные работы, скрываемые последующими, должны оформляться актами на скрытые работы. 4.17. Операционный контроль следует осуществлять в соответствии с ГОСТ 16504-81. 4.18. Основные условия проведения операционного контроля следующие: 4.18.1. Операционный контроль проводится инженерно-техническим составом участка и работниками строительной лаборатории. 4.18.2. Результаты проведения операционного контроля заносятся в "Журнал работ" с указанием даты проверки, места проверки, обнаруженных дефектов, сроков их устранения, фамилии и должности проверяющего. 4.18.3. Все выявленные в процессе проведения операционного контроля дефекты должны быть устранены до начала последующей операции с занесением данных об их устранении в "Журнал работ". 4.18.4. Операционный контроль проводится постоянно в процессе всего периода производства работ. 4.19. При проведении операционного контроля проверке подлежит качество выполнения следующих основных операций: - соответствие смонтированных конструкций проектному положению и требованиям СНиП 3.03.01-87, в том числе: - точность монтажа стаканов под колонны; - точность монтажа колонн крайних и средних рядов; - качество замоноличивания колонн в стаканах фундаментов; - правильность установки металлических связей; - точность монтажа подкрановых балок; - точность монтажа стропильных ферм; - точность монтажа плит покрытия; - соответствие проекту зазоров между отдельными элементами и конструкциями; - правильность опирания несущих конструкций; - качество сварных соединений. 4.20. Предельные отклонения смонтированных конструкций назначаются проектом. При отсутствии в проекте специальных указаний предельные отклонения положений элементов и конструкций в соответствии с СНиП 3.03.01-87 не должны превышать следующих величин, мм:
Примечание: Глубина опирания горизонтальных элементов на несущие конструкции должна быть не менее указанной в проекте. 4.21. Замоноличивание стыков колонн со стаканами фундаментов должно производиться в соответствии с СНиП 3.03.01-87. 4.22. При выполнении работ по замоноличиванию стыков проверяется качество очистки стыкуемых поверхностей, их увлажнение или сушка (в зависимости от погодных условий), правильность режима выдерживания бетона. 4.23. Прочность бетона в стыках во время распалубки должна соответствовать указанной в проекте, а при отсутствии такого указания - должна быть не менее 50% проектной прочности на сжатие. 4.24. Фактическую прочность уложенного в стык бетона следует контролировать испытанием серии образцов, изготовленных на месте замоноличивания. Для проверки прочности следует изготовлять не менее трех образцов на группу стыков, бетонируемых в течение данной смены. Испытания образцов необходимо производить по ГОСТ 10180-90 и ГОСТ 5802-86. 4.25. Методы предварительного обогрева стыкуемых поверхностей, и прогрева замоноличенных стыков и швов, продолжительность и температурно-влажностный режим выдерживания бетона, способы утепления, сроки и порядок распалубливания и загружения конструкций с учетом особенностей выполнения работ в зимних условиях, а также в жаркую и сухую погоду, должны быть указаны в ППР. 4.26. Сварочные работы по соединению монтируемых элементов, должны производиться в соответствии с ГОСТ 5264-80*. 4.27. Сварные соединения должны отвечать требованиям ГОСТ 10922-90, ГОСТ 23858-79*, а также разработанной ПКТИпромстрой «Технологической инструкции контроля качества сварных соединений монтажных и закладных деталей элементов железобетонных конструкций». 4.28. Ежедневно перед началом сварочных работ в тех же условиях должна производиться контрольная сварка с целью установления характера плавления электродного стержня и покрытия, легкости отделения шлака и качества формирования сварного шва (жидкотекучесть и разбрызгивание расплавленного металла). 4.29. В ходе проведения операционного контроля при производстве сварочных работ должны фиксироваться как наружные, так и внутренние дефекты сварных соединений. 4.30. Наружные дефекты определяются с помощью измерительной линейки, набора шаблонов, а также визуально (с помощью лупы 5-кратного увеличения). К ним относятся: - соответствие размеров швов проектным: - трещины всех видов и. размеров (не допускаются и должны быть устранены с последующей заваркой); - поверхность шва (равномерно-чешуйчатая, без прожогов, наплывов, сужений и перерывов); - подрезы (допускаются глубиной до 5% толщины свариваемого металла, но не более 1 мм); - непровары, цепочки и скопления пор соседние по длине (допускаются, если расстояние между близлежащими концами дефектов - не менее 200 мм). 4.31. Визуальному осмотру и измерениям подвергаются все сварные соединения. 4.32. Внутренние дефекты, к которым относятся поры, шлаковые включения и трещины, определяются на изготовленных в тех же условиях или вырезанных из готовых конструкций контрольных образцах - свидетелях разрушающими методами. Количество контрольных образцов в соответствии с ГОСТ 10922-90 должно составлять не менее 3% от всего количества сварных соединений. 4.33. Приемочному контролю подлежат отдельные виды монтажных работ, смонтированные конструктивные элементы (этажи, секции, ярусы и т.д.) и готовые здания и сооружения. 4.33.1. Основные условия проведения приемочного контроля следующие: 4.33.2. До полного оформления приемо-сдаточной документации производить какие-либо последующие строительно-монтажные работы не разрешается. 4.33.3. В процессе проведения приемочного контроля должны быть предъявлены следующие документы: - рабочие чертежи с указанием изменений и отступлений от проекта, согласованные с проектными организациями и заказчиком; - паспорта на сборные конструкции или их элементы, и сертификаты на материалы, применяемые при монтаже сборных железобетонных конструкций; - исполнительные схемы геодезической проверки положения конструкций; - журналы монтажных и сварочных работ; - акты освидетельствования скрытых работ; - акты промежуточной приемки смонтированных конструкций; - документация лабораторных анализов и испытаний при сварке и замоноличивании стыков; - список рабочих-сварщиков, выполняемых сварочных работы при монтаже конструкций с указанием №№ удостоверений. 5. МАШИНЫ, ОБОРУДОВАНИЕ, ПРИСПОСОБЛЕНИЯ, ИНСТРУМЕНТЫВ таблице представлены наиболее прогрессивные монтажные механизмы, приспособления, оборудование и инструменты с учетом использования их при строительстве зданий по номенклатуре TK 1-1.89 пролеты от 18 до 24 м, высота от пола до низа стропильных конструкций от 4,8 до 14,4 м). При привязке операционно-технологической карты к проекту производства работ на конкретный объект из таблицы выбирают необходимые машины, оборудование, приспособления и инструменты. 5. МАШИНЫ, ОБОРУДОВАНИЕ, ПРИСПОСОБЛЕНИЯ, ИНСТРУМЕНТЫ.
6. ОХРАНА ТРУДА.6.1. При производстве работ по монтажу сборных железобетонных конструкций одноэтажных промзданий должны соблюдаться требования СНиП III-4-80* "Техника безопасности в строительстве", государственных стандартов ССБТ, проекта производства работ, настоящей технологической карты, инструкций, утвержденных главным инженером строительной организации с учетом местных условий. 6.2 Рабочие всех специальностей, занятые на работах по монтажу сборных железобетонных конструкций должны быть аттестованы по правилам безопасности (иметь удостоверение), а также пройти инструктаж в соответствии с требованиями ГОСТ 12.0.004-90 ССБТ "Организация обучения работающих безопасности труда. Общие положения. 6.3. Приказом по строительно-монтажному управлению должны быть назначены лица, ответственные за безопасное производство работ и лица, ответственные за безопасное производство работ с применением крана РДК и стропальщики (для работы посменно). 6.4. К обслуживанию крана допускаются обученные и аттестованные в соответствии с Правилами Госгортехнадзора стропальщики. Фамилии стропальщиков должны быть записаны в крановый журнал. 6.5. При использовании автогидроподъемников должны соблюдаться требования "Инструкции по техники безопасности для машиниста автогидроподъемника", ПКТИпромстрой. 1991 г. 6.6. Стропы, траверсы и тара в процессе эксплуатации должны подвергаться техническому осмотру лицом, ответственным за их исправное состояние, в сроки, установленные требованиями "Правил устройства и безопасной эксплуатации грузоподъемных кранов", утвержденных Госгортехнадзором СССР, а прочая технологическая оснастка - не реже чем через каждые 6 мес., если техническими условиями или инструкциям завода-изготовителя не предусмотрены другие сроки. При эксплуатации тары для бетона необходимо соблюдать требования ГОСТ 12.3.010-82. Результаты осмотра необходимо регистрировать в журналах периодического осмотра. 6.7. Для выполнения монтажных работ необходимо установить порядок обмена сигналами между стропальщиком и машинистом крана. Сигнал "Стоп" может быть подан любым работником, заметившим явную опасность. 6.8. Расстроповку конструкции необходимо производить только после их крепления, предусмотренного настоящей технологической картой. 6.9. Монтажник, производящий монтаж ферм должен подниматься на площадку лестницы только после подъема фермы и установки ее в положение, близкое к проектному, на расстоянии 20-30 см от верха колонны. Лестница должна быть надежно закреплена за колонну. 6.10. При производстве монтажных и сварочных работ на плитах покрытия, рабочие должны быть закреплены карабином предохранительного пояса в местах, определенных в проекте производства работ и указанных руководителем работ. 6.11. В процессе монтажа монтажники должны находиться на ранее установленных и надежно закрепленных плитах покрытия или средствах подмащивания. 6.12. При выполнении монтажных работ на территории действующей предприятия должны быть выполнены требования п. 1.5. СНиП III-4-80*. 6.13. При производстве монтажных работ в условиях действующего предприятия эксплуатируемые электросети и другие действующие инженерные системы в зоне работ должны быть, как правило, отключены, закорочены, а оборудование и трубопроводы освобождены от взрывоопасных, горючих и вредных веществ. 6.14. На участке (захватке), где ведутся монтажные работы, не допускается выполнение других работ и нахождение посторонних лиц. 6.15. Работы, по устранению конструктивных недостатков, не доделок, связанные с производством демонтажных работ, следует производить только после разработки дополнительных мероприятий по безопасности труда. 6.16. Элементы монтируемых конструкций во время перемещения должны удерживаться от раскачивания и вращения, пеньковым канатом. 6.17. Канаты, используемые в процессе монтажа должны соответствовать ГОСТ 483-75* "Канаты пеньковые. Технические условия". 6.18. Инструмент, применяемые для монтажа сборных железобетонных конструкций должен находиться в исправном состоянии, его эксплуатация должна производиться в соответствии с требованиями инструкции завода-изготовителя. 6.19. Приспособления, предназначенные для обеспечения удобства работы и безопасности работающих, должны соответствовать требованиям ГОСТ 12.2.012-75 ССБТ "Приспособления по обеспечению безопасного производства работ. Общие требования". 6.20. Сварочные работы должны производить аттестованные и имеющие удостоверение электросварщики. При производстве сварочных работ должны соблюдаться санитарные, правила при сварке, наплавке и резке металлов, утвержденные Минздравом СССР, требования ГОСТ 12.1.013-78 ССБТ "Строительство. Электробезопасность. Общие требования", ГОСТ 12.3.003-86 ССБТ "Работы электросварочные. Требования безопасности" и "Правила пожарной безопасности при производстве строительно-монтажных работ". 6.21. Присоединение и отключение от сети сварочного оборудования, его ремонт должен производить электротехнический персонал организации. 6.22. В темное время суток строительная площадка и рабочие места монтажников должны быть освещены в соответствии с существующими нормами. Наименьшая освещенность монтажной зоны составляет 30 лк. 6.23. При очистке конструкций от грязи, снега, наледи, а металлических деталей от ржавчины необходимо пользоваться защитными очками ЗП 2-84. 6.24. Зона, опасная для нахождения людей во время монтажных работ ограждается сигнальными ограждениями, удовлетворяющими требованиям ГОСТ 23407-78. Граница опаской зоны устанавливается в соответствии с требованиями п. 2.7. СНиП III-4-80*. ЗАПРЕЩАЕТСЯ: 6.25. Производить монтажные работы без наличия проекта производства работ. 6.26. Выполнять монтажные работы на высоте в открытых местах при скорости ветра 15 м/с и более, при гололедице, грозе и тумане, исключающей видимость в пределах фронта работ. 6.27. Выполнять монтажные работы без спецодежды, спецобуви и средств индивидуальной защиты. 6.28. Применять грузозахватные приспособления, не предусмотренные проектом производства работ. 6.29. Пребывание людей на элементах конструкций во время их подъема или перемещения. 6.30. Во время перерывов в работе оставлять поднятые элементы конструкций на весу. 6.31. Нахождение людей под монтируемыми элементами конструкций до установки их в проектное положение и закрепления. 6.32. Передвижение монтажников по конструкциям, не имеющим ограждений или тросса для закрепления карабина пояса. 6.33. Подъем сборных железобетонных конструкций, не имеющих монтажных петель, меток, обеспечивающих их правильную строповку и монтаж. 6.34. Нахождение лиц, не участвующих в процессе монтажа в монтажной зоне. 6.35. Движение транспорта в местах установки расчалок (места установки расчалок должны быть ограждены). 6.36. Территория строительства должна быть обеспечена первичными средствами пожаротушения. 6.37. Запрещается загромождать проходы к пожарному инвентарю и оборудованию; средствам оповещения. 6.38. Курить на строительной площадке необходимо в специально отведенных местах, соответственно оборудованных. 6.39. На строительной площадке должен, быть установлен стенд со схемами строповки, спецификацией основных монтируемых элементов, предупреждающие и запрещающие знаки, плакаты по технике безопасности. 6.40. Рабочие должны пользоваться: I. Спецодеждой и спецобувью: Монтажники Костюм мужской ГОСТ 12.4.109-82 Сапоги ГОСТ 12265-78* Рукавицы брезентовые ГОСТ 12.4.010-75* Электросварщики Костюм для сварщика ТУ 17-08-69-77; ТУ 17-08-123-80 Сапоги ГОСТ 12265-78* Рукавицы брезентовые ГОСТ 12.4.010-75* II. Средствами индивидуальной защиты: Пояс предохранительный для монтажников строительных конструкций ТУ 36-2103.-82 Каска защитная "Труд" ОСТ 39-124-81 Защитный головкой убор "Дружба" ТУ 6-19-167-80 Щиток сварщика, монтируемый на защитном головном уборе "Дружба" ТУ 36-2455-82 III. Зимой дополнительно: Куртка мужская рабочая на утепляющей подкладке ГОСТ 17222-71 Брюки мужские рабочие на утепляющей подкладке ГОСТ 18235-72 Сапоги ГОСТ 18724-88 Рукавицы ватные ГОСТ 12.4.010-75*, ТУ 78-359-75. 7. ОРГАНИЗАЦИЯ РАБОЧИХ МЕСТ И ПРИЕМЫ ТРУДАОрганизация рабочего места при установке колонн.

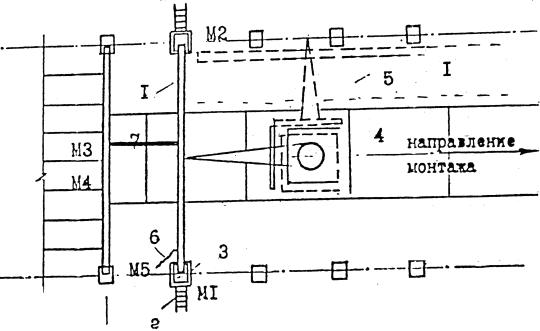

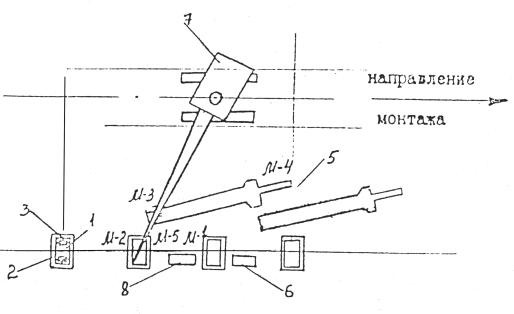

Условные обозначения: Ml-монтажник 5р., М2-монтажник 4р., М3-монтажник 3 р., М4-монтажник 3 р., М5-монтажник 2 р. 1-Установленная колонна. 2-Фундаментный стакан. 3-Инвентаркый клиновый вкладыш. 4-Положение колонны "плашмя". 5-Положение колонны "на ребро". 6-Ящик с инструментом. 7-Монтажный кран РДК-25. 8-Ящик с приспособлениями и инвентарем.

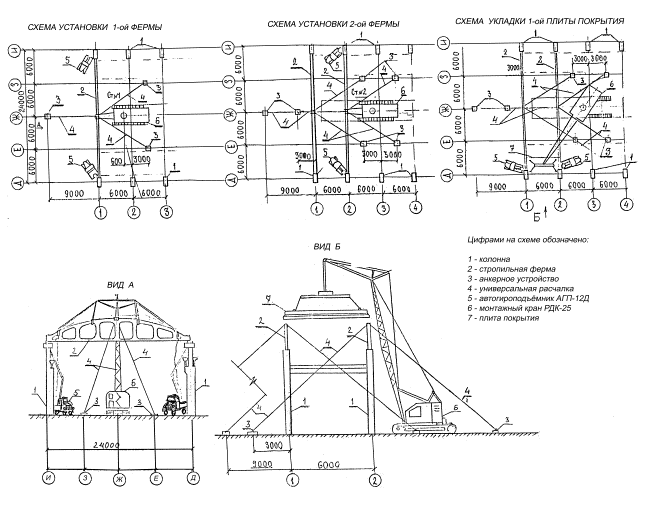

Организация рабочего места при установке подкрановых балок.

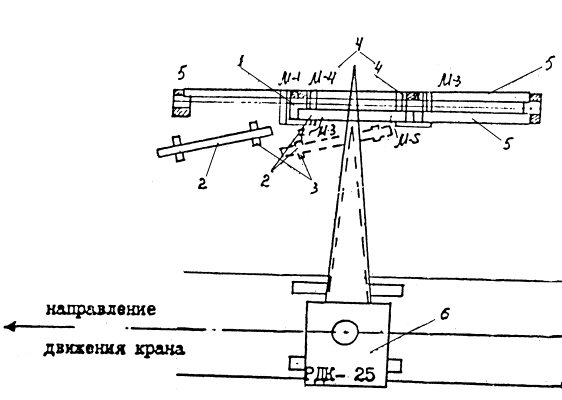

Условные обозначения: М1-монтажник 6 р., М2-монтажник 5 р., М3-монтажник 4 р., М4-монтажник 3 р., М5-монтажник 3 р.; 1- Колонна. 2- Подкрановая балка. 3- Деревянная подкладка. 4- Приставная монтажная лестница. 5- Установленная подкрановая балка. 6-Монтажный кран РДК-25. 7-Оттяжка из пенькового каната.
Организация рабочего места при установке стропильных ферм.
Условные обозначения: M1-монтажник 6 р., М2-монтажник 5 p., М3-монтажник 4 p., М4-монтажник 3 p., М5-монтажник 3 р. 1-Стропильная ферма 2-Приставная лестница 3-Монтажная площадка 4-Монтажный кран РДК-25 5-Зона складирования стропильных ферм 6-Оттяжка из пенькового каната 7-Инвентарная распорка
Организация рабочего места при установке плит покрытия.
Условные обозначения: M1-монтажник 6 р., М2-монтажник 5 p., М3-монтажник 4 p., М4-монтажник 3 p., М5-монтажник 3 р. 1 - Уложенная плита покрытия. 2 - Укладываемая плита покрытия. 3 - Место складирования плит. 4 - Траверса. 5 - Инвентарное ограждение. 6 - Зона складирования плит покрытия. 7 - Ящик с инструментом. 8 - Приставная лестница. 9 - Монтажный кран РДК-25. 10 - Место складирования ограждений. 11 - Страховочный канат.
|
|
