|
|
ТИПОВЫЕ ТЕХНОЛОГИЧЕСКИЕ КАРТЫ НА ПРОИЗВОДСТВО ОТДЕЛЬНЫХ ВИДОВ РАБОТ
ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА НА СПЕЦИАЛЬНЫЕ СТРОИТЕЛЬНЫЕ РАБОТЫ 6547030002 810002
монтаж мобильного здания многоцелевого назначения из складывающихся секций комплектной поставки (проект 254-05)
Москва-1990

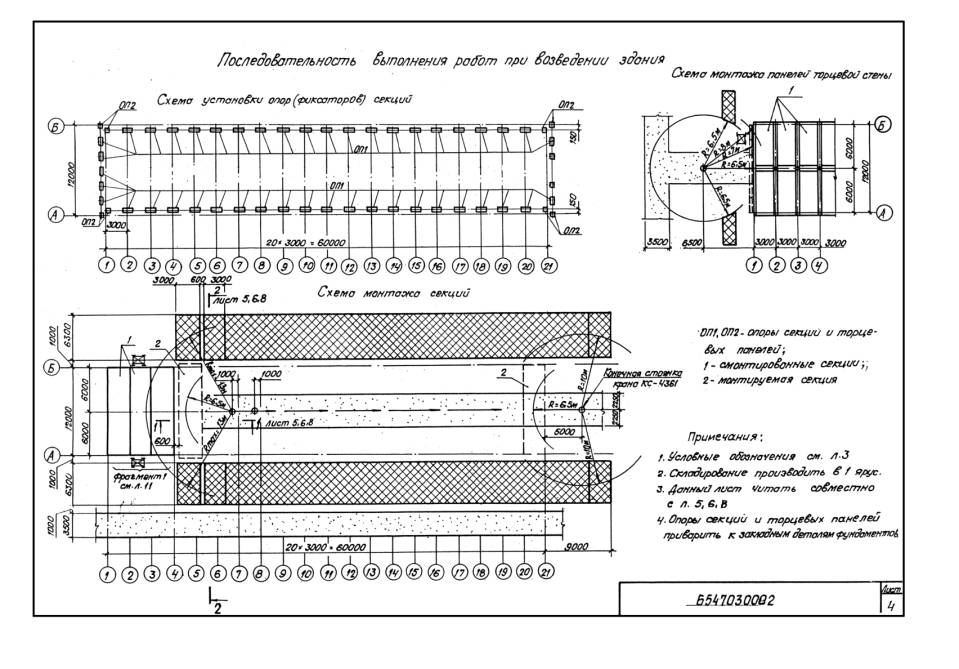

1. ОБЛАСТЬ ПРИМЕНЕНИЯТиповая технологическая карта (ТТК) разработана на монтаж мобильного здания многоцелевого назначения из складывающихся секций комплектной поставки (проект серии 254-05). Проект разработан экспериментальным конструкторским бюро НПО "Союзстройконструкция" Минуралсибстроя РСФСР. Измеритель конечной продукции - одно здание. Здание компонуется из сборных складывающихся секций, торцевых стен, комплекта ворот, фасонных элементов (нащельников), элементов крепления. Пролет здания - 12м. Длина - 3n, где n - количество секций. В данной ТТК предусмотрен монтаж 20 секций. Габаритные размеры собранной (монтируемой) секции - 3,0x12,0x6,7 (h), м. Масса секций до 3,4 т. Размеры и масса конструктивных элементов полной заводской готовности приведены в комплектовочной ведомости проекта. Производство работ предусмотрено в летний и зимний периоды. При привязке ТТК к конкретному объекту, и конкретным условиям производства работ должны быть уточнены объемы работ, средства механизации, потребности в трудовых и материально-технических ресурсах, фактические размеры здания. 2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ2.1. Организация работ.До начала монтажа конструкций здания необходимо: выполнить планировку участка строительства с устройством водоотлива; разметить и закрепить проектное положение осей здания; выполнить устройство фундаментов; проложить подземные коммуникации; выполнить устройство основания под полы; принять по акту фундаменты с закладными деталями. На приобъектный склад конструкции доставляют на полуприцепах, буксируемых автомобильными тягачами. При возведении здания используют комплексный метод монтажа. Укрупнительная сборка секций выполняется непосредственно в зоне монтажа. Монтаж конструкций осуществляют безвыверочным способом. Все работы проводит комплексная бригада в количестве 12 чел. (табл. I). Таблица I
* - разряды приведены для основных профессий. Перечень рекомендуемых машин и оборудования приведен в табл. 2. Таблица 2

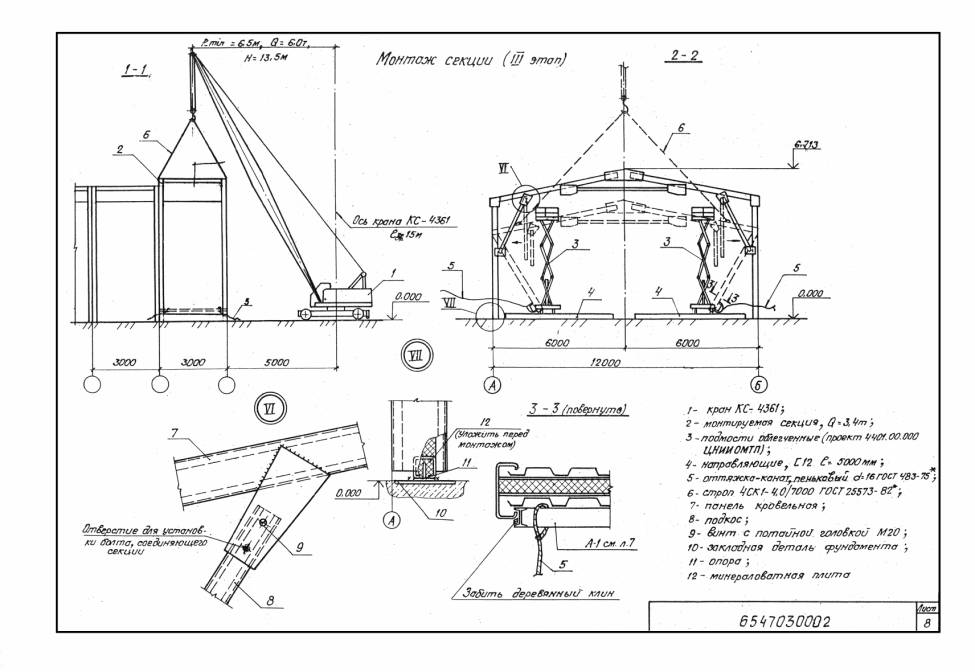

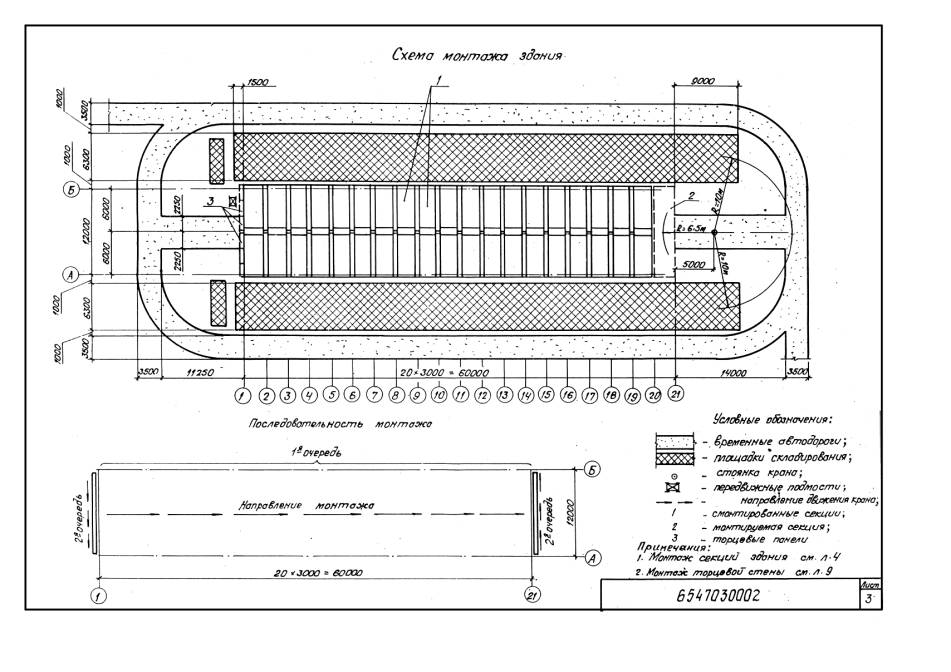

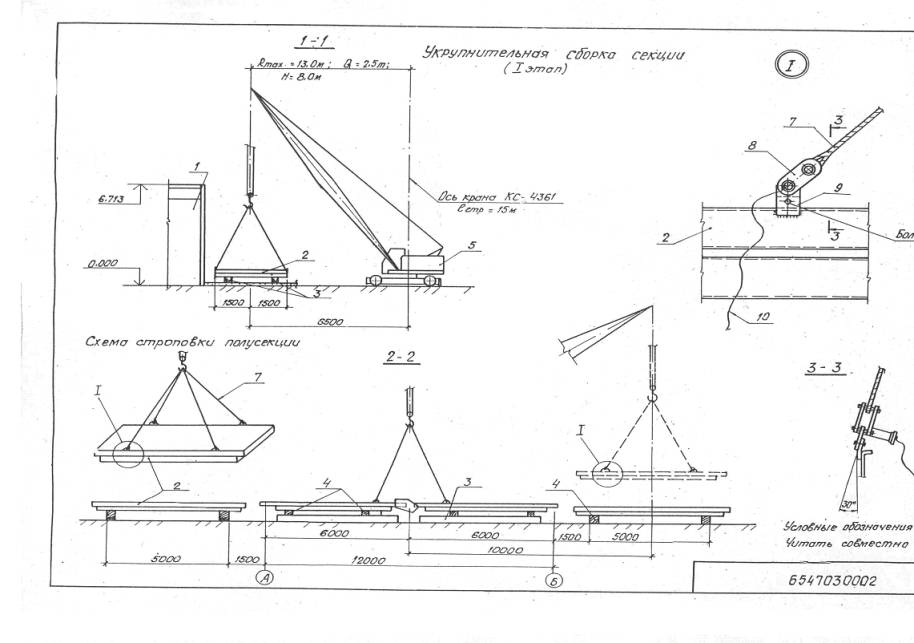

2.2. Технология производства работПри возведении здания необходимо соблюдать такую последовательность выполнения работ: установить опоры (фиксаторы) секций и панелей торцевых стен; произвести монтаж секций, выполняя в зоне монтажа их укрупнительную сборку, теплоизолировать стыки по кровле, установить на стыках нащельники (I очередь); произвести монтаж панелей торцевых стен и ворот (II очередь); установить нащельники на стыках стеновых панелей с устройством теплоизоляции. Схема монтажа здания представлена на листе 3. Установка опор (фиксаторов) секций и панелей торцевых стен При установке опор необходимо: произвести разметку мест установки с нанесением рисок на закладных деталях фундамента; установить опоры (фиксаторы) в проектном положении; закрепить установленные опоры (фиксаторы) электродуговой сваркой. Монтаж секций (с укрупнительной сборкой) В технологическом процессе монтажа секций выделено три этапа. На первом этапе необходимо (листы 4, 5): уложить направляющие из швеллера; на направляющие положить деревянные подкладки; сложенные полусекции установить на подкладки; в коньковых узлах установить по одному монтажному винту; застропить блок полусекций в четырех точках, ближайших к коньку; установить затяжки, подняв конструкцию до положения, в котором совпадут отверстия в затяжке и косынках; закрепить их винтами (вручную); расстропить конструкцию. в коньковый стык уложить теплоизолирующий пакет; установить внутренний нащельник; установить наружный нащельник; с наружной стороны низа стеновых панелей секции установить деревянные брусья, предохраняющие профилированный лист от повреждения; зафиксировать брус клиньями; подвязать к брусьям оттяжки; к стеновым панелям снизу прикрепить кляммерами прокладки из минераловатной плиты, На третьем этапе (листы 7, 8): застропить блок в четырех точках, ближайших к карнизным узлам; поднять конструкцию на 300-500мм над опорами; установить секцию с помощью оттяжек на опоры; установить средства подмащивания; подкосы (по оси "I" - для первой секции, а для следующей - по оси, ближайшей к установленным секциям) закрепить болтами в проектном положении; поставить болты, соединяющие секции в карнизных и коньковом узлах;

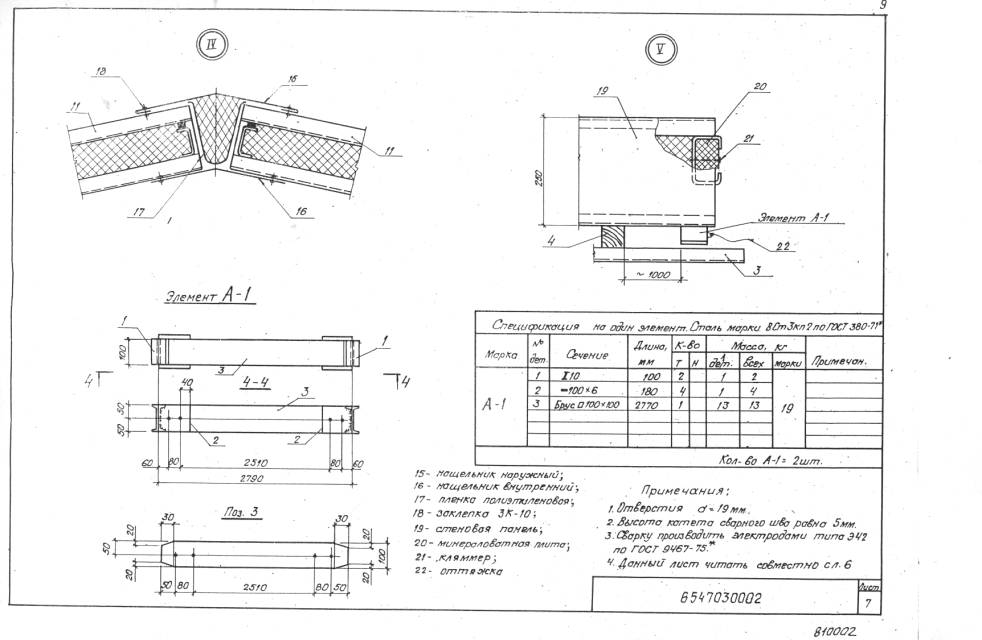

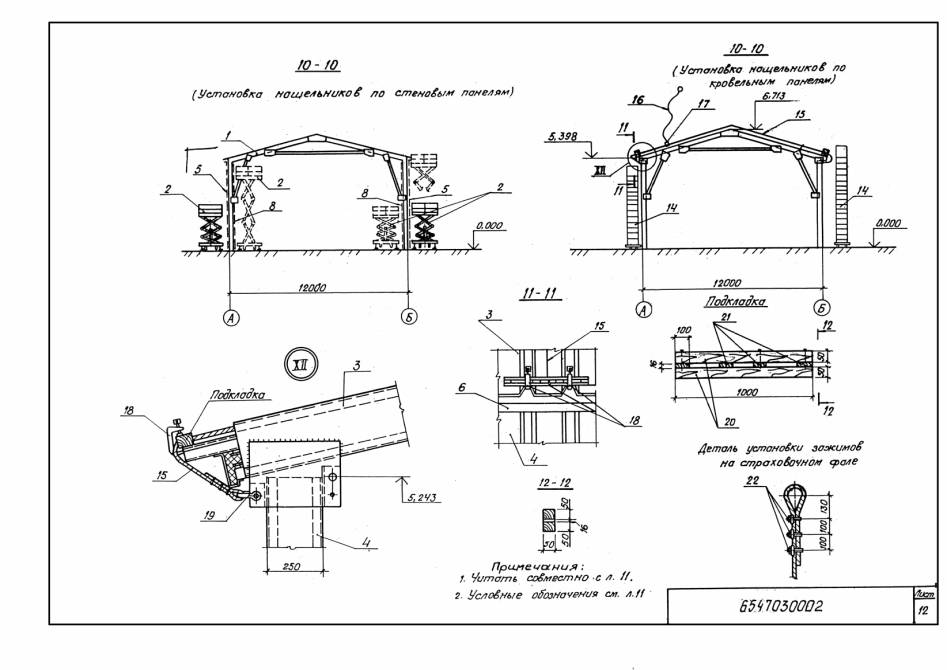

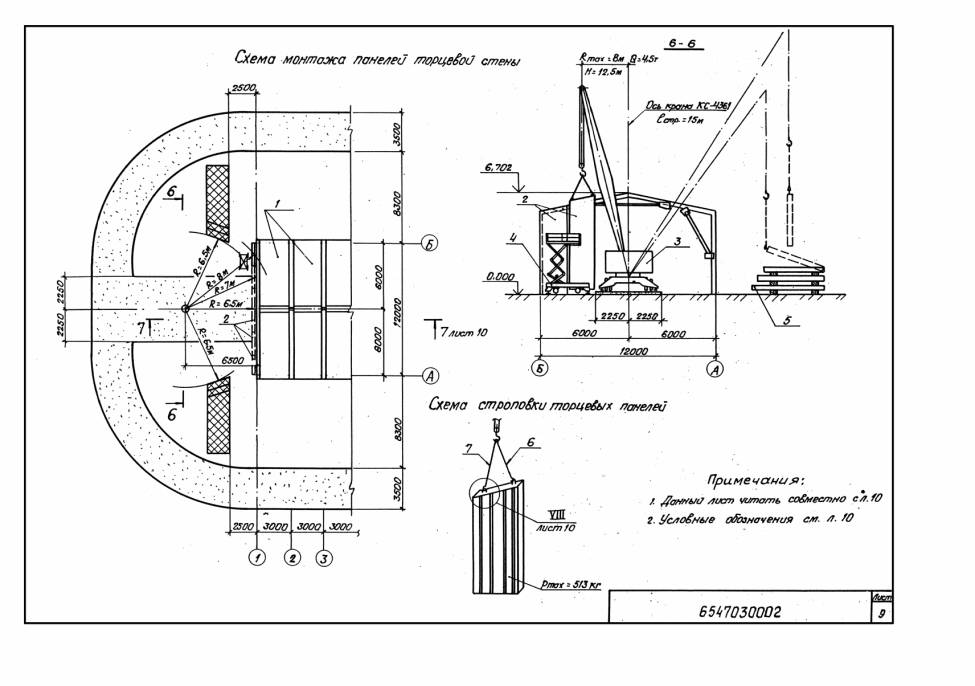

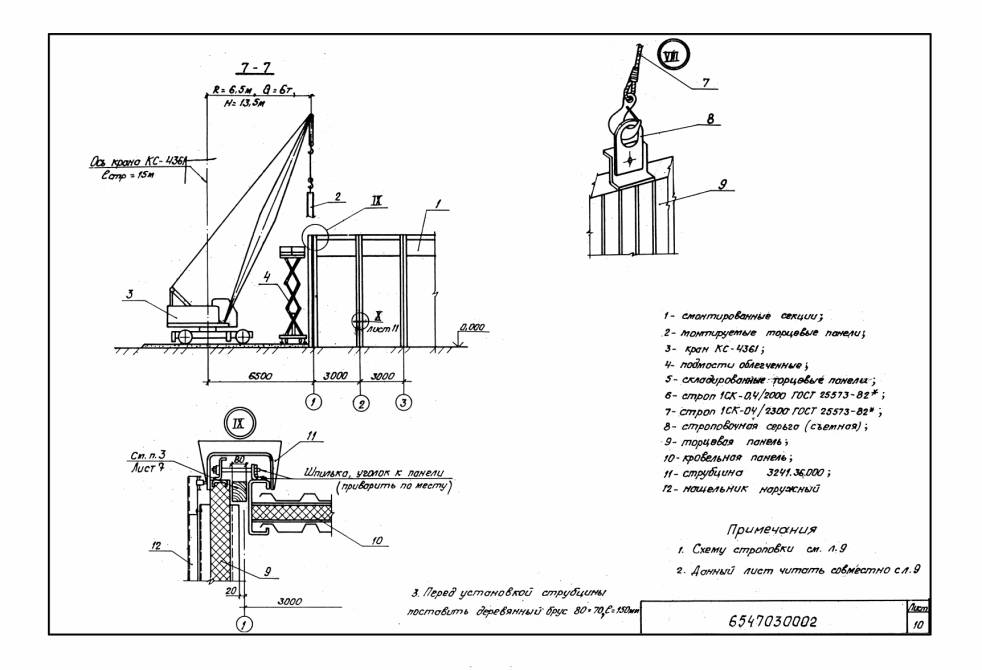

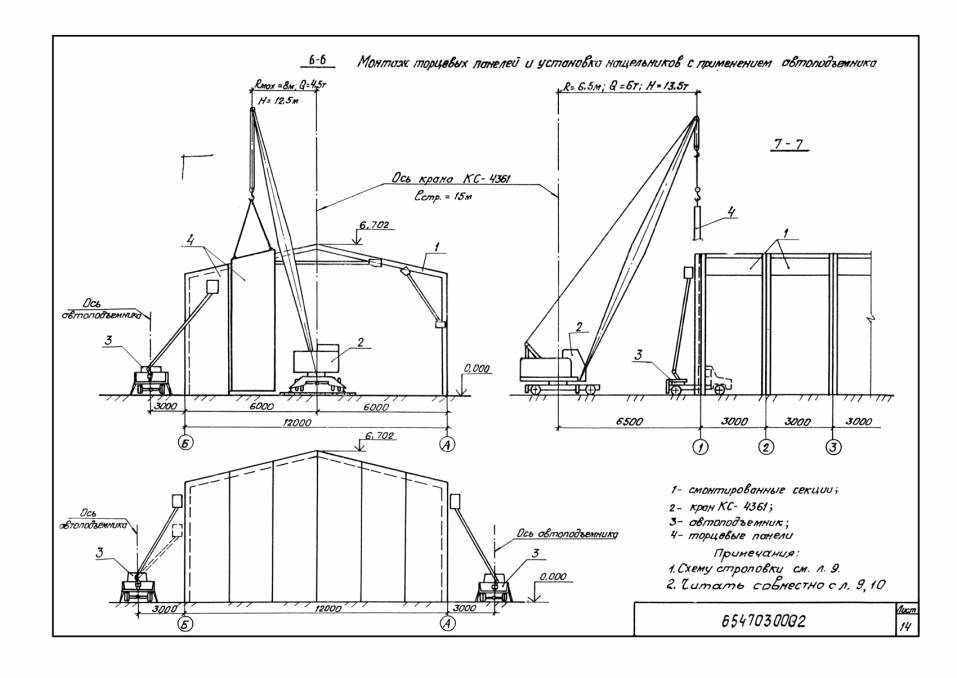

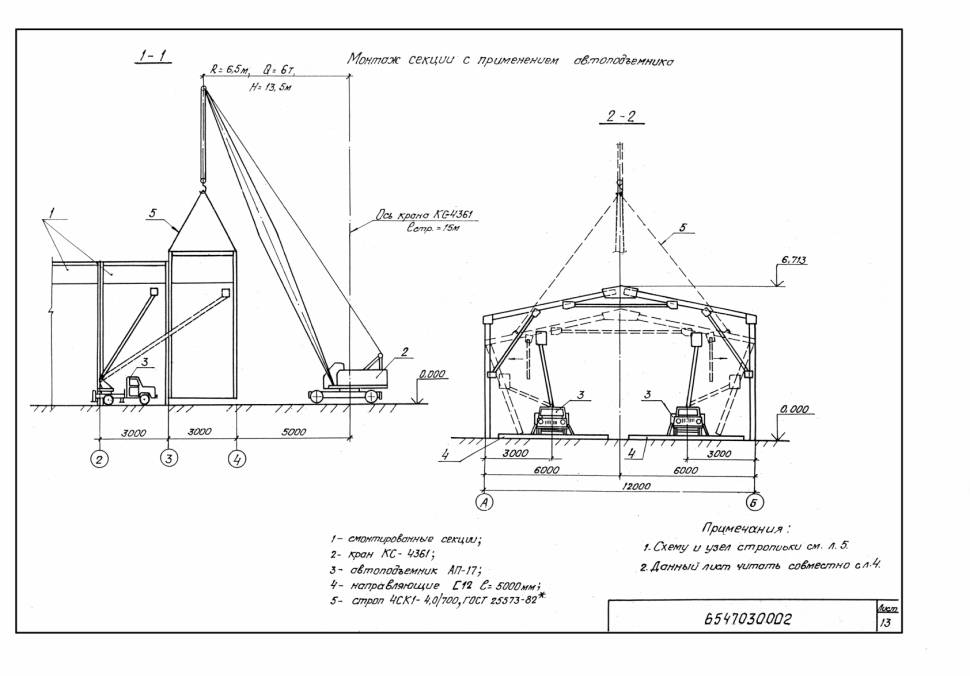

снять брусья с оттяжками; расстропить конструкцию. При выполнении теплоизоляционных работ и установке нащельников в стыке секции по кровле необходимо (лист 7): установить средства подмащивания; положить деревянные подкладки, предохраняющие профилированный лист от повреждения; закрепить подкладки струбцинами; закрепить страховочный фал с ловителем; уложить теплоизоляционные пакеты; установить нательники. Монтаж панелей торцевых стен В процессе монтажа панелей торцевых стен следует (листы 9, 10): застропить панель; поднять на 300-500 мм над опорами; установить на опоры; установить средства подмащивания; зафиксировать панель в проектном положении струбциной с помощью деревянного бруска; расстропить конструкцию; снять строповочные серьги; приварить к раме секции элементы крепления по месту; закрепить панель, поставив шпильки; снять струбцину. Установка нащельников и устройство теплоизоляции в стыках стеновых панелей Порядок выполнения работ по теплоизоляции и установке нащельников в стыках стеновых панелей следующий (листы 11, 12): установить средства подмащивания; закрепить теплоизоляционные пакеты на стыках проволокой; установить нащельники. 3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЕМКЕ РАБОТДо начала работ по монтажу конструкций здания необходимо проверить соответствие положения закладных деталей фундамента их проектному положению и требованиям СНиП 3.03.01-87 по безвыверочному монтажу. Приемочный контроль выполненных работ осуществляют согласно СНиП 3.03.01-87. При приемке работ предъявляют журналы монтажных и сварочных работ, акты освидетельствования скрытых работ в соответствии со СНиП 3.01.04-87. Технические критерии и средства контроля операций и процессов приводятся в табл. 3. Таблица 3
4. КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА, МАШИННОГО ВРЕМЕНИ, ЗАРАБОТНОЙ ПЛАТЫ НА ОДНО ЗДАНИЕТаблица 4

5. ГРАФИК ПРОИЗВОДСТВА РАБОТТаблица 5

6. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫПотребность в инструменте, инвентаре и приспособлениях приведена в табл.6. Таблица 6
Потребность в материалах, не учтенных в комплектовочной ведомости проекта, приводится в табл.7. Таблица 7
7. ТЕХНИКА БЕЗОПАСНОСТИПри монтаже зданий комплектной поставки все виды работ необходимо выполнять с совладением требований соответствующих разделов СНиП III-4-80*; Рабочие, входящие в состав бригады, должны быть до начала работ проинструктированы в правильных приемах выполнения операций и правилах техники безопасности по каждому виду работ. Эксплуатацию машин, оборудования, механизмов следует осуществлять в соответствии с инструкциями по безопасности. Все машины, механизмы и оборудование должны быть в исправном состоянии. Лицам, работающим с электрифицированным инструментом и оборудованием, категорически запрещается работать без индивидуальных средств защиты (диэлектрических перчаток, калош). При применении ручных машин надлежит соблюдать правила 'безопасной эксплуатации, предусмотренные ГОСТ 12.1.013-78 и ГОСТ 12.2.010-75*. В соответствии с действующими нормами такелажные приспособления перед их использованием испытывает двойной нагрузкой. Складирование и строповку. на листах 3, 5, 9. Производство электросварочных работ во время дождя или снегопада при отсутствии навеса над электросварочным оборудованием и рабочим местом электросварщика не допускается. Очистку подлежащих монтажу элементов конструкций от грязи и наледи следует производить до их подъема. Перед подъемом надо проверить надежность строповки груза. Работы по перемещению и установке конструкций ввиду большой парусности следует прекращать при скорости ветра свыше 10 м/с. При укрупнительной сборке и производстве монтажных работ все технологические операции выполняют под руководством монтажника конструкций 6 разряда, обеспечивающего сигнальную связь с машинистом крана. При перемещении конструкций расстояние между ними и выступающими частями других конструкций должно быть не менее I м - по горизонтали и 0,5 м - по вертикали. Запрещается перемещать конструкции над подмостями, телескопической лестницей, если на них находятся люди. Монтажники конструкций, выполняющие работы на кровле, обязаны пристегнуть предохранительный пояс к ловителю, которым оснащен страховочный фал. Узел крепления фала показан на листе 12. Крепление фала и подъем на кровлю осуществляется с телескопических лестниц. Рабочие, устанавливающие теплоизоляционные пакеты из минераловатной плиты, должны пользоваться респираторами и очками. 8. ТЕХНИКО-ЭК0НОМИЧЕСКИЕ ПОКАЗАТЕЛИ НА ОДНО ЗДАНИЕНормативные затраты труда рабочих, чел.-ч . 772,79 Нормативные затраты машинного времени, маш.-ч; 50,79 Заработная плата рабочих-монтажников, р.-к. 675-52 Заработная плата машинистов, р.-к. 52-63 Продолжительность выполнения работ, смен 8,4 Выработка на одного рабочего в смену, т (металлоконструкций) 0,79 Условные затраты на механизацию, р.-к. 494-95 Сумма изменяемых затрат, р.-к. 1170-47 9. ФАСЕТНЫЙ КЛАССИФИКАТОР ФАКТОРОВФАСЕТ 01 Стоимость 1 маш.-ч работы монтажного крана, руб.
ФАСЕТ 02 Стоимость 1 маш.-ч работы монтажных механизмов, руб.
Примечание. Рамкой в таблицах обведены значения факторов, на которые рассчитаны показатели в данной технологической карте.Содержание
|
|
