1. Область и эффективность применения картыКарта предназначена для организации труда рабочих при устройстве покрытий полов из релина с наклеиванием на готовой кумароно-найритовой мастике КН-3. Показатели производительности труда
Примечание. В затраты труда включено время на подготовительно-заключительную работу (3 %), отдых и личные надобности (10 %). 2. Исполнители, предметы и средства трудаИсполнители: Облицовщики синтетическими материалами 4 разр. (01) - 1 Облицовщики синтетическими материалами 3 разр. (02) - 1 Инструмент, приспособления, инвентарь

3. Подготовка и условия выполнения процессаДо начала работ необходимо: закончить все строительно-монтажные и отделочные работы, связанные с мокрыми процессами, а также специальные работы, при производстве которых может быть повреждено готовое покрытие пола; устроить цементно-песчаную стяжку; доставить на рабочее место мастику и необходимое количество рулонов релина, инструмент и приспособлении, Качество используемых материалов, производство работ, обеспечение необходимых условий труда на рабочем месте при устройстве полов должны соответствовать требованиям СНиП III-В.14-72. Работы следует выполнять, соблюдая правила техники безопасности и охраны труда рабочих в соответствии со СНиП III-4-80 «Техника безопасности в строительстве». Режим труда и отдыха принят из условия оптимального темпа выполнения трудовых процессов в соответствии с «Нормативами на подготовительно-заключительную работу и отдых при проектировании норма труда в строительстве» (ВНИПИ труда в строительстве Госстроя СССР, Москва, 1988). 4. Организация трудаСхема организации рабочего места приведена на рис. 1. Рис. 1. Схема организации рабочего места 1 - уложенное полотнище релина; 2 - виброплита; 3 - шпатель для нанесения мастики; 4 - установка для нанесения грунтовочного состава СО-21А; 5 - тележка для перевозки мастики; 6 - контейнер для рулонов релина; 7 - емкость с мастикой; 8 - ящик для инструмента; 01, 02 - рабочие места облицовщиков синтетическими материалами. Пооперационный график трудового процесса показан на рис. 2. Рис. 2. Пооперационный график трудового процесса Описание приемов труда1. ГРУНТОВАНИЕ ОСНОВАНИЯ. Облицовщик синтетическими материалами (02) очищает скребком и щеткой основания от наплывов раствора и мусора. Облицовщик синтетическими материалами (01) наливает грунтовочный состав в расходную емкость установки С0-21А и приводит ее в рабочее состояние. Затем 01 при помощи удочки-распылителя огрунтовывает поверхность, передвигаясь по стяжке параллельно одной из стен помещения и нанося грунтовку равномерным слоем вращательным движением сопла. 2. РАСКАТЫВАНИЕ РУЛОНОВ С РАЗМЕТКОЙ И НАРЕЗКОЙ РЕЛИНА НА ПОЛОТНИЩА. 01 и 02 измеряют помещение, затем укладывают рулоны релина на основание и раскатывают их. 01 отмеряет необходимую длину полотнища и наносит линию реза, 02 отрезает полотнище электрическими ножницами. 3. ПРИРЕЗКА ПОЛОТНИЩ К ВЫСТУПАЮЩИМ ЧАСТЯМ ПОМЕЩЕНИЯ. 01 и 02 раскладывают нарезанные полотнища релина по основанию вдоль направления света. Полотнища укладывают внахлестку с напуском кромок 10 - 20 мм. Затем 01 и 02 выравнивают полотнища и прирезают их к выступающим частям помещения. 4. НАНЕСЕНИЕ МАСТИКИ НА ОСНОВАНИЕ И НА ПОЛОТНИЩА. 01 и 02 скатывают полотнища релина, не сдвигая их с места, до середины помещения. Затем 02 на тележке подвозит бачок с мастикой КН-З к освободившемуся месту укладки и ковшом разливает мастику по основанию. 01 шпателем на длинной ручке разравнивает мастику, формируя слой толщиной 0,5 - 0,6 мм и оставляя в местах швов непромазанные полосы шириной 8 - 10 см. После окончания срока выдержки мастики на основании 01 и 02 зубчатыми шпателями наносят мастику на тыльную сторону полотнищ релина слоем 0,2 - 0,3 мм, не промазывая при этом кромки полотнищ на ширину 10 см. 5. ПРИКЛЕИВАНИЕ РЕЛИНА С УКАТЫВАНИЕМ Облицовщики начинают приклеивание релина через 10 - 15 мин. после нанесения мастики на полотнища. Отвернутые части полотнищ 02 укладывает на прежние места, а 01 тщательно прикатывает наклеенный релин виброплитой. После этого облицовщики отвертывают полотнища с противоположного конца помещения до приклеенного места и аналогично выполняют все указанные операции. 6. ПРИРЕЗКА И ПРИКЛЕИВАНИЕ ПОЛОТНИЩ В СТЫКАХ 02 до начала реза подкладывает под кромки релина полоски из фанеры. 01 накладывает на стык лежащих внахлёстку кромок релина металлическую линейку и по ней разрезает ножом для резки линолеума одновременно оба полотнища. Затем 02 удаляет отрезанные полоски релина, а прирезанные кромки приподнимает, очищает их тыльную сторону и основание под ними. После этого наносит шпателем мастику на основание и на кромки. После выдержки мастики 02 прижимает кромки к основанию, тщательно притирает их мешковиной, а 01 прикатывает виброплитой до полного выравнивания. Расчет экономической эффективности карты трудового процесса на покрытие полов релином Определение состава звена Время, затраченное на покрытие 10 м2 поверхности пола, распределяется по разрядам работ следующим образом:

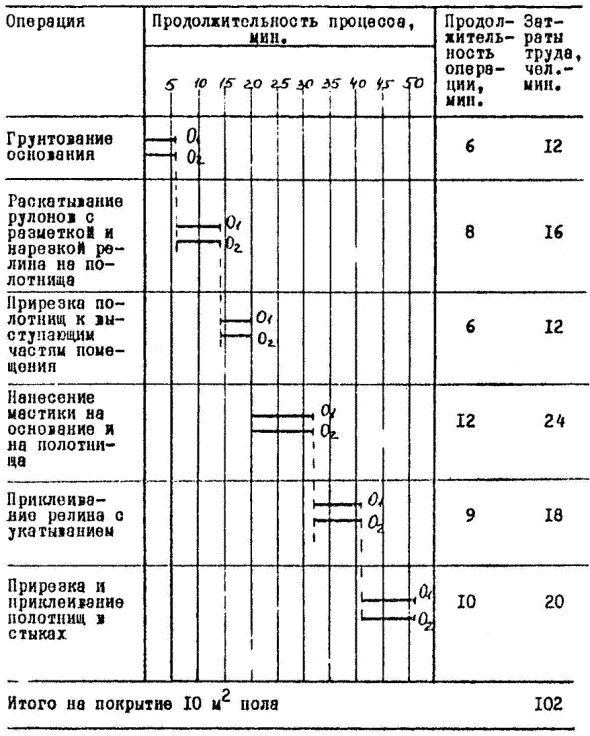

Исходя из условий работы и требований техники безопасности, проектируем звено в количестве 2 человек. Расчет затрат труда по операциям данного трудового процесса складывается из следующего:
Норма затрат труда на 1 м2 покрытия пола определяется по формуле:
tоп = 10,2 чел.-мин. - затраты труда на элементы оперативной работы, исчисленные на единицу законченной продукции нормируемого процесса (на 1 м2); Нпз = 3 % - норматив на подготовительно-заключительную работу; Нотл = 10 % - норматив на отдых и личные надобности; Ппт = 0 - проектный размер технологических перерывов.
Выработка на одного рабочего за восьмичасовую смену:
Затраты труда по действующим нормам ЕНиР (сборник 19, § Е19-12): Нзте = 0,25 чел.-ч Выработка на одного рабочего за восьмичасовую смену:
Сокращение затрат труда:
Прирост производительности труда
Сохранение затрат труда и рост производительности труда достигается за счет применения механизированного инструмента и приспособлений и рациональной организации труда. СОДЕРЖАНИЕ
|
|
