|
|
Типовые технологические карты ТИПОВАЯ НА ОТДЕЛОЧНЫЕ РАБОТЫ 6.01.01.30 УСТРОЙСТВО
ПОКРЫТИЙ ПОЛОВ МОСКВА - 1989
1. ОБЛАСТЬ ПРИМЕНЕНИЯТиповая технологическая карта разработана на 1000 м2 покрытия полов из синтетических материалов. Карта рекомендуется для применения при устройстве покрытий полов из поливинилхлоридных плиток размерами 300´300´3 мм на каучуковой мастике. Полы из поливинилхлоридной плитки устраиваются в административно-бытовых помещениях и в производственных помещениях, при отсутствии воздействия на полы агрессивных жидкостей, а также в кухнях и коридорах жилых зданий. Плитки наклеивают по сборной стяжке из древесно-волокнистых плит, гладким железобетонным панелям перекрытий или тщательно выровненным цементно-песчаным стяжкам прочностью не менее 10 МПа. При устройстве полов из синтетических плиток температура воздуха в помещении должна быть не ниже 15 °С, а влажность - 60 %. Влажность бетона и раствора стяжки не должна превышать 5 %, а древесно-волокнистых плит - 12 %. При привязке типовой технологической карты к конкретному объекту и условиям строительства принятый в карте порядок выполнения работ по устройству покрытий полов из поливинилхлоридных плиток, размещение машин и оборудования, объемы работ, калькуляцию затрат труда, график выполнения работ, средства механизации уточняют в соответствии с проектными решениями. 2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТРаботы по устройству покрытий полов из синтетических плиток на каучуковой мастике ведутся после полного окончания всех общестроительных, монтажных и отделочных работ. Работы производятся в следующей очередности: а) очистка поверхности основания от мусора и пыли; б) огрунтовка основания; в) нанесение каучуковой мастики и выдерживание ее; г) укладка синтетической плитки; д) установка плинтусов. Очистка поверхности основания от загрязнения выполняется при помощи машины КУ-403А. Поверхность нижележащего слоя должна быть ровной и горизонтальной. Очищенную поверхность огрунтовывают с помощью окрасочного агрегата СО-74А. Грунтовку приготовляют на месте производства работ на основе поливинилацетатной дисперсии. Огрунтовка поверхности производится с опережением настилки полов на 4 часа небольшими площадями. Доставка поливинилацетатной дисперсии и мастики на объект в зону действия крана предусматривается на автомашинах во флягах с центральной установки или склада. Далее фляги краном Т-108А поднимают на приемную площадку, укладывают на ручную тележку и транспортируют в зону работ. Подача плиток на объект со склада осуществляется автотранспортом. Далее пачки с плиткой грузят на поддон, который краном Т-108А поднимается на приемную площадку, где пачки с плиткой перегружают на ручную тележку и транспортируют в зону работ. Устройство пола из поливинилхлоридных плиток выполняется бригадой из 4 звеньев (в том числе 2 звена на подготовке основания и транспортных работах). Площадь пола разбивается на 4 захватки, работы на которых производятся последовательно, с учетом обеспечения сохранности свежеуложенного покрытия во время производства плиточных работ, а также предохранения от загрязнения предварительно огрунтованной поверхности основания. Каждая захватка делится на 2 делянки - по числу звеньев, занятых на укладке плитки. Спустя 3 - 4 часа после огрунтовки основания приступают к разбивке осей и разметке рисунка пола. Если помещения соединены между собой, то разбивочные оси прокладывают через все помещения по середине дверных проемов смежных помещений. В этом случае ряд плиток, уложенных в одном помещении, будет продолжаться в соседнем. В других помещениях через их центр прокладывают взаимно перпендикулярные оси. Затем производят пробную раскладку плиток насухо. Если целое число плиток не укладывается точно по длине и ширине помещения, разбивочные оси смещают таким образом, чтобы плитки можно было подрезать только у одной или двух взаимноперпендикулярных стен. Приклейку плиток начинают от пересечения разбивочных осей. В больших помещениях плитки укладывают в четырех или двух направлениях от разбивочной оси. Не вмещающуюся целиком впритык к стене плитку кладут на последнюю приклеенную плитку, точно совмещая их кромки, а поверх нее кладут еще одну плитку, упирая ее торцом в стену. Затем, используя кромку верхней плитки в качестве линейки, острой чертилкой проводят линию на средней плитке и по этой линии разрезают ее. Отмеренную таким образом часть плитки укладывают в последний пристенный ряд. Обрезают плитки специальным резаком гильотинного типа. В первую очередь укладку плиток производит звено № 2; этому звену маячным рядом служит уложенная плитка на соседней захватке. С некоторым отставанием от звена № 2 приступает к работе на своей делянке звено № 1, маячным рядом которому служит плитка, уложенная на соседней делянке звеном № 2. Основными условиями качественной настилки плиток являются: равномерное нанесение мастики; соблюдение времени, необходимого для подсыхания мастики. Слой мастики должен быть не толще 0,5 мм. Более толстый слой вызывает внутренние напряжения, медленно твердеет, мастика выдавливается через швы на поверхность плиток, а слишком тонкий слой слабо прихватывает плитку. Толщина слоя мастики зависит также от того, насколько ровным выполнено основание. Как правило, плитки настилают по способу «на себя», т.е. начиная от фризового ряда или конца соседней захватки, не наступая при этом на свежеуложенные плитки. Перед укладкой поливинилхлоридную плитку подогревают на электропечах (только в зимнее время) до 40 - 50 °С. При укладке плитку приставляют кромкой к натянутому шнуру или впритык к кромке ранее уложенной плитки. Плитку укладывают вплотную без зазора между собой. Затем плитку прижимают и пристукивают легкими ударами молотка (ударная часть молотка изготовляется из резины). По окончании настилки полов производится устройство плинтусов. По свежеуложенному полу можно начинать ходить только тогда, когда мастика совсем высохла, т.е. примерно через 48 часов после настилки пола. Все перечисленные работы производятся в помещениях с температурой не ниже +15 °С. 3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЁМКЕ РАБОТТехнические критерии и средства контроля операций и процессов приводятся в табл. 1. Приёмочный контроль осуществляют согласно СНиП 3.04.01-87 «Изоляционные и отделочные покрытия». Таблица 1

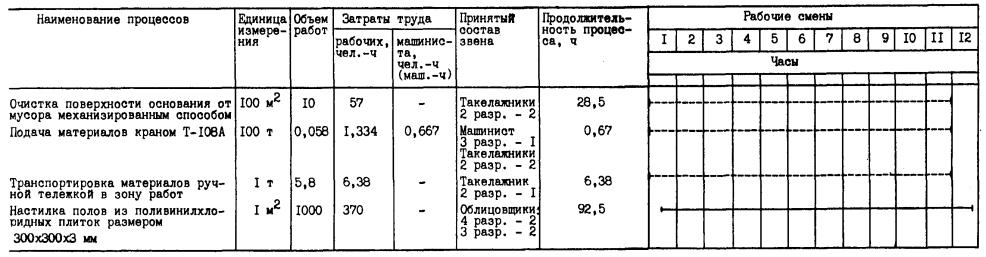

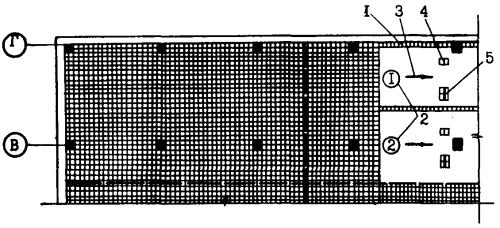

СХЕМА ОРГАНИЗАЦИИ РАБОТ НА ЭТАЖЕ 1 - направление подачи материалов; 2 - площадка для приема материалов; 3 - место разгрузки материалов; 4 - ручная тележка; 5 - кран Т-108А СХЕМА ОРГАНИЗАЦИИ РАБОТ НА ЗАХВАТКЕ 1 - фризовый ряд; 2 - номера звеньев; 3 - направление работ на делянке; 4 - фляги с мастикой; 5 - места разгрузки поливинилхлоридной плитки 4. КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА, МАШИННОГО ВРЕМЕНИ, ЗАРАБОТНОЙ ПЛАТЫ НА 1000 м2 ПОЛА
5. ГРАФИК ПРОИЗВОДСТВА РАБОТ НА 1000 м2 ПОЛАТаблица 3 6. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫПотребность в инструменте, инвентаре и приспособлениях приведена в табл. 4.
Потребность в материалах и полуфабрикатах для выполнения работ по устройству покрытий полов из поливинилхлоридной плитки приводится в табл. 5.
7. ТЕХНИКА БЕЗОПАСНОСТИРаботы по устройству покрытий полов из синтетических материалов выполняют в соответствии с требованиями СНиП III-4-80 «Техника безопасности в строительстве». Необходимо пользоваться инструкциями по эксплуатации применяемых машин. Все машины должны быть в исправном состоянии. Работы по устройству полов должны выполняться с применением технологической оснастки, средств коллективной защиты и строительного ручного инструмента, определяемых составом соответствующих нормокомплектов. Материалы, инструмент и приспособления не следует складировать на наклонной поверхности. При перемещении грузов в ручных тележках масса его не должна превышать 160 кг. Катальные ходы следует систематически очищать от грязи. При использовании мастик, в составе которых имеется растворитель, необходимо применять только такие инструменты, которые изготовлены из материалов, не дающих искр. Промывать инструменты и оборудование следует на открытой площадке или в помещении, оборудованном вентиляцией. Доставлять мастики к рабочему месту нужно в готовом к употреблению виде, в количестве, не превышающем сменного расхода. 8. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ НА 1000 м2 ПОЛАНормативные затраты труда рабочих, чел.-ч - 434,7 Нормативные затраты машинного времени, маш.-ч - 0,667 Заработная плата рабочих, р.-к. - 319-13 Заработная плата механизаторов, р.-к. - 0-53 Продолжительность выполнения работ, смена - 11,6 Выработка на одного рабочего в смену, м2 - 2,3 9. ФАСЕТНЫЙ КЛАССИФИКАТОР ФАКТОРОВФАСЕТ 01 Размер плиток
ФАСЕТ 02 Высота подъема материалов
ФАСЕТ 03 Стоимость 1 маш.-ч работы окрасочных механизмов
ФАСЕТ 04 Материал для приклеивания плиток, кг на 1000 м2 пола
