|
|
МИНИСТЕРСТВО ЭНЕРГЕТИКИ И ЭЛЕКТРИФИКАЦИИ СССР УПРАВЛЕНИЕ СОЦИАЛЬНОГО РАЗВИТИЯ И УСЛОВИЙ ТРУДА НАУЧНО-ИССЛЕДОВАТЕЛЬСКИЙ, ПРОЕКТНЫЙ И
ВНЕДРЕНЧЕСКИЙ КАРТА ТРУДОВОГО ПРОЦЕССА ОБЛИЦОВКА ПОВЕРХНОСТИ ПОТОЛКОВ КТ-8.3-10.3-89 Москва 1989
1. Область и эффективность применения картыКарта предназначена для организации труда рабочих при облицовке поверхности потолков алюминиевыми анодированными штампованными плитами размером 600×600 мм (тип ПО 06-06п). Показатели производительности труда по карте по ЕНиР Выработка на 1 чел.-день, м2 24,2 22,2 Затраты труда на облицовку 1 м2 поверхности потолка, чел.-ч 0,33 0,36 Примечание. В затраты труда включено время на подготовительно-заключительные работы (3 %), отдых и личные надобности (12 %). 2. Исполнители, предметы и средства трудаИсполнители: Монтажник конструкций 4 разр. (М1) - 1 Монтажник конструкций 3 разр. (М2) - 1 Инструменты, приспособления, инвентарь

*) 103012, Москва, ул. Куйбышева, 3/8 3. Подготовка и условия выполнения процессаДо начала работ необходимо: выполнить электромонтажные и все отделочные работы, кроме завершающей окраски или оклейки стен обоями; смонтировать каркас подвесного потолка; установить передвижные вышки; доставить на рабочее место необходимое количество алюминиевых анодированных штампованных плит, звукопоглощающих вкладышей и пружинных зажимов, инструмент и приспособления. Качество используемых материалов, производство работ, обеспечение необходимых условий труда на рабочем месте должны соответствовать требованиям СНиП III-21-73, глава 21 «Отделочные покрытия строительных конструкций». Работы следует выполнять, соблюдая правила техники безопасности и охраны труда рабочих в соответствии со СНиП III-4-80 глава 4 «Техника безопасности в строительстве». Режим труда и отдыха принят из условия оптимального темпа выполнения трудовых процессов в соответствии с «Нормативами на подготовительно-заключительные работы и отдых при проектировании норм труда в строительстве» (ВНИПИ труда в строительстве Госстроя СССР, Москва, 1986). 4. Организация трудаСхема организации рабочего места приведена на рис. 1. Рис. 1. Схема организации рабочего места 1 - установленные плиты; 2 - металлический каркас; 3 - пружинный зажим для крепления плит; 4 - карниз; 5 - вышка передвижная; 6 - стол для подготовки плит к установке; 7 - пила дисковая электрическая; 8 - складирование алюминиевых плит; 9 - складирование звукопоглощающих вкладышей; 10 - ящик для инструмента; 11 - плиты, подготовленные для установки; 12 - ящик с пружинными зажимами; М1 и М2 - рабочие места монтажников конструкций. Стрелками показано направление ведения работ. Пооперационный график трудового процесса показан на рис. 2. Рис. 2. Пооперационный график трудового процесса Описание приёмов труда 1. Разметка мест установки плит с разметкой и прирезкой плит в местах примыкания к стенам Монтажники конструкций (М1 и М2), находясь на передвижных вышках, с помощью рулетки размечают места установки плит и наносят риски на направляющие профили каркаса. Затем М1 замеряет расстояние между крайним направляющим профилем и карнизом на стене, переносит эти размеры на плиты, а М2 дисковой пилой обрезает плиты соответственно сделанным замерам. После этого размечает плиты, в которых проектом предусмотрены отверстия для установки осветительной арматуры, вентиляционных решёток и т.п. М2 обрезает плиты по разметке. 2. Укладка в плиты звукопоглощающих вкладышей М2 берёт из штабеля алюминиевые плиты и размещает их на столе. М1 укладывает в них готовые звукопоглощающие вкладыши размером 600×600 мм, состоящие из минераловатных матов, обёрнутых в полиэтиленовую плёнку. Вкладыши для плит, примыкающих к стенам и имеющих отверстия, М1 размечает, а М2 обрезает дисковой пилой. Подготовленные плиты монтажники подносят к вышке и укладывают на настил. 3. Установка плит Установка алюминиевых плит осуществляется по алюминиевым направляющим профилям, расположенным параллельно друг другу с шагом равным ширине плиты. М1 и М2, находясь на передвижной вышке, берут с настила алюминиевые плиты со звукопоглощающими вкладышами и устанавливают их в пазы алюминиевых направляющих профилей в соответствии с нанесенными рисками. Плиты, примыкающие к стенам, монтажники укладывают одной стороной в паз крайнего направляющего профиля, а другой - на карниз. 4. Крепление плит зажимными устройствами М1 и М2 устанавливают по два пружинных зажима на противоположные стороны алюминиевых плит. Затем с одной стороны крепят зажимами соседние плиты между собой, а зажимы, установленные на другой стороне, надевают на трубу рабочего каркаса. М1 периодически проверяет контрольной рейкой и уровнем плоскость подвесного потолка, устраняя (при необходимости) замеченные отклонения путем регулировки крепления подвесок. Расчет экономической эффективности карты трудового процесса на облицовку потолков алюминиевыми анодированными штампованными плитами Определение состава звена Время, затраченное на облицовку 1 м2 поверхности потолка, распределяется по разрядам работ следующим образом:

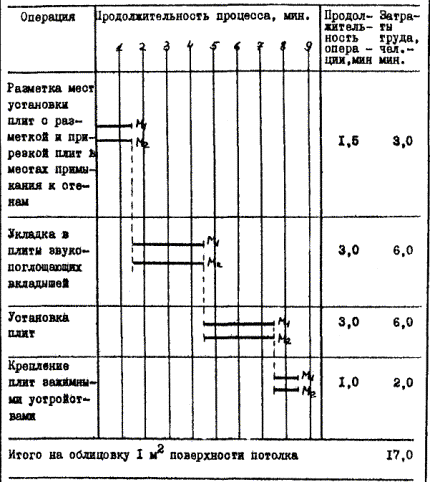

Исходя из условий работы и требований техники безопасности, проектируем звено в количестве 2 человек. Расчет затрат труда по операциям данного трудовой процесса складывается из следующего:
Норма затрат труда на 1 м2 облицованной поверхности потолка определяется по формуле: где tоп = 17,0 чел.-мин - затраты труда на элементы оперативной работы, исчисленные на единицу законченной продукции нормируемого процесса; Нпз = 3 % - норматив на подготовительно-заключительные работы; Нотд - 12 % - норматив на отдых и личные надобности; Ппт = 0 - проектный размер технологических перерывов. чел.-ч Выработка на одного рабочего за восьмичасовую смену: м2 Затраты труда по действующим нормам ЕНиР (сборник 8, выпуск 3, § 10): Нзте = 0,36 чел.-ч Выработка на одного рабочего за восьмичасовую смену: м2 Сокращение затрат труда
Прирост производительности труда
Сокращение затрат труда и прирост производительности труда достигается за счет рациональной организации труда. СОДЕРЖАНИЕ
|
|
