| |
КАРТА ТРУДОВОГО ПРОЦЕССА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА
|
КТ-4.1-18.3-77
|
|
Разработана Лабораторией монтажных работ при ДИСИ Минмонтажспецстроя УССР *
Откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство
|
|
ЗАМОНОЛИЧИВАНИЕ СТЫКОВ ЖЕЛЕЗОБЕТОННЫХ Н-ОБРАЗНЫХ РАМ
|
|
Входит в комплект карт ККТ-4.1-0
Монтаж железобетонных каркасов многоэтажных зданий
|
|
Взамен КТ-4.1-18.3-72
|
|
*
г. Днепропетровск-92, ул. Чернышевского, 24а.
1.1. Карта предназначена для организации труда рабочих при замоноличивании в инвентарной стальной опалубке вертикальных стыков Н-образных железобетонных рам методом инъецирования.
1.2. Показатели производительности труда
|
По карте
|
По МНиР
|
Выработка на 1 чел.-день, рам
|
1,54
|
1,10
|
Затраты труда на одну раму, чел.-ч
|
5,2
|
7,5
|
1.3. Снижение затрат труда и повышение выработки рабочих достигается за счет использования смесителя-инъектора новой конструкции и инвентарной стальной опалубки.
2.1. До начала работ необходимо: установить на перекрытии водопроводный стояк; подать на перекрытие монтируемого этажа ящики с песком и цементом, а также
смеситель-инъектор (с этажа на этаж смеситель-инъектор переставляют при помощи
крана).
2.2. Работы следует выполнять, строго соблюдая правила техники безопасности
и охраны труда рабочих согласно СНиП III-А.11-70, § 14.
3.1. Исполнители:
бетонщик (он же электросварщик) IV разряда (Б1) - 1
бетонщики III разряда (Б2, Б3, Б4) - 3
3.2. Инструменты, приспособления и инвентарь
Наименование, назначение и основные параметры
|
ГОСТ, № чертежа
|
Количество, шт.
|
Смеситель-инъектор лопастный с
комплектом шлангов
|
Чертеж КБ Механического завода Метростроя *
|
1
|
Комплект стальной опалубки
|
Чертеж 5915М-38 ПИ Промстальконструкция
**
|
10
|
Ключ гаечный двусторонний
|
ГОСТ 2839-71
|
2
|
Ведро
|
-
|
2
|
Лопата
|
ГОСТ 3620-63
|
1
|
Молоток слесарный
|
ГОСТ 2310-70
|
2
|
Зубило
|
ГОСТ 7211-72
|
1
|
Кельма
|
ГОСТ 9533-71
|
2
|
Скребок для очистки опалубки
|
Каталог-справочник ЦНИИТЭстроймаша, *** стр. 159
|
2
|
Щетка стальная
|
То же, стр. 83
|
2
|
Тройник
|
Чертеж 2961-15л.166 Донецкого, отдела Укрмонтажоргстроя
****
|
4
|
Головка инъекционная
|
Чертеж 2961-15л.161 того же отдела
|
8
|
Ящик для подачи цемента и песка на перекрытие
|
Чертеж 2750-9л.92 того же отдела
|
2
|
Траверса для строповки ящиков с цементом (песком)
|
НТ-1, чертеж 2958-9л.10 того же отдела
|
1
|
Аппарат сварочный
|
СТЭ-24
|
1
|
Комплект инструментов электросварщика
|
-
|
1
|
*
Москва, Тагильская ул., 4.
**
125080, Москва, А-80, Волоколамское шоссе, 1.
***
121019, Москва, Г-19, ул. Маркса и Энгельса, 7/10.
****
г. Донецк-86, ул. Артема, 41.
4.1. Операция по замоноличиванию стыков рамы выполняют в следующем
порядке: подготовляют стыки; устанавливают на них стальную опалубку, тщательно затягивая ее болтами; устанавливают и подготовляют к работе смеситель-инъектор; подсоединяют шланги от смесителя-инъектора к питающим штуцерам в опалубке; приготовляют в смесителе раствор; включают двигатель насоса и под давлением до трех атмосфер подают подвижный раствор М300 по шлангам в полость стыка.
После заполнения полости стыка (при вытекании раствора из контрольного крана) прекращают подачу раствора и закрывают задвижку на опалубке. Опалубку снимают и очищают после достижения раствором, прочности не менее, чем
25 кг/см2. Затем стыки покрывают матами и увлажняют до тех пор, пока раствор не постигнет 70 % проектной прочности.
4.2. Организация рабочего места

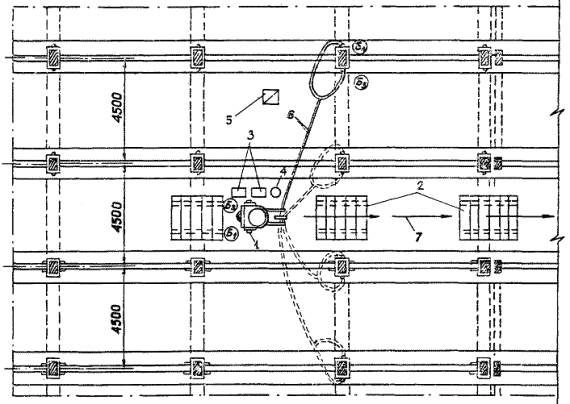

- рабочие места бетонщиков
1 - смеситель-инъектор; 2 - трапы для перемещения смесителя-инъектора; 3 - ящики с цементом и песком; 4 - ведро; 5 - сварочный аппарат; 8 - резиновый шланг; 7 - направление перемещения смесителя
4.3. График трудового процесса
Примечание. В затраты
труда включено время на подготовительно-заключительные работы и отдых.
2.
Операции 8 и 9 производятся на ранее замоноличенных стыках.
4.4. Описание операций
№
по графику
|
Наименование операций, их продолжительность,
* исполнители и орудия труда; характеристика приемов труда
|
1
|
2
|
1
|
ПОДГОТОВКА СТЫКОВ К ЗАМОНОЛИЧИВАНИЮ; 8 мин; Б1, Б2, Б3, Б4; водопроводный шланг, сварочный аппарат, инструменты электросварщика
Бетонщики Б3 и Б4 подсоединяют к стояку водопроводный шланг и подтягивают его к стыку. Затем бетонщик Б3
открывает вентиль, а бетонщик Б4 промывает поочередно оба стыка
рамы. Бетонщики Б1
и Б2 в это время подносят и размещают на перекрытии у стыков рамы стальные сетки и хомуты, а также подготовляют к работе сварочное оборудование
|
2
|
УСТАНОВКА СЕТОК И ХОМУТОВ; 10 мин; Б1, Б2; сварочный аппарат, молоток, зубило, инструменты электросварщика
Бетонщики Б1 и Б2 устанавливают на стыках рамы сетки и хомуты, после чего бетонщик Б1 производит прихватку хомутов к стержням
рабочей арматуры поочередно на двух стыках рамы
|
3
|
ПОДГОТОВКА СТАЛЬНОЙ ОПАЛУБКИ К УСТАНОВКЕ; 10 мин; Б3, Б4; стальная опалубка, молотки, скребки, щетка
Бетонщики Б3 и Б4 подносят детали стальной опалубки и болты с
гайками к местам их установки. Затем они осматривают и считают
опалубку от остатков раствора: пыли, грязи и смазывают внутренние стенки мыловаром или нафтолом, проверяют резьбу на болтах, состояние отверстий для болтов и, в
случае необходимости, прочищают их
|
4
|
УСТАНОВКА СТАЛЬНОЙ ОПАЛУБКИ; 8 мин; Б1, Б2, Б3, Б4; молоток, гаечные ключи
Бетонщики Б3
и Б4 поднимают и прикладывают к стойке с противоположных сторон стыка две половины стальной опалубки. Бетонщик Б1 с одной стороны стыка, а бетонщик Б2 - с другой заводят в отверстия ребер жесткости опалубки по два болта, надевают шайбы и закручивают гайки, тщательно соединяя между собой обе половины опалубки. При наличии зазоров между стойкой и опалубкой бетонщики заделывают эти места паклей, мешковиной и т.п.
|
5
|

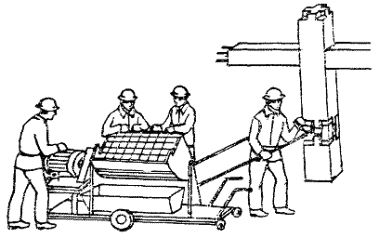

ПЕРЕСТАНОВКА И ПОДГОТОВКА СМЕСИТЕЛЯ-ИНЪЕКТОРА К РАБОТЕ; 14 мин; Б1, Б2, Б3, Б4; смеситель-инъектор, инъекционные головки, кельма, резиновые шланги, ведра, ящики с цементом и песком
Бетонщики Б3 и Б4 перекатывают смеситель-инъектор по перекрытию и устанавливают посередине пролета так, чтобы с одной стоянки можно было замонолитить восемь стыков. Затем бетонщик Б1 при закрытом перепускном кране заливает в верхний резервуар смесителя точно отмеренное количество воды. Бетонщик Б2 включает электродвигатель, а бетонщик Б1 засыпает в смеситель цемент. Перемешивание воды с цементом продолжается 2,5 мин, затем
бетонщики Б1 и Б2 засыпают песок и продолжают перемешивание еще 5 - 6 мин. В это время бетонщики Б3
и Б4 подтягивают шланга и навинчивают накидную гайку инъекционной головки сначала на один штуцер задвижки, а затем на другой, находящийся на противоположной стороне опалубки
|
6
|

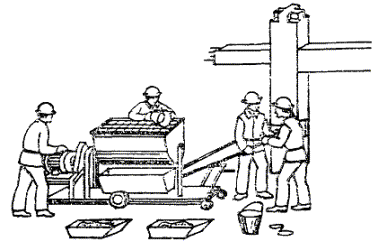

ЗАМОНОЛИЧИВАНИЕ СТЫКОВ; 24 мин; Б1, Б2, Б3, Б4; смеситель-инъектор, шланги, инъекционные головки
Бетонщики Б1 и Б2, опрокидывают верхний барабан смесителя-инъектора, и готовый раствор через сливное отверстие и сито поступает в нижний барабан, где он непрерывно перемешивается. Бетонщик Б3, совмещая риски на корпусе
опалубки и задвижки, выдвигает обе задвижки до совпадения отверстий в корпусе и штуцере, после чего открывает контрольный кран. Бетонщик Б4 включает двигатель насоса, и
готовый раствор под давлением подается по шлангам одновременно с двух сторон в полость стыка до тех пор, пока он не начнет вытекать из отверстия контрольного крана, после
чего бетонщик Б3 закрывает его, а бетонщики Б1 и Б2 продолжают подавать раствор для создания в стыке небольшого избыточного давления. Далее бетонщик Б3 опускает задвижки, перекрывая отверстия в корпусе опалубки и штуцере, а бетонщик Б4 выключает двигатель насоса и прекращает подачу раствора в полость стыка
|
7
|

ОТСОЕДИНЕНИЕ ШЛАНГА ОТ ОПАЛУБКИ; 2 мин; Б1, Б2, Б3, Б4; инъекционные головки, гаечные ключи
Бетонщик Б2 придерживает шланг, а бетонщик Б1 отсоединяет его от опалубки, отвинчивая накидную гайку инъекционной головки от штуцера задвижки. Бетонщики Б3 и Б4 аналогичным образом отсоединяют
шланг от второго штуцера задвижки
|
8
|

СНЯТИЕ ОПАЛУБКИ; 6 мин; Б1, Б2, Б3, Б4; гаечные ключи, молоток, зубило, щетка
Бетонщики Б1, Б2, Б3 и Б4 переходят к ранее замоноличенным стыкам, где раствор достиг необходимой прочности. Бетонщики Б3 и Б4, находясь у противоположных сторон стыка, придерживают опалубку, а бетонщики Б1
и Б2, свинчивают гайки с болтов, соединяющих обе ее части, вынимают болты из отверстий и снимают половины опалубки. Затем они тщательно очищают внутренние
стенки опалубки от налипшего раствора и удаляют раствор из контрольных кранов
|
9
|
КОНТРОЛЬ И УХОД ЗА СТЫКАМИ; б мин; Б1, Б2, Б3, Б4; скребки, щетки
Бетонщики Б1 и Б2 осматривают стыки и
очищают их от наплывов раствора, затем
вместе с бетонщиками Б3 и Б4 закрывают поверхности замоноличенных стыков влажной мешковиной и увлажняют до тех пор, пока раствор не достигнет 70 % проектной прочности
|
* На два стыка
(одна рама).
СОДЕРЖАНИЕ
| |
|
