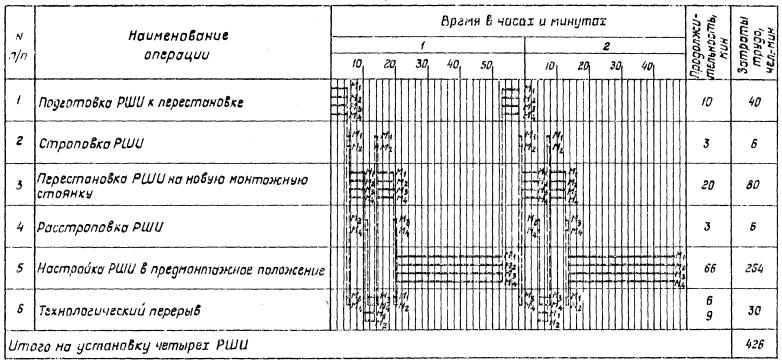

|
|
* 300600, г. Тула, проспект Ленина, 108. 1. ОБЛАСТЬ И ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ1.1. Карта предназначена для организации труда рабочих при установке рамно-шарнирных индикаторов (РШИ) для монтажа сборных железобетонных конструкций каркасных зданий. 1.2. Показатели производительности труда
Примечание. В затраты труда включено время на подготовительно-заключительные работы и отдых. 2. УСЛОВИЯ И ПОДГОТОВКА ВЫПОЛНЕНИЯ ПРОЦЕССА2.1. При монтаже каркаса здания необходимо обеспечить устойчивость и жесткость смонтированной части здания в обоих направлениях. Для этого до перестановки РШИ на очередную стоянку необходимо: смонтировать все элементы несущего каркаса яруса ячейки (колонны, ригели, плиты перекрытия); закончить все электросварочные работы и замонолитить стыки колонн. Необходимо также установить арматурные каркасы (отдельны стержни) по осям в крайних пролетах; вынести на монтажный горизонт (на этаж) базовые оси - продольные и поперечные. 2.2. Работы следует выполнять, строго соблюдая правила техники безопасности и охраны труда рабочих согласно СНиП III-А.11-70, § 14. 3. ИСПОЛНИТЕЛИ, ПРЕДМЕТЫ И ОРУДИЯ ТРУДА3.1. Исполнители: монтажник конструкций V разряда (М1) - 1 монтажник конструкций IV разряда (М2) - 1 монтажник конструкций III разряда (М3) - 1 монтажник конструкций II разряда (М4) - 1 3.2. Инструменты, приспособления и инвентарь

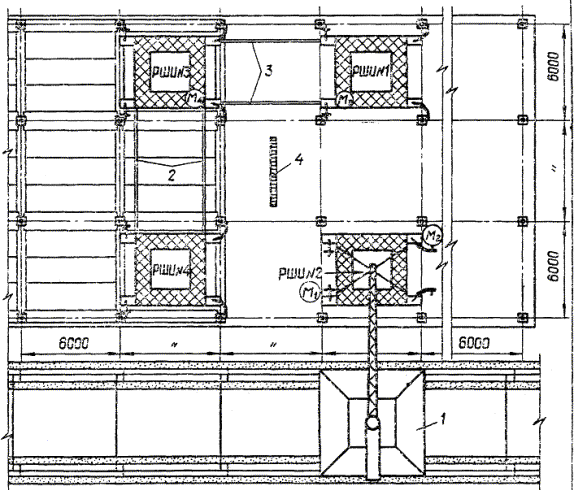

* г. Свердловск, ул. Блюхера, 26. ** Рабочие чертежи можно приобрести в Бюро внедрения ЦНИИОМТП. 4. ТЕХНОЛОГИЯ ПРОЦЕССА И ОРГАНИЗАЦИЯ ТРУДА4.1. Операции по установке РШИ выполняют в следующем порядке: подготовляют РШИ к перестановке; стропят, переставляют на новую стоянку и расстроповывают его; производят настройку РШИ в предмонтажное положение. 4.2. Перестановку РШИ из одной монтируемой ячейки в другую производят краном с помощью специального четырехветвевого стропа, обеспечивающего горизонтальное положение РШИ по отношению к перекрытию, под наблюдением лица, ответственного за монтаж. 4.3. Установка комплекта монтажного оснащения начинается с РШИ № 1, который выверяют в плане по двум взаимно перпендикулярным створам. РШИ № 2 и 3 выверяют только по одному створу; в другом направлении их положение в плане фиксируют подсоединением поперечных тяг к уже настроенному РШИ № 1. РШИ № 4 фиксируют, подсоединяя его продольными тягами к ранее настроенным РШИ № 1 и 2, а поперечными - к РШИ № 3. После монтажа конструкций в первой ячейке РШИ № 1 и 2 переставляют на новую стоянку. При этом РШИ № 1 фиксируют, выверяя по теодолиту продольный створ и подсоединяя поперечными тягами к РШИ № 3. РШИ № 2 фиксируют подсоединением тяг к РШИ № 1 и 4. 4.4. Организация рабочего места 1 - кран; 2 - поперечные тяги; 3 - продольные тяги; 4 - лестница 4.5. График трудового процесса 4.6. Описание операций
* На установку (перестановку) четырех РШИ СОДЕРЖАНИЕ
|
|
