| |
КАРТА ТРУДОВОГО ПРОЦЕССА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА
|
КТ-4.1-4.13-77
|
|
Разработана конструкторско-технологическим
институтом Минпромстроя СССР*
Откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство
|
|
УСТАНОВКА ЭТАЖНЫХ КОЛОНН С ПОМОЩЬЮ ГРУППОВОГО КОНДУКТОРА
|
|
Входит в комплект карт ККТ-4.1-1
Монтаж каркасных зданий из сборных железобетонных элементов серии ИИ-04
|
|
Взамен КТ-4.1-4.13-73
|
|
1. ОБЛАСТЬ И ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ
1.1. Карта предназначена для организации труда рабочих при установке этажных колонн массой до 1,5 т с помощью группового кондуктора.
1.2. Показатели производительности труда
|
По карте
|
По ЕНиР
|
Выработка на 1 чел.-день, колонн
|
7,3
|
2,2
|
Затраты труда на одну колонну, чел.-ч
|
1,1
|
3,7
|
Примечание. В затраты
труда включено время на подготовительно-заключительные работы (4 %) и отдых (12
%).
1.3. Снижение затрат труда и повышение выработки рабочих достигается за счет применения усовершенствованного группового кондуктора, а также сокращения численного состава звена монтажников по сравнению с нормами ЕНиР на два человека.
2. УСЛОВИЯ И ПОДГОТОВКА ВЫПОЛНЕНИЯ ПРОЦЕССА
2.1. До начала работ необходимо: смонтировать панели перекрытия нижележащего этажа; вынести на монтажный горизонт разбивочные оси; подать на перекрытие групповой кондуктор; доставить к месту работ монтажные приспособления, инвентарь и расположить их на рабочем месте в порядке, исключающем лишние движения рабочих.
2.2. Работы следует выполнять, строго соблюдая правила техники безопасности и охраны труда рабочих согласно СНиП III-А.11-70, § 14.
3. ИСПОЛНИТЕЛИ, ПРЕДМЕТЫ И ОРУДИЯ ТРУДА
3.1. Исполнители:
монтажник конструкций V разряда (М1) - 1
монтажник конструкций IV " (М2) - 1
монтажник конструкций II " (М3) - 1
3.2. Инструменты, приспособления и инвентарь
Наименование, назначение и основные параметры
|
ГОСТ, № чертежа
|
Количество, шт.
|
Кондуктор групповой
|
Чертеж Р 3104-10/4-00-00
треста Оргтехстрой Главприокскстроя*
|
1
|
Захват полуавтоматический
|
Чертеж 5627 Т-2 ПИ Промстальконструкция**
|
1
|
Молоток-зубило
|
ГОСТ 11042-72
|
2
|
Строп четырехветвевой грузоподъемностью 4 т, длина ветвей 4 м
|
РЧ-508-72 ЦНИИОМТП***
|
1
|
Лом монтажный
|
ГОСТ 1405-72
|
1
|
Кувалда (5,5 кг)
|
ГОСТ 11402-65
|
1
|
Метр стальной складной
|
ГОСТ 7253-54
|
1
|
Щетка стальная
|
Каталог-справочник ЦНИИТЭстроймаша****, стр. 83
|
3
|
* 300600, г. Тула, ул. Свободы, 38.
** 125080, Москва, А-80, Волоколамское шоссе, 1.
*** Рабочие чертежи можно приобрести в Бюро внедрения ЦНИИОМТП.
**** 121019, Москва, Г-19, ул. Маркса и Энгельса, 7/10.
4. ТЕХНОЛОГИЯ
ПРОЦЕССА И ОРГАНИЗАЦИЯ ТРУДА
4.1. Операции по установке колонны выполняют в следующем порядке: устанавливают кондуктор в рабочее положение; подготовляют колонну к установке и очищают от ржавчины оголовок колонны нижележащего этажа; стропят и подают колонну к месту установки; устанавливают, рихтуют и выверяют колонну.

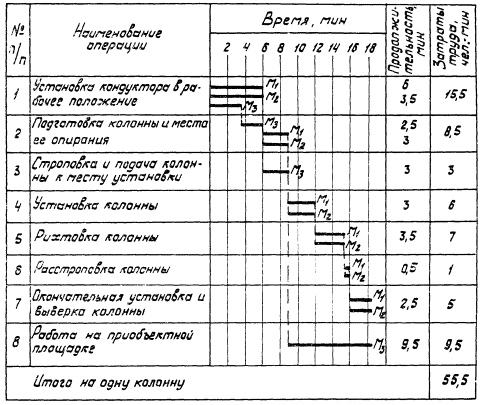

4.2. График трудового процесса
Примечание. При
использовании обычного двухветвевого стропа вместо полуавтоматического захвата
затраты труда на установку одной колонны увеличиваются на 2 чел.-мин за счет
продолжительности расстроповки колонны.
4.3. Организация рабочего места
- рабочие места монтажников

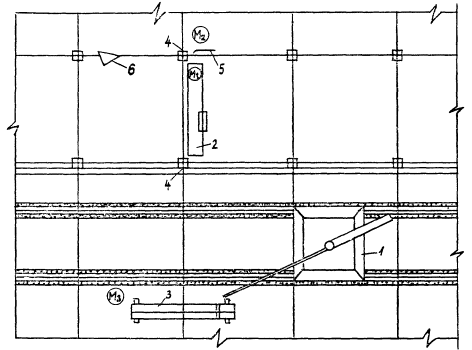

1 - башенный кран; 2 - групповой кондуктор; 3 -
колонны, подлежащие монтажу; 4 - оголовки нижестоящих колонн; 5 - лом; 6 - теодолит
4.4. Описание операций
№ по графику
|
Наименование операций, их продолжительность,* исполнители и орудия труда; характеристика приемов труда
|
1
|
2
|
1
|
УСТАНОВКА КОНДУКТОРА В РАБОЧЕЕ ПОЛОЖЕНИЕ; М1, М2 - 6 мин; М3 - 3,5 мин; строп, групповой кондуктор
Монтажник М3 цепляет крюком крана четырехветвевой строп и указывает направление его подачи. Монтажники М1 и М2, находясь на площадке кондуктора, принимают строп и цепляют его крюки за подъемные петли кондуктора. Затем, спустившись с площадки кондуктора, они отходят на безопасное расстояние, а машинист крана подает кондуктор к месту установки и опускает его. Монтажники, проверив правильность установки, расстроповывают кондуктор
|
2
|
ПОДГОТОВКА КОЛОННЫ И МЕСТА ЕЕ ОПИРАНИЯ; М1, М2 - 3 мин; М3 - 2,5 мин; молоток-зубило, метр, стальные щетки
Монтажник М3 осматривает колонну, молотком-зубилом сбивает наплывы бетона и стальной щеткой очищает закладные детали и оголовок колонны от ржавчины. Затем, последовательно прикладывая метр к граням колонны, графитным стержнем наносит осевые риски. Монтажники М1 и М2 щетками очищают оголовок нижестоящей колонны от ржавчины
|
3
|
СТРОПОВКА И ПОДАЧА КОЛОННЫ К МЕСТУ УСТАНОВКИ; 3 мин; М3; полуавтоматический захват
Монтажник М3 снимает с крюка крана четырехветвевой строп, цепляет на крюк полуавтоматический захват, наводит его на колонну и продевает стальной штырь через отверстия в оголовке колонны и щеках захвата. Убедившись в надежности строповки, монтажник отходит на безопасное расстояние и подает команду машинисту крана поднять и переместить колонну к месту установки
|
4
|
УСТАНОВКА КОЛОННЫ; 3 мин; М1, М2; полуавтоматический захват, групповой кондуктор
Монтажник М2 поднимается на площадку кондуктора, принимает колонну и заводит ее в хомут кондуктора. Монтажник М1, находясь на перекрытии монтируемого этажа, наводит колонну на оголовок нижестоящей
|
5
|
РИХТОВКА КОЛОННЫ; 3,5 мин; М1, М2; полуавтоматический захват, групповой кондуктор, лом
Монтажник М2 подает команду машинисту крана опустить колонну, закрывает скобу кондуктора и закрепляет ее фиксатором. Монтажник М1 ломом рихтует низ колонны в проектное положение, после чего монтажник М2 вращением рихтовочных винтов кондуктора устанавливает колонну в вертикальное положение
|
6
|
РАССТРОПОВКА КОЛОННЫ; 0,5 мин; М1, М2; полуавтоматический захват, групповой кондуктор
Монтажник М2 подает команду машинисту крана ослабить натяжение каната, а затем освобождает захват, при помощи шнура выдергивая из него штырь
|
7
|
ОКОНЧАТЕЛЬНАЯ УСТАНОВКА И ВЫВЕРКА КОЛОННЫ; 2,5 мин; М1, М2; групповой кондуктор, лом
По сигналу геодезиста, который производит выверку колонны с помощью двух теодолитов, установленных на вынесенных на этаж взаимно перпендикулярных
осях, монтажник М2, стоя на площадке кондуктора, вращением рихтовочных
винтов устанавливает оголовок колонны в проектное положение. Нижнюю часть колонны монтажник М1 рихтует ломом, добиваясь совпадения рисок
|
* На одну панель.
