КАРТА ТРУДОВОГО ПРОЦЕССА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА
|
КТ-4.1-18.4-77
|
|
Разработана конструкторско-технологическим
институтом Минпромстроя СССР*
Откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство
|
|
ЗАМОНОЛИЧИВАНИЕ СТЫКОВ КОЛОНН И ФУНДАМЕНТОВ
|
|
Входит в комплект карт ККТ-4.1-1
Монтаж каркасных зданий из сборных железобетонных элементов серии ИИ-04
|
|
Взамен КТ-4.1-18.4-73
|
|
* 300600, г. Тула, проспект Ленина, 108.
1. ОБЛАСТЬ
И ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ
1.1. Карта предназначена для организации труда рабочих при замоноличивании стыков колонн и фундаментов.
1.2. Показатели производительности труда
|
По карте
|
По ЕНиР
|
Выработка на 1 чел.-день, стыков
|
23,5
|
9,7
|
Затраты труда на один стык, чел.-ч
|
3,4
|
8,3
|
Примечание. В затраты
труда включено время на подготовительно-заключительные работы (4 %) и отдых (12
%).
1.3. Снижение затрат труда и повышение выработки рабочих достигается за счет четкой организации труда в звене и применения механизированной установки для замоноличивания стыков.
2. УСЛОВИЯ И ПОДГОТОВКА ВЫПОЛНЕНИЯ ПРОЦЕССА
2.1. До начала работ необходимо: провести наружный осмотр установки; промыть водой шланги; подготовить инструменты и площадку для приема бетонной смеси; очистить и промыть стаканы фундаментов.
2.2. Работы следует выполнять, строго соблюдая правила техники безопасности и охраны труда рабочих согласно СНиП III-А.11-70, § 14.
3. ИСПОЛНИТЕЛИ, ПРЕДМЕТЫ И ОРУДИЯ ТРУДА
3.1. Исполнители:
бетонщик
IV
разряда (Б1) - 1
бетонщик
III " (Б2)
- 1
3.2. Инструменты, приспособления и инвентарь
Наименование, назначение и основные параметры
|
ГОСТ, № чертежа
|
Количество, шт.
|
Установка для замоноличивания стыков, в комплект которой входят:
|
Чертеж Р1У-1050.04.00.00
КТИ МПС СССР
|
1
|
реконструированный плунжерный насос С-263;
|
|
|
компрессор КСЭ-6М;
|
|
|
две поворотные бадьи объемом по 0,85 м3;
|
|
|
наклонная эстакада размером 1×1,5 м
|
|
|
Соединение быстроразъемное
|
Чертеж Р1У-1050.02.14.00.00 того же института
|
5
|
Скребок на удлиненной ручке
|
Чертеж НО-060-00 треста Ленинградоргстрой*
|
1
|
Шланг воздушный диаметром 38 мм, длиной 10 м
|
ГОСТ 8318-57
|
1
|
Шланг материальный диаметром 50 мм, общей длиной 100 м
|
То же
|
1
|
Сопло диаметром 28 -
32 мм
|
-
|
1
|
Строп двухветвевой грузоподъемностью 4 т, длина ветвей 4 м
|
РЧ-507-72 цнииомтп**
|
1
|
Лом монтажный
|
ГОСТ 1405-72
|
2
|
Кувалда (5,5 кг)
|
ГОСТ 11402-65
|
2
|
Терка деревянная
|
-
|
2
|
*190121, Ленинград, Ф-121, Набережная Мойки, 122.
** Рабочие чертежи можно приобрести в Бюро
внедрения ЦНИИОМТП.
4.
ТЕХНОЛОГИЯ ПРОЦЕССА И ОРГАНИЗАЦИЯ ТРУДА
4.1. Операции по замоноличиванию стыков выполняют в следующем порядке: принимают бетонную смесь в поворотные бадьи; раскладывают и соединяют материальный шланг; подают и разгружают бадью в бункер растворонасоса; подают бадью под загрузку; замоноличивают стыки колонн с фундаментами; заглаживают поверхность бетона; выбивают из стыков клинья и заделывают отверстия.
4.2. Организация рабочего места

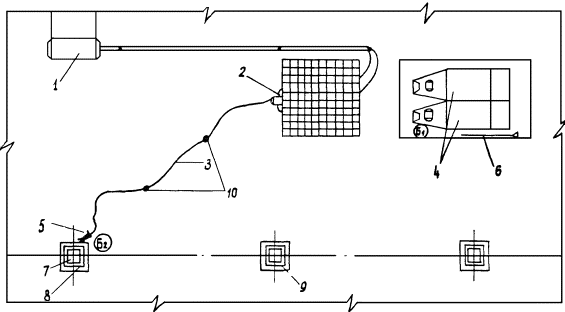

- рабочие места бетонщиков
1 -
компрессор; 2 - насос; 3 - материальный шланг; 4 - поворотные бадьи; 5 -
форсунка; 6 - скребок; 7 - установленная колонна; 8 - стык, подлежащий замоноличиванию;
9 - замоноличенный стык; 10 - быстроразъемные соединения

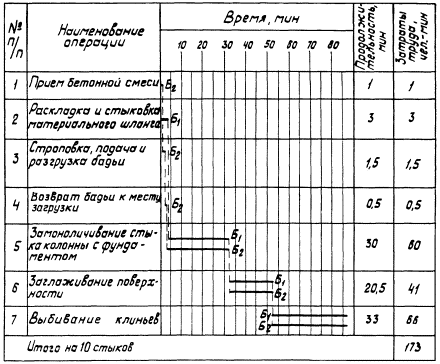

4.3. График трудового процесса
4.4. Описание операций
№ по графику
|
Наименование операций, их продолжительность,* исполнители и орудия труда; характеристика приемов труда
|
1
|
2
|
1
|
ПРИЕМ БЕТОННОЙ СМЕСИ; 1 мин; Б2; опрокидные бадьи, скребок на удлиненной
ручке
Бетонщик Б2 следит за выгрузкой бетонной смеси из кузова самосвала в бадьи, после чего скребком очищает кузов от остатков бетонной смеси
|
2
|
РАСКЛАДКА И СТЫКОВКА МАТЕРИАЛЬНОГО ШЛАНГА; 3 мин; Б1; быстроразъемные соединения, шланги
Бетонщик Б1 раскладывает материальный шланг в соответствии со схемой организации рабочего места и при помощи быстроразъемных соединений состыковывает его
|
3, 4
|
СТРОПОВКА, ПОДАЧА И РАЗГРУЗКА БАДЬИ; ВОЗВРАТ БАДЬИ К МЕСТУ ЗАГРУЗКИ; 2 мин; Б2; строп
Бетонщик Б2 цепляет крюки стропа за петли бадьи. По его сигналу машинист крана
подает бадью к приемному бункеру растворонасоса. Бетонщик переходит туда же, открывает секторный затвор бадьи, и бетонная
смесь через вибросито поступает в приемный бункер. Разгрузив бадью, бетонщик закрывает секторный затвор и подает команду машинисту крана возвратить бадью к
месту загрузки, где принимает и расстроповывает ее
|
5
|
ЗАМОНОЛИЧИВАНИЕ СТЫКА КОЛОННЫ С ФУНДАМЕНТОМ; 30 мин; Б1, Б2; установка для замоноличивания стыков
Бетонщик Б1 направляет сопло форсунки в зазоры между гранями колонны и стенками стакана фундамента и заполняет их бетонной смесью. Бетонщик Б2 подает сигналы машинисту установки на включение и выключение насоса, а также при необходимости переносит материальный шланг
|
6, 7
|

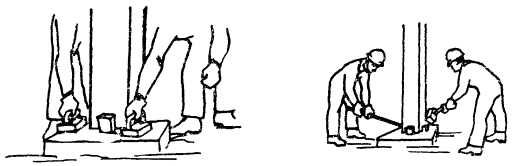

ЗАГЛАЖИВАНИЕ ПОВЕРХНОСТИ СТЫКА; ВЫБИВАНИЕ КЛИНЬЕВ; 53,5 мин; Б1, Б2; деревянные терки, ломы, кувалды
Бетонщики Б1 и Б2, заполнив стыки бетонной смесью и уплотнив ее штыкованием,
терками заглаживают бетон на поверхности стыка. Затем, по достижении бетоном в стыке 50 % проектной прочности, бетонщики с помощью кувалд и ломов
выбивают клинья, а отверстия заделывают бетонной смесью или раствором
|
* На 10 стыков.
