ТехЛит.ру
- крупнейшая бесплатная электронная интернет библиотека для "технически умных" людей.
WWW.TEHLIT.RU - ТЕХНИЧЕСКАЯ ЛИТЕРАТУРА

:: Алготрейдинг::

АЛГОТРЕЙДИНГ
шаг за шагом
с нуля по урокам!

Торговые роботы на PYTHON, BackTrader,
Pandas, Pine Script для TradingView. Связка с брокерами, телеграм и легкими приложениями.

МИНИСТЕРСТВО ТРАНСПОРТА
РОССИЙСКОЙ ФЕДЕРАЦИИ

ГОСУДАРСТВЕННАЯ СЛУЖБА
ДОРОЖНОГО ХОЗЯЙСТВА

ГОСУДАРСТВЕННОЕ ПРЕДПРИЯТИЕ
ЦЕНТР ОРГАНИЗАЦИИ ТРУДА
И ЭКОНОМИЧЕСКИХ МЕТОДОВ УПРАВЛЕНИЯ
(Центроргтруд)

СБОРНИК
КАРТ ТРУДОВЫХ ПРОЦЕССОВ
НА СТРОИТЕЛЬСТВО
АВТОМОБИЛЬНЫХ ДОРОГ

ВЫПУСК IV

Карта трудового процесса

Срезка растительного слоя грунта
бульдозером ДЗ-8 (Д-271А)
с применением поперечной схемы

КТП-4.02-2001

Москва

2001

Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на строительстве автомобильных дорог.

Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда.

Карты могут быть использованы при разработке организационно-технологической документации при строительстве, ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих.

Сборник карт трудовых процессов подготовлен инженерами А.И. Анашко, Е.В. Купцовой, Т.В. Страховой.

Ответственный за выпуск А.А. Морозов.

СОДЕРЖАНИЕ

Карта трудового процесса

Срезка растительного слоя грунта бульдозером ДЗ-8 (Д-271А) с применением поперечной схемы

Разработана ГП Центроргтруд Росавтодора

КТП-4.02-2001
(Е-2-1-5-1а-89)

Взамен КТ-4.02.88

1. Область и эффективность применения карты

1.1. Карта предназначена для рациональной организации труда машиниста бульдозера при срезке растительного слоя грунта 1 группы.

1.2. Показатели производительности труда:

п/п

Наименование показателей

Единица измерения

Величина показателей

по ЕНиР

по карте

1.

Выработка на 1 чел.-день

м2

9524

10256

2.

Затраты труда на срезку 1000 м2 растительного слоя

чел.-час

0,84

0,77

Примечание: В затраты труда по карте включено время на подготовительно-заключительные работы - 5 % и отдых - 10 %.

Снижение затрат труда и повышение выработки при применении карты составляет 9 %.

2. Подготовка и условия выполнения процессов

2.1. До начала работ по срезке растительного слоя очистить участок от леса, кустарника и крупных камней.

2.2. Растительный слой должен срезаться, как правило, в талом состоянии.

2.3. Растительный слой грунта следует срезать и собирать в отвалы до начала земляных работ.

Срезанный слой используется для укрепления откосов земляного полотна и резервов.

2.4. Независимо от высоты насыпи и профиля земляного полотна, необходимо растительный слой срезать на полную ширину земляного полотна с учетом ширины резервов.

2.5. Нормами учтена срезка грунта при отсутствии корней кустарника за один-два прохода по одному следу на глубину до 15 см; при наличии корней кустарника и деревьев - за два-три прохода по одному следу на общую глубину до 25 см.

2.6. Поперечная схема применяется при ширине полосы срезки от 25 до 35 м.

2.7. Нормами предусмотрена работа бульдозеров в грунтах природной влажности. При работе бульдозеров в переувлажненных грунтах, в которых буксуют или вязнут гусеницы тракторов, норму времени умножать на 1,15.

2.8. К работе допускаются рабочие, прошедшие инструктаж по технике безопасности. Все мероприятия должны производиться в соответствии с правилами охраны труда при строительстве, ремонте и содержании автомобильных дорог, СНиП III-4-80, СНиП 12-03-99.

3. Исполнители, предметы и орудия труда

3.1. Исполнители.

1. Машинист бульдозера                             6 разряд (М1)                        1

3.2. Машины, оборудование, инструменты, приспособления, инвентарь.

№ п/п

Наименование

Кол-во

1

2

3

1.

Бульдозер ДЗ-8 (Д-271) на базе трактора Т-100

1

3.3. Спецодежда и спецобувь.

1. Комбинезон хлопчатобумажный                                                          1

2. Рукавицы комбинированные двупалые                                               1 пара

4. Технологический процесс и организация труда

4.1. При применении поперечной схемы, зарезание и перемещение растительного слоя грунта, начинают от оси дороги сначала в одну сторону и собирают в продольные валики по обе стороны.

Каждый цикл бульдозера по срезке растительного грунта производится в следующей технологической последовательности:

- подготовка к срезке растительного слоя;

- зарезание и перемещение растительного слоя;

- собирание грунта в валик;

- возвращение к началу следующего проходу;

- дополнительный переход.

4.2. График трудового процесса рабочего цикла

Примечание: Число циклов на 1000 м2 равно двадцати восьми.

4.3. Схема организации рабочего места

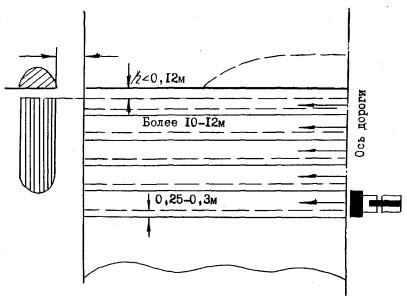

Поперечная схема срезки растительного слоя грунта.

5. Приемы труда

№ п/п

Наименование операций

Характеристика приемов труда

1

2

3

1.

Подготовка к срезке растительного слоя

М1 опускает отвал бульдозера и, начав движение, заглубляет его на глубину срезки растительного слоя.

2.

Зарезание и перемещение растительного слоя

М1 - отвалом бульдозера срезает на первой передаче растительный слой и перемещает его перпендикулярно от оси дороги сначала в одну, а затем в другую сторону на расстояние от 1 - 1,5 м от подошвы насыпи. Каждый последующий проход перекрывает предыдущий на 25 - 30 см.

3.

Собирание грунта в валик

М1 постепенно поднимает отвал бульдозера и на первой передаче собирает грунт в продольные валики, расположенные в шахматном порядке по обе стороны от подошвы насыпи.

4.

Возвращение к началу следующего прохода

М1 на третьей передаче заднего хода возвращает бульдозер от места складирования к началу зарезания.

5.

Дополнительный переход

М1 разворачивает бульдозер и с поднятым отвалом переезжает после окончания срезки растительного грунта с одной половины полосы отвода на другую.

Яндекс цитирования

   Copyright © 2007-2024,  www.tehlit.ru.

[ ѓосты, стандарты, нормативы, инструкции, правила, строительные нормы ]
