МИНИСТЕРСТВО ТРАНСПОРТА РОССИЙСКОЙ ФЕДЕРАЦИИ

ГОСУДАРСТВЕННАЯ СЛУЖБА ДОРОЖНОГО ХОЗЯЙСТВА
(РОСАВТОДОР)

ЦЕНТР
ОРГАНИЗАЦИИ ТРУДА И ЭКОНОМИЧЕСКИХ
МЕТОДОВ УПРАВЛЕНИЯ
(ЦЕНТРОРГТРУД)

СБОРНИК КАРТ
ТРУДОВЫХ ПРОЦЕССОВ НА РЕМОНТ И
СОДЕРЖАНИЕ АВТОМОБИЛЬНЫХ ДОРОГ

Карта трудового процесса

Побелка надолб и перил мостов

КТП-2.10.2001

Издание второе, переработанное и дополненное.

(Выпуск 2)

Москва, 2001 г.

Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на ремонте и содержании автомобильных дорог.

Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда.

Карты могут быть использованы при разработке организационно-технологической документации при ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих.

Сборник карт трудовых процессов подготовлен инженерами А.И. Анашко, Е.В. Купцовой, Т.В. Страховой.

Ответственный за выпуск А.А. Морозов.

СОДЕРЖАНИЕ



Карта трудового процесса

Побелка надолб и перил мостов

Разработана ГП Центроргтруд Росавтодора

КТП-2.10.2001
(Е-20-2-70-89)

Взамен КТ-7.09.89

1. Область и эффективность применения карты

1.1. Карта предназначена для рациональной организации труда маляра по побелке надолб и перил мостов известковым раствором.

1.2. Показатели производительности труда:

п/п

Наименование показателей

Единица измерения

Величина показателей

по ЕНиР

по карте

1.

Выработка на 1 чел.-день

м2

114,0

133

2.

Затраты труда на 1м2 поверхности

чел.-час

0,07

0,06

Примечание: В затраты труда по карте включено время на подготовительно заключительные работы - 5 % и отдых - 10 %.

Использование приемов и методов труда, рекомендуемых картой, позволит снизить затраты труда и повысить выработку на 17 % за счет использования заранее приготовленного раствора.

2. Подготовка и условия выполнения процесса

2.1. Побелка надолб и перил мостов осуществляется в сухое и теплое время года, что способствует лучшему сцеплению известкового раствора с поверхностью.

2.2. Раствор извести приготавливают за 2 - 3 дня до применения, перед применением процеживают.

2.3. До начала выполнения работ производится ограждение места производства работ.

2.4. К работе допускаются рабочие, прошедшие инструктаж по технике безопасности с учетом специфики работ по данному трудовому процессу.

2.5. Рабочие должны быть одеты в сигнальные жилеты.

3. Исполнители, предметы и орудия труда

3.1. Исполнители.

1. Маляр                                                        3 разряд (А1)                          1

3.2. Машины, оборудование, инструменты, приспособления, инвентарь.

п/п

Наименование

Кол-во

1

2

3

1.

Щетка металлическая с деревянной ручкой

1

2.

Кисть малярная

1

3.

Ведро

1

4.

Сито металлическое

1

5.

Оградительные барьеры

1

6.

Комплект временных дорожных знаков и ограждений

1

3.3. Спецодежда и спецобувь.

1. Халат хлопчатобумажный                                                                     1

2. Берет хлопчатобумажный                                                                      1

3. Напальчники                                                                                           1 пара

4. Респиратор                                                                                              1 пара

5. Очки защитные                                                                                       1

6. Жилет сигнальный                                                                                 1

3.4. Потребность в материалах на 1 м2 - состав известковый 0,786 кг.

4. Технология и организация процесса

4.1. При побелке надолб и перил мостов работы выполняются в следующей последовательности:

- процеживание известкового раствора;

- очистка надолб и перил от пыли и грязи;

- побелка надолб и перил известковым раствором за 1 раз.

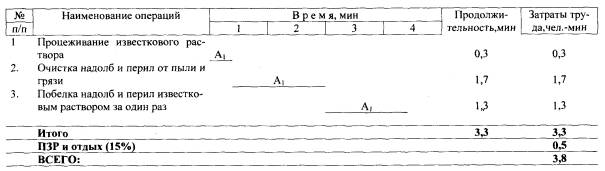

4.2. График трудового процесса

5. Приемы труда

№ п/п

Наименование операций

Характеристика приемов труда

1

2

3

1.

Процеживание известкового раствора

А1 - процеживает заранее приготовленный известковый раствор.

2.

Очистка поверхности надолб и перил мостов от пыли и грязи

А1 - металлической щеткой очищает поверхность от пыли и грязи.

3.

Побелка надолб и перил известковым раствором за один раз

А1 - малярной кистью производит побелку надолб и перил мостов известковым раствором, наносить красящий раствор рекомендуется непрерывными линиями или полосами по вертикали и горизонтали.
