ТехЛит.ру
- крупнейшая бесплатная электронная интернет библиотека для "технически умных" людей.
WWW.TEHLIT.RU - ТЕХНИЧЕСКАЯ ЛИТЕРАТУРА

:: Алготрейдинг::

АЛГОТРЕЙДИНГ
шаг за шагом
с нуля по урокам!

Торговые роботы на PYTHON, BackTrader,
Pandas, Pine Script для TradingView. Связка с брокерами, телеграм и легкими приложениями.

МИНИСТЕРСТВО ТРАНСПОРТА РОССИЙСКОЙ ФЕДЕРАЦИИ

ГОСУДАРСТВЕННАЯ СЛУЖБА ДОРОЖНОГО ХОЗЯЙСТВА
(РОСАВТОДОР)

ЦЕНТР
ОРГАНИЗАЦИИ ТРУДА И ЭКОНОМИЧЕСКИХ
МЕТОДОВ УПРАВЛЕНИЯ
(ЦЕНТРОРГТРУД)

СБОРНИК КАРТ
ТРУДОВЫХ ПРОЦЕССОВ НА РЕМОНТ И
СОДЕРЖАНИЕ АВТОМОБИЛЬНЫХ ДОРОГ

Карта трудового процесса

Устройство водоотводных канав
автогрейдером ДЗ-98

КТП-2.07.2001

Издание второе, переработанное и дополненное.

(Выпуск 2)

Москва, 2001 г.

Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на ремонте и содержании автомобильных дорог.

Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда.

Карты могут быть использованы при разработке организационно-технологической документации при ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих.

Сборник карт трудовых процессов подготовлен инженерами А.И. Анашко, Е.В. Купцовой, Т.В. Страховой.

Ответственный за выпуск А.А. Морозов.

СОДЕРЖАНИЕ

Карта трудового процесса

Устройство водоотводных канав автогрейдером ДЗ-98

Разработана ГП Центроргтруд Росавтодора

КТП-2.07.2001
(Е-20-2-3-1б-89)

Взамен КТ-3.10.88

1. Область и эффективность применения карты

1.1. Карта предназначена для рациональной организации труда машиниста автогрейдера, занятого на устройстве водоотводных канав в грунтах 2 группы естественной влажности.

1.2. Показатели производительности труда:

п/п

Наименование показателей

Единица измерения

Величина показателей

по ЕНиР

по карте

1.

Выработка на 1 чел.-день

м3

381

400

2.

Затраты труда на 100 м3

чел.-час

2,1

2,0

Примечание: В затраты труда по карте включено время на подготовительно заключительные работы - 5 % и отдых - 10 %.

Использование методов и приемов труда, рекомендованных картой, позволит снизить затраты труда и повысить выработку на 5 %.

2. Подготовка и условия выполнения процесса

2.1. Устройство водоотводных канав производится в светлое время суток при температуре воздуха не ниже 0 °С.

2.2. На местности с поперечным уклоном 2 %0 при высоте насыпей менее 2 м, на участках с меняющимся поперечным уклоном продольные водоотводные канавы устраивают с обеих сторон насыпей. При явно выраженном поперечном уклоне местности, когда поступление воды к земляному полотну возможно только с верховой стороны, канавы устраивают только с нагорной стороны.

2.3. До выполнения работ по устройству водоотводных канав, производится ограждение места работ, шлагбаумами и сигнальными знаками, автогрейдер перемещен с места ночной стоянки к месту производства работ.

2.4. Канавам придают уклон менее 8 %0 по отметкам, определяемый нивелированием, и по промежуточным точкам, определяемым визирками.

2.5. Работа автогрейдера производится на захватке до 400 м, в конце захватки производится разворот.

2.6. Автогрейдер должен быть снабжен проблесковым маяком.

2.7. В процессе устройства водоотводных канав, дорожный мастер осуществляет контроль качества выполняемых работ при помощи шаблона с уровнем.

2.8. Нормами предусмотрены грунты естественной влажности.

2.9. К работе допускаются рабочие, прошедшие инструктаж по технике безопасности с учетом специфики работ по данному трудовому процессу.

3. Исполнители, предметы и орудия труда

3.1. Исполнители.

1. Машинист автогрейдера                         6 разряд (М1)                        1

3.2. Машины, оборудование, инструменты, приспособления, инвентарь.

№ п/п

Наименование

Кол-во

1

2

3

1.

Автогрейдер

1

2.

Комплект временных дорожных знаков и ограждений

1

3.

Шаблон с уровнем

1

3.3. Спецодежда и спецобувь.

1. Комбинезон хлопчатобумажный                                                          1

2. Рукавицы комбинированные двупалые                                                1 пара

4. Технология и организация процесса

4.1. При устройстве водоотводных канав автогрейдером работы выполняются в следующей технологической последовательности:

- приведение агрегата в рабочее положение;

- устройство канав с планировкой откосов;

- развороты в конце участка.

Картой предусмотрено устройство водоотводных канав глубиной до 0,6 м, с откосами 1:1,5.

4.2. График трудового процесса

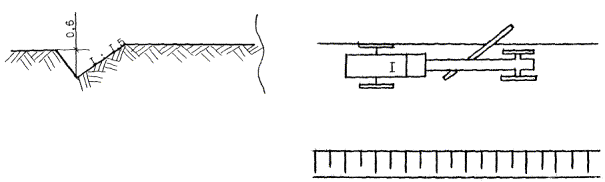

4.3. Схема организации рабочего места

1 - автогрейдер ДЗ-98

5. Приемы труда

№ п/п

Наименование операций

Характеристика приемов труда

1

2

3

1.

Приведение агрегата в рабочее положение

М1 - устанавливает отвал в рабочее положение угол резания - 30 - 70°

2.

Устройство канав с планировкой откосов

М1 - разрабатывает отвалы канавы отвалом автогрейдера, установив его в соответствии с проектным уклоном, (зачистка откосов и выравнивание дна канавы выполняется с помощью откосника). При этом отвал выносится за пределы рамы автогрейдера под углом 25 - 70°.

3.

Развороты в конце участка.

Достигнув конца участка М1 - поднимает отвал в транспортное положение и производит разворот.

Яндекс цитирования

   Copyright © 2007-2024,  www.tehlit.ru.

[ ѓосты, стандарты, нормативы, инструкции, правила, строительные нормы ]
