ТИПОВЫЕ ТЕХНОЛОГИЧЕСКИЕ КАРТЫ
НА ПРОИЗВОДСТВО
ОТДЕЛЬНЫХ ВИДОВ РАБОТ

ТИПОВАЯ
ТЕХНОЛОГИЧЕСКАЯ КАРТА

НА КРОВЕЛЬНЫЕ И ИЗОЛЯЦИОННЫЕ РАБОТЫ

6312632024

65024

УСТРОЙСТВО КРОВЕЛЬ
ИЗ НАПЛАВЛЯЕМЫХ МАТЕРИАЛОВ

МОСКВА - 1991

РАЗРАБОТАНА

Центральным научно-исследовательским

и проектнокспериментальным институтом

организации, механизации и технической

помощи строительству

Зам. директора института, д. т. н.    В.Д. топчий

Нач. отдела экспериментального

проектирования                               Ю.А. Ярымов

Зав. сектором                                  С.С. Малышев

СОГЛАСОВАНО

Управлением механизации и технологии строительства Госстроя СССР

Письмо от 18.12.1990 г. № 12-356

Введена в действие с 1.03.1991 г.

СОДЕРЖАНИЕ

1. ОБЛАСТЬ ПРИМЕНЕНИЯ

Типовая технологическая карта разработана на измеритель конечной продукции - 100 м2 кровельного покрытия.

Картой предусмотрено устройство кровли из наплавляемого рулонного материала безогневым способом.

При привязке типовой технологической карты к конкретному строительному объекту уточняются принятые в ней направление и объемы работ, калькуляция затрат труда, средства механизации с учетом максимального использования парка механизмов и приспособлений.

Данной картой предусмотрено выполнение кровельных работ в районах средней полосы России в летний период.

2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ

Типовая технологическая карта предусматривает устройство кровли из наплавляемого рубероида по железобетонным плитам (уклон 2,5-6 %) с применением холодной мастики для наклейки рулонного ковра. Она включает следующие работы:

огрунтовка основания;

наклейка двухслойного рулонного ковра;

устройство защитного слоя из гравия;

вертикальная и горизонтальная транспортировка материалов.

До начала работ по устройству основного кровельного покрытия должны быть выполнены следующие работы:

осуществлена проверка правильности выполнения основания под рулонную кровлю и составлен акт на скрытые работы;

удалена вода с крыши и просушено основание под рулонный ковер;

очищена от строительного мусора и пыли поверхность, на которую наклеивают водоизоляционный ковер;

подготовлены и установлены в зоне работы бригады кровельщиков механизмы, инвентарь, приспособления и средства безопасного производства работ.

Все строительные материалы на кровлю подают подъемником ТП-12.

По кровле материалы развозят на универсальной тележке ЦНИИОМТП.

Подготовленную поверхность огрунтовывают мастикой. Мастику приготовляют на приобъектных узлах, оснащенных необходимым оборудованием, из нефтяных битумов БН-90/130, БНК-90/30 и растворителя (уайт-спирит, керосин).

Огрунтовку следует выполнять тщательно, сплошным слоем, без пропусков. Грунтовочный состав наносят по всей изолируемой поверхности в два слоя: каждый последующий - после высыхания и прекращения отлипа предыдущего. Подача грунтовочного состава к месту работы предусматривается передвижной установкой ПКУ-35М или любой аналогичной установкой.

Расход грунтовки - 0,2 кг/м2.

Рулонный ковер разрешается наклеивать через 24 ч после огрунтовки основания.

Наклейку производят следующим образом:

конец рулона длиной около 0,5 м смачивают мастикой и крепят к основанию или нижележащему слою ковра;

рулон раскатывают с помощью катка-раскатчика ИР-835 и одновременно смачивают мастикой как сам рулон, так и полосу приклейки;

мастику следует наносить удочкой, не смачивая при этом наружную поверхность раскатываемого рулона;

через 7-15 мин после нанесения мастики уложенное полотнище трижды прикатывают катком ИР-835.

Для устройства кровельного ковра из наплавляемого рубероида безогневым (холодным) способом применяют следующие механизмы и приспособления:

передвижную кровельную установку для подачи и нанесения мастики ПКУ-35М;

каток для раскатки и прикатки рулонного материала ИР-835;

установку для нанесения мастики с удочкой-распылителем СО-21А.

Количество наносимой мастики должно составлять 0,6-0,8 кг/м2.

Особенно тщательно следует приклеивать начало и конец полотнища, а также его кромки.

Слой ковра наплавляемого рубероида наклеивают в направлении от пониженных мест к повышенным с расположением полотнищ перпендикулярно стоку воды. Величина нахлестки полотнищ рулонного ковра вдоль и поперек составляет 70-100 мм.

Дополнительный гидроизоляционный ковер в местах примыканий, а также в ендовых выполняют из заранее подготовленных кусков полотнищ наплавляемого рубероида.

После наклейки второго слоя рубероида производят устройство защитного слоя из гравия светлых тонов. В первую очередь наносят мастику слоем толщиной не более 3 мм. Разливку мастики следует производить с помощью механизированных средств ПКУ-35М. На мастику по мере ее заливки отсыпают гравий.

Доставку гравия к месту укладки по кровле производят тележками на резиновом ходу.

Гравий разравнивают рейкой, удаляя излишки. Гравий должен, быть погружен в мастику на 2/3 высоты зерен (размер зерен 5-10 мм). Затем поверхность кровли вторично заливают ровным слоем мастики и засыпают гравием. Общая толщина защитного слоя из гравия должна составлять 10 мм. В защитном слое необходимо предусматривать температурно-усадочные швы шириной 10 мм о взаимно-перпендикулярных направлениях) и, заполнять их герметизирующими мастиками. Гравий прикатывают облегченным катком, создающим равномернее давление 15-20 кг/см2.

Каток изготавливается строительной организацией.

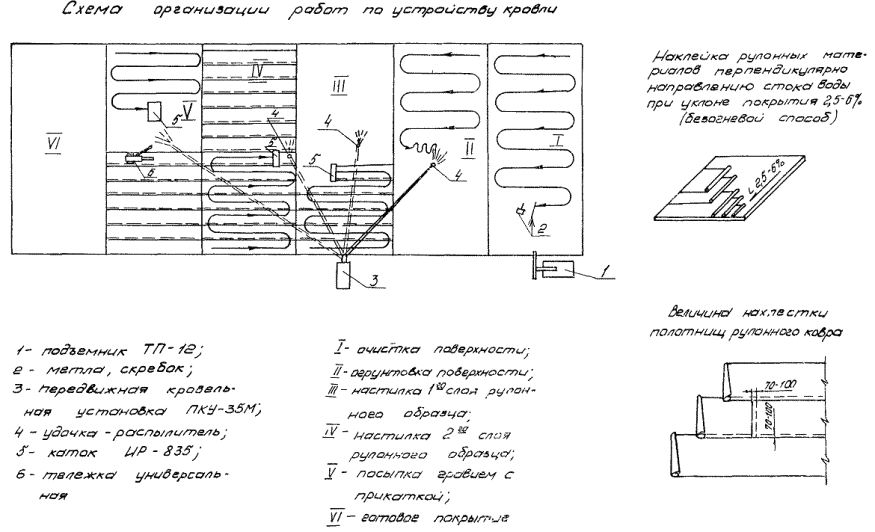

Схема организации работ по устройству кровли дана на листе 8.

3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЕМКЕ РАБОТ

До начала работ по устройству кровли из наплавляемого рулонного материала безогневым способом оформляют акт на скрытые работы.

Перечень рабочих процессов и операций, подлежащих контролю, средства и методы контроля операций и процессов приведены в табл. 1.

Таблица 1

Наименование процессов, подлежащих контролю

Предмет контроля

Инструмент и способ контроля

Периодичность контроля

Ответственный за контроль

Технические критерии оценки качества

Подготовка поверхности основания

Ровность поверхности, отсутствие грязи и влажных мест

Визуально

Контрольная рейка

До начала работ

Мастер

Зазоры между покрытием и контрольной рейкой не должны превышать 2 мм, влажность не должна превышать 5 %

Нанесение грунтовки

Равномерность и толщина слоя

Не менее 5 измерений на каждые 70-100 м2, определяемых визуальным осмотром

В процессе нанесения

Мастер или бригадир

Толщина грунтовки 0,7 мм

Предельные отклонения - 5 %

Нанесение мастики при наклейке рубероида

Равномерность и толщина слоя

Не менее 5 измерений на каждые 70-100 м2 в местах, определяемых визуальным осмотром

В процессе работ

То же

8 мм

Отклонение ±10 %


4. КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА, МАШИННОГО ВРЕМЕНИ, ЗАРАБОТНОЙ ПЛАТЫ НА УСТРОЙСТВО 100 м2 КРОВЛИ

Калькуляция затрат труда, машинного времени и заработной платы приведена в табл. 2.

Таблица 2

Наименование процесса

Номер фасета для пересчета показателей

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, р.-к.

Затраты труда

Заработная плата, р.-к.

Время пребывания машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, р.-к.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Очистка основания от мусора

-

100 м2 основания

1

ЕНиР, §Е7-4, № 1

1,0

-

0-64

-

1,0

-

0-64

-

-

-

Огрунтовка поверхности основания битумной мастикой

-

100 м2 основания

2

ЕНиР, §Е7-4, № 5

0,65

-

0-51,4

-

1,30.

-

1-03

-

-

-

Наклейка рулонных материалов

-

100 м2

2

ЕНиР, §Е7-1, № 3

3,2

-

2-27

-

6,4

-

4-54

-

-

-

Устройство защитного слоя из гравия

-

100 м2 основания

2

ЕНиР, §Е7-4, № 10

2,3

-

1-63

-

4,6

-

3-26

-

-

-

Подача битумной мастики установкой ПКУ-35М

-

1 т

0,974

ЕНиР, §Е7-1 (примечание 2)

-

1,94

-

1-76

-

1,89 (1,89)

-

1-71

4,4

4-00

Подача материалов подъемником на крышу (инвентарь, приспособления, рубероид, щебенка)

01

100 т

0,017

ЕНиР, §Е1-16, табл. 2, № 16

18

9

11-52

6-30

0,30

0,15 (0,15)

0-19

0-10

5,4

3-78

Итого

13,60

2,04 (2,04)

9-66

1-81

9,8

7-78

5. ГРАФИК ПРОИЗВОДСТВА РАБОТ ПО УСТРОЙСТВУ 100 м2 КРОВЛИ

График производства работ проеден в табл. 3.

Таблица 3


6. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ

В табл. 4 дан перечень необходимых инструментов, инвентаря, и приспособлений.

Таблица 4

Наименование

Марка, ГОСТ

Количество, шт.

Назначение

Подъемник

ТП-12

1

Для подъема строительных материалов

Передвижная кровельная установка

ПКУ-35М

1

Для подачи и нанесения мастики

Каток

ИР-835

1

Для раскатки и прикатки рулонного материала

Установка

СО-21А

1

Для нанесения растворителя удочкой-распылителем

Тележка универсальная

-

1

Для транспортировки строительных материалов

Контейнер

-

1

Для транспортирования рубероида

Кровельный нож

ГОСТ 4230-79*Е

1

Для резки рулонного материала

Инъектор

-

1

Для ликвидации вздутий

Рулетка

ГОСТ 7502-89

2

Для измерения

Лопата

ГОСТ 19596-87

2

Для разбрасывания гравия

Уровень строительный

ГОСТ 9416-83

1

Для измерений

Маска

ГОСТ 9533-81

2

Для защиты лица

Очки

-

2

Для защиты глаз

Щетка

-

2

Для нанесения мастики

Бачок вместимостью 15 л

-

2

Для хранения мастики

Гребок для кровель

ОТУ 22-475-66

2

Для разравнивания гравия

Линейка металлическая 1000 мм

ГОСТ 422-75*

2

Для измерений

В табл. 5 приведены данные потребности в материалах и полуфабрикатах при устройстве 100 м2 кровли.

Таблица 5

Наименование материала, полуфабриката, конструкции (марка, ГОСТ)

Вариант (фасет-код)

Исходные данные

Потребное количество

Единица измерения по нормам (чертежам)

Объем работ в нормативных единицах

Принятая норма расхода материалов на единицу измерения

Наплавляемый рубероид (12 слоя)



2 кровли

100

115 м2 (один слой)

230 м2

Растворитель айт-спирит)



кг

100

10,33 кг дин слой)

20,66 кг

Гравий фракции 5-10 мм



м3

100

0,0105 (толщина слоя 10 мм)

0,0105 м3

7. ТЕХНИКА БЕЗОПАСНОСТИ

При устройстве рулонных кровель из наплавляемого рубероида безогневым способом должны соблюдаться правила техники безопасности в соответствии с главой СНиП III-4-80* «Техника безопасности в строительстве» и правилами пожарной безопасности при проведении строительно-монтажных работ.

При устройстве кровель надлежит соблюдать правила по технике безопасности, прилагаемые к инструкциям по эксплуатации соответствующих механизмов. К работам по устройству кровель из наплавляемого рубероида допускаются лица не моложе 18 лет, прошедшие медицинское освидетельствование, специальную теоретическую и практическую подготовку по существующим программам, сдавшие экзамены и получившие удостоверения.

Независимо от производственного стажа кровельщики должны пройти вводный (общий) инструктаж по технике безопасности, а также производственный инструктаж непосредственно на рабочем месте. Запрещается передача кровельных установок другим лицам без разрешения мастера.

Запрещается хранить и переносить летучие и легковоспламеняющиеся жидкости в открытой таре. Их следует хранить в герметически закрывающихся металлических бочках вместимостью 200 л, защищенных от попадания прямых солнечных лучей, на расстоянии не ближе 20 м от зданий. Часть растворителя (в расчете на одну смену) необходимо хранить на специальной тележке, защищенной от попадания прямых солнечных лучей, на расстоянии 20 м от места производства работ. Заправку растворителя из бочки следует производить с помощью ручного насоса с длиной заправочного шланга не более 1 м.

На крышах зданий, где ведутся кровельные работы, должно быть оборудовано не менее двух выходов.

Место производства работ должно быть обеспечено следующими средствами пожаротушения и медицинской помощи: пенные огнетушители (из расчета на 500 м2 кровли) - не менее 2 шт.; ящик с песком - 0,5 м3 - 1 шт.; лопаты - 2 шт.; асбестовое полотно - 3 м2; аптечка с набором медикаментов - 1 шт.

8. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ НА УСТРОЙСТВО 100 м2 КРОВЛИ

Нормативные затраты труда рабочих, чел.-ч.......................................................... 13,6

Нормативные затраты машинного времени, маш.-ч.............................................. 2,04

Заработная плата, р.-к.

строителей............................................................................................................. 9-66

механизаторов....................................................................................................... 7-78

Продолжительность выполнения работ, смен........................................................ 0,66

Выработка одного рабочего в смену, м2.................................................................. 60,3

Условные затраты на механизацию, р.-к................................................................ 9-42

Сумма изменяемых затрат, р.-к................................................................................ 19-08

9. ФАСЕТНЫЙ КЛАССИФИКАТОР ФАКТОРОВ

ФАСЕТ 01

Тип механизма для подъема строительных материалов

Наименование фактора

Обоснование

Код

Значение фактора

Подъемник ТП-12

ЕНиР, §Е1-16, табл. 2

1

По калькуляции

Консольно-балочный кран К-1; К-1М

То же

2

Н.вр расц. для машиниста умножать на 2,33, для такелажников - на 1,66

ФАСЕТ 02

Высота от уровня земли

Наименование фактора

Обоснование

Код

Значение фактора

Высота подъема до 8 м

ЕНиР, §Е1-16

1

По калькуляции

Добавлять на следующие 8 м

То же

2

Н.вр. и расц. для машиниста умножать на 0,188
