ТИПОВЫЕ ТЕХНОЛОГИЧЕСКИЕ КАРТЫ НА ПРОИЗВОДСТВО
ОТДЕЛЬНЫХ ВИДОВ РАБОТ

РАЗДЕЛ 01

ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА

НА ЗЕМЛЯНЫЕ РАБОТЫ

1.01.01.73

КОМПЛЕКСНО-МЕХАНИЗИРОВАННЫЙ
ТЕХНОЛОГИЧЕСКИЙ ПРОЦЕСС ВОЗВЕДЕНИЯ ДАМБЫ
В ЗИМНИХ УСЛОВИЯХ ВЫСОТОЙ 10, 20 и 30 м
ПРИ УКЛАДКЕ ГРУНТА I И III ГРУПП В ТЕЛО ДАМБЫ

МОСКВА - 1989

РАЗРАБОТАНА

СОГЛАСОВАНО

Институтом Красноярский

ПромстройНИИпроект Минуралсибстроя СССР

Отделом механизации и технологии

строительства Госстроя СССР

Главный инженер института

Б. П. Запятой

Письмо от 14.12.1988 г. № 23-712

Начальник отдела

Л. Ф. Галимова

Введена в действие 1 февраля 1989 г.

Главный инженер проекта

Е. В. Каминов



1. ОБЛАСТЬ ПРИМЕНЕНИЯ

1.1. Типовая технологическая карта комплексно-механизированного технологического процесса выполнена для производства работ по устройству земляной насыпи при строительстве шламоотстойника.

1.2. За основу карты приняты чертежи рабочего проекта (шифр 735.Р2-1-0), разработанного институтом Союзводоканалпроект (В.С.О, г. Красноярск).

1.3. Шламоотстойник - сооружение треугольной формы в плане с высотой дамбы 10 м.

1.4. Технологическая карта может быть использована при строительстве шламоотстойников с высотой дамб 20 и 30 м.

1.5. Строительство ведется в 5-й температурной зоне.

1.6. Используют грунты:

III группы: суглинок тяжелый с примесью гравия - для отсыпки тела дамбы;

I группы: супесчаный и гравийно-галечниковый - для защитного слоя.

Глубина промерзания 1 м.

1.7. В качестве конечного измерителя принято 1000 м3 грунта, уложенного в дамбу.

1.8. Грунт для отсыпки дамбы разрабатывается в карьере, расположенном на расстоянии 1,5 км.

1.9. Объем отсыпки дамбы высотой 10 м - 659085 м3, высотой 20 м - 2147475 м3, высотой 30 м - 4688640 м3.

1.10. Привязка ТТК к местным условиям строительства заключается в уточнении объемов работ, калькуляции затрат труда и заработной платы, графика производства работ.

1.11. Варианты комплексов средств механизации приведены в табл. 1.

Таблица 1

Технологическая операция

Состав средств механизации по вариантам

I

II

III

Разработка грунта

Экскаватор ЭО-4121Б с оборудованием прямая лопата, вместимость ковша 1,0 м3

Самоходный скрепер ДЗ-11П вместимость ковша 8 м3

Экскаватор ЭО-5122 с оборудованием обратная лопата вместимость ковша 1,25 м3

Транспортирование грунта

Автомобиль-самосвал КамА3-55102 грузоподъемность 7 т

То же

Автомобиль-самосвал КамАЗ-55102 грузоподъемность 7 т

Рыхление грунта

Рыхлитель ДП-26с

Рыхлитель-ДП-5с

Рыхлитель ДП-26с

Послойное уплотнение грунта

Трамбовочная машина ДУ-126

Прицепной каток ДУ-39А

Самоходный каток ДУ-29

Разравнивание грунта

Бульдозер ДЗ-109Б

Бульдозер Д3-54с

Бульдозер ДЗ-109Б

Очистка карьера от снега

Бульдозер ДЗ-109

Бульдозер Д3-54с

Бульдозер ДЗ-109

Работа трактора-толкача

-

Т-180

-

2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ

2.1. К началу работ по возведению дамбы необходимо иметь:

разрешение на право производства земляных работ;

проект производства работ.

2.2. Основание под насыпь и поверхность карьера должны быть предварительно подготовлены в теплое время года.

Предварительная подготовка включает:

срезку и перемещение растительного слоя грунта в отвал для использования его в дальнейшем при благоустройстве площадок;

рыхление на глубину 30 - 35 см для предохранения грунта от промерзания; рыхление производят с одновременным боронованием грунта с помощью бороны, закрепленной на бульдозере-рыхлителе.

2.3. В зимнее время для предохранения грунта от промерзания рекомендуется накапливать снежный покров с помощью снегозадержания.

Для снегозадержания устраивают валы из снега, располагая их перпендикулярно направлению ветра.

2.4. Настоящий комплексно-механизированный технологический процесс состоит из подготовительных, основных и отделочных операций.

К подготовительным операциям относятся:

предварительная разбивка осей и контура дамбы с установкой разбивочных знаков и реперов;

очистка площади дамбы и карьера от снега;

устройство временного освещения;

окончательные разбивочные работы.

К основным операциям относятся:

послойное рыхление мерзлого слоя грунта с транспортированием его в отвал;

разработка грунта в карьере и отсыпка тела дамбы;

устройство подстилающего слоя из песка;

укладка полиэтиленовой пленки;

устройство защитного слоя из супесчаного грунта с примесью гравия.

К отделочным операциям относится крепление откосов дамбы растительным грунтом с посевом трав.

2.5. Основные условия отсыпки тела дамбы в зимних условиях следующие:

разработка грунта в карьере; его транспортировка к месту укладки; разравнивание и уплотнение до проектной плотности должны быть выполнены до начала смерзания грунта;

влажность грунта, укладываемого в дамбу, не должна превышать влажности 0,9 на границе раскатывания;

работа должна проводиться на суженном фронте круглосуточно, в три смены, с максимальной механизацией всех процессов для уменьшения потерь тепла грунтом.

2.6. В зависимости от выбранного варианта разработка грунта в карьере производится экскаватором или скрепером, транспортирование - автомобилями-самосвалами или скрепером, трамбование грунта - грунтоуплотняющим механизмом.

2.7. Отсыпка грунта в тело дамбы производится послойно, толщина слоя зависит от толщины слоя, уплотняемого грунтоуплотняющим механизмом.

2.8. При ведении работ дамба в плане разбивается на карты, карты по ширине - на участки. Укладка, грунта в отсыпаемом слое дамбы производится последовательно по картам, в карте - по участкам от краев карты к середине.

2.9. Количество механизмов, одновременно работающих на участке, рассчитано исходя из производительности грунтоуплотняющего механизма, с учетом непрерывности технологического процесса.

2.10. Размеры карт при заданной ширине участков принимаются из расчета обеспечения проектного уплотнения грунта в талом состоянии. Данные для расчета приведены в табл. 2.

Таблица 2

Наименование грунтоуплотняющего механизма

Толщина уплотняемого слоя, м

Температура наружного воздуха, °С

Время начала смерзания грунта, мин

Объем отсыпки за цикл, м3

Площадь отсыпки за цикл, м2

Длина карты при заданной ширине участка 6,5 м, м

Трамбовочная машина ДУ-126

0,6

-20

40

120

200

30

0,6

-10

60

180

300

50

0,6

-5

90

270

450

69

Прицепной пневмокаток ДУ-39А

0,3

-20

40

153

510

78

0,3

-10

60

230

760

115

0,3

-5

90

345

1150

176

Самоходный каток ДУ-29

0,4

-20

40

196

490

75

0,4

-10

60

294

735

113

0,4

-5

90

441

1102

169

2.12. Технология производства основных работ для первого варианта.

Грунт разрабатывается в карьере экскаватором ЭО-4121Б с оборудованием прямая лопата с ковшом вместимостью 1,0 м3.

Разработанный в карьере грунт транспортируется в дамбу автомобилями-самосвалами и разгружается в шахматном порядке по площади отсыпаемого участка. Отсыпка грунта производится с таким расчетом, чтобы толщина слоя после разравнивания составляла 0,6 м.

Движение автомобилей-самосвалов осуществляется по кольцевой схеме. Автомобили-самосвалы проходят насквозь по отсыпанному и уплотненному участку карты, задним ходом подаются на разгрузку на прилежащий участок, а затем снова следуют вперед до съезда. После того, как участок будет отсыпан, выровнен, уплотнен, его используют для проезда, а на участке движения автомобилей-самосвалов производят отсыпку. Фронт отсыпки перемещается в направлении движения груженых автомобилей-самосвалов.

Грунт разравнивается и планируется до необходимых отметок при продольных проходках бульдозера ДЗ-109Б, разравнивание выполняется от краев насыпи к середине.

Уплотняется грунт трамбовкой ДУ-126 - навесным оборудованием, состоящим из двух трамбующих плит, на базе гусеничного трактора Т-100МЗ. Уплотнение осуществляется поочередными ударами плит при свободном падении их на грунт. Каждый следующий удар трамбующих плит должен перекрывать след предыдущего на 10 - 20 см.

2.13. Технология производства основных работ для второго варианта.

Грунт разрабатывается в карьере и транспортируется в отсыпаемую дамбу самоходным скрепером ДЗ-11П.

Ковш скрепера загружают в процессе движения машины. Разгрузка в насыпи производится при движении скрепера по прямой линии, параллельной оси насыпи. Каждый слой отсыпают в насыпь от бровок к оси продольными полосами.

Для окончательной планировки отсыпаемых участков дамбы применяется бульдозер Д3-54с.

Уплотнение грунта производится прицепным катком ДУ-39А на базе трактора Т-100М.

Уплотнение производят при движении катка круговыми проходками от края насыпи к середине с перекрытием каждого прохода на  ширины катка. Первые два прохода выполняют на расстоянии, равном не менее 1,5 - 2,0 м от бровки откоса, а зятем, смещая каждый последующий проход катка в сторону бровки откоса примерно на 0,5, укатывают края насыпи.

2.14. Технология производства основных работ для третьего варианта.

Грунт разрабатывается в карьере экскаватором ЭО-5122 с оборудованием обратная лопата с ковшом вместимостью 1,25 м3.

Разработанный в карьере грунт транспортируется в отсыпаемую дамбу автомобилями-самосвалами и разгружается на отсыпаемый участок в шахматном порядке с таким расчетом, чтобы толщина слоя после разравнивания составляла 0,4 м. Движение автомобилей-самосвалов осуществляется по кольцевой схеме.

Грунт разравнивается и планируется до необходимых отметок бульдозером ДЗ-109Б.

Уплотнение грунта производится самоходным катком марки ДУ-29А при движении его круговыми проходками от края насыпи к середине. Первый и второй ход катка выполняют на расстоянии 1,5 - 2,0 м от бровки насыпи, а затем, смещая ходы на  ширины катка в сторону бровки, уплотняют края насыпи.

2.15. При послойной отсыпке грунта в дамбе к отсыпке последующего слоя разрешается приступать только после отсыпки и уплотнения нижележащего слоя.

При сопряжении вновь отсыпаемой карты с ранее отсыпанной, грунт с поверхности сопряжения срезается бульдозером по откосу не круче 1:4 и укладывается на вновь отсыпаемую карту.

После отсыпки 4 - 5 слоев по всему телу дамбы бульдозером срезается бахрома с откосов отсыпанных слоев и перемещается в вышележащий слой.

2.16. Для того, чтобы обеспечить равномерное уплотнение грунта, его следует отсыпать и разравнивать слоями одинаковой толщины, укладывать и уплотнять в талом состоянии.

2.17. Дополнительное увлажнение водой недоувлажненных грунтов в карьере и на месте их укладки при отрицательной температуре не допускается.

2.18. Допускается укладывать талый грунт с содержанием мерзлого грунта в виде комков в количестве не более 10 - 15 % от общего объема грунта в слое. Комки мерзлого грунта должны распределяться равномерно по площади отсыпаемого слоя. Скопление мерзлого грунта в отдельных местах в виде гнезд не допускается. Размер оставляемых в насыпи мерзлых комков не должен превышать 1/2 толщины слоя в уплотненном состоянии. Более крупные куски дробят или выбрасывают.

Запрещается укладывать в сооружение комки мерзлого грунта с прослойками льда.

2.19. Во время снегопада работы по укладке грунта прекращаются. После прекращения снегопада снег и наледи перед укладкой следующего слоя грунта удаляют бульдозером.

2.20. Допускается производить отсыпку и уплотнение очередного слоя из связного грунта на промороженный слой без удаления промерзшего слоя грунта, если он был уплотнен в талом состоянии, а влажность его не превышала влажности на границе раскатывания.

2.21. При ведении работ требуется соблюдать требования СНиП 3.02.01-87 «Земляные сооружения, основания и фундаменты».

2.22. Устройство полиэтиленового экрана и защитного слоя из супесчаного грунта ведется по окончании возведения дамбы до проектной отметки и устройства подстилающего слоя из песка.

Устройство полиэтиленового экрана ведется в соответствии с указаниями технологической карты, разработанной специализированной организацией.

Полиэтиленовая пленка поставляется на строительство в виде рулонов длиной 90 - 100 м, шириной 1,4 - 2,15 м, раскатывается по откосу дамбы сверху вниз с продолжением по днищу котлована. Укладка пленки по откосу возможна как отдельными рулонами, так и укрупненными полотнищами, свариваемыми в стационарных условиях, для сокращения сварочных работ в полевых условиях.

Устройство защитного слоя ведется в направлении снизу вверх последовательно по участкам, размеры которых равны: по длине - длине полотнища пленки, по ширине - четырем рулонам полиэтиленовой пленки (рулон принят шириной 2,15 м), свариваемых на откосе дамбы или в стационарных условиях в зависимости от метода, изложенного в технологической карте.

Грунт транспортируют по съезду на днище дамбы автомобилями-самосвалами, разгружают на отсыпаемый участок, разравнивают бульдозером.

Грунт на откос дамбы транспортируют бульдозером от подножья откоса дамбы.

Продвижение механизмов по пленке разрешается только по отсыпанному слою защитного грунта.

При возведении дамбы высотой 20 и 30 м укладку полиэтиленовой пленки и отсыпку защитного слоя следует вести по ярусам (от уступа к уступу). Укладка полиэтиленовой пленки ведется в направлении сверху вниз, отсыпка защитного слоя из супесчаного грунта - снизу вверх.

2.23. Схемы производства работ приведены на листах № 8 - 14.

2.24. Графики производства работ на 1000 м3 грунта представлены на листах 34 - 38.

2.25. Калькуляции затрат труда и заработной платы приведены на листах 16 - 33.

Расчеты в калькуляциях выполнены для Свердловской области, находящейся в 5-й температурной зоне.

2.26. Коэффициенты к нормам времени и расценкам, применяемые при разработке немерзлых грунтов в зимнее время, не учтены.

При привязке типовой технологической карты к местным условиям производится перерасчет калькуляции. При этом учитываются усредненные коэффициенты на соответствующие виды работ в зависимости от месяца строительства и температурной зоны (ЕНиР, Общая часть, Приложение 3).


СХЕМА ОРГАНИЗАЦИИ РАБОТ ПРИ ОТСЫПКЕ ДАМБЫ

Примечание. На схеме организации работ разбивка дамбы в плане на карты произведена для первого варианта комплексов средств механизации при ведении работ при температуре наружного воздуха минус 5 °С.

1 - постоянный въезд;                                    3 - направление работ;                                                                           5 - карьерный грунт

2 - временный въезд;                                      4 - крепление откосов растительным грунтом с посевом трав;

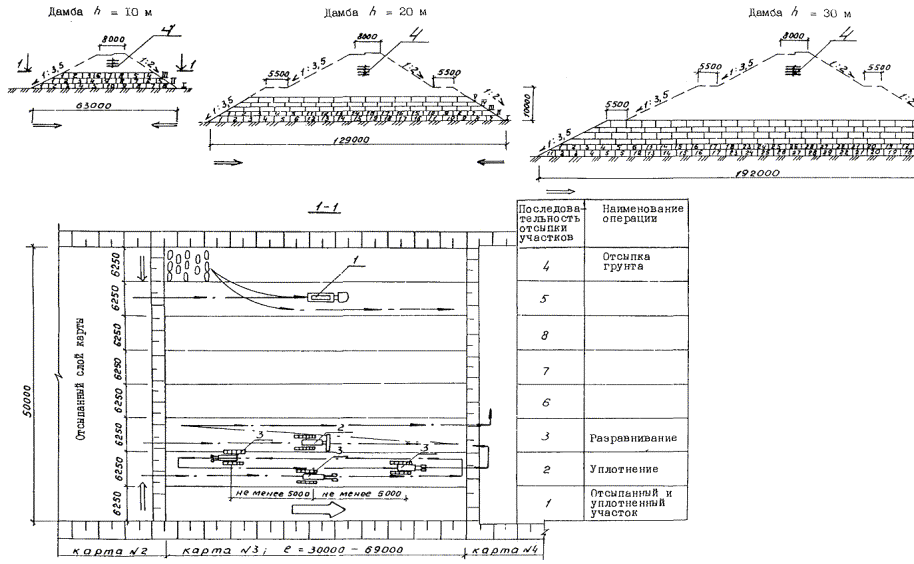

СХЕМА ОТСЫПКИ ДАМБЫ. ВАРИАНТ I

1 - автомобиль-самосвал КрАЗ-256Б1;                                   1, 2, 3, 4... последовательность отсыпки участков в слое отсыпки

2 - бульдозер ДЗ-109Б;                                                              общее направление работ;

3 - трамбовочная машина ДУ-12Б;                                           направление движения механизмов;

4 - слои отсыпки толщиной 600 мм                                          холостой ход бульдозера;

I, II, III... слои отсыпки грунта в карте;                                      направление отсыпки грунта в карте

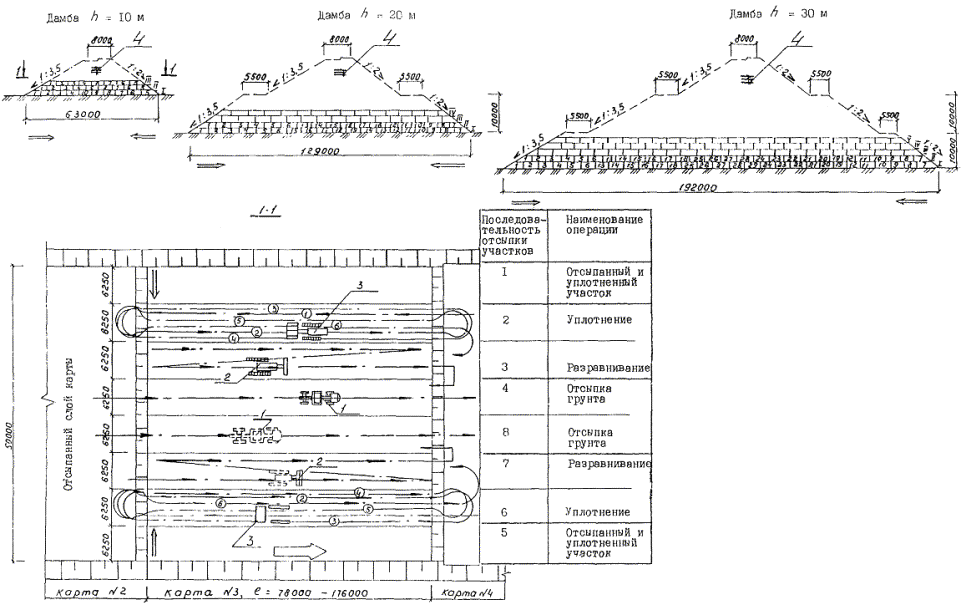

СХЕМА ОТСЫПКИ ДАМБЫ. ВАРИАНТ II

1 - скрепер ДЗ-11П с ковшом вместимостью 8 м3;

I, II, III... слои отсыпки грунта в карте;

 холостой ход бульдозера;

2 - бульдозер Д3-54с;

1, 2, 3, 4... последовательность отсыпки участков в слое отсыпки

 направление отсыпки грунта в карте;

3 - прицепной каток ДУ-39А;

 общее направление работ;

 порядок прохода катка

4 - слои отсыпки толщиной 300 мм

 направление движения механизмов;

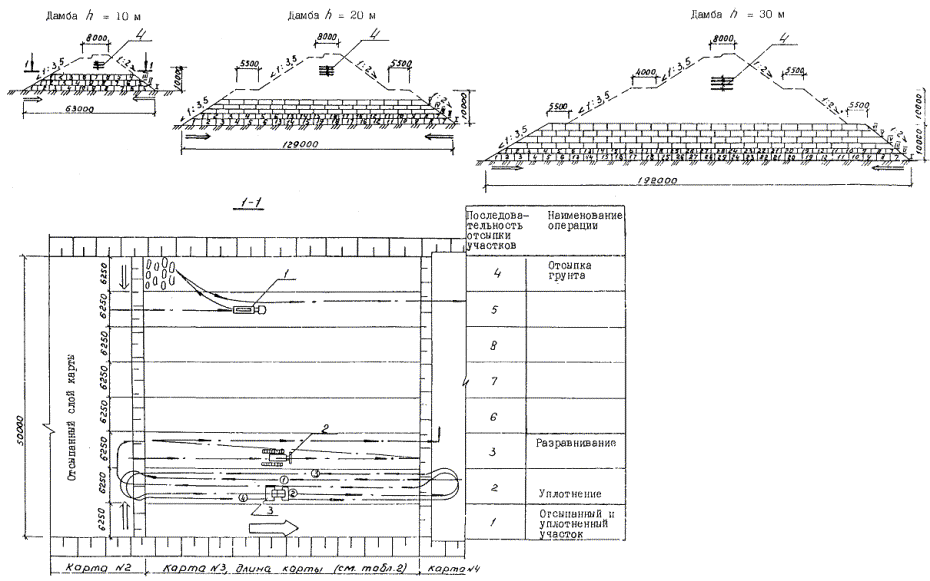

СХЕМА ОТСЫПКИ ДАМБЫ. ВАРИАНТ III

1 - автомобиль-самосвал КрАЗ-256Б1;                                 1, 2, 3, 4... последовательность отсыпки участков в слое отсыпки

2 - бульдозер ДЗ-109Б;                                                            общее направление работ;

3 - самоходный каток ДУ-29;                                                  направление движения механизмов;

4 - слои отсыпки толщиной 400 мм                                        холостой ход бульдозера;

I, II, III... слои отсыпки грунта в карте;                                    направление отсыпки грунта в карте

СХЕМА ОТСЫПКИ ВЕРХНЕЙ ЧАСТИ ДАМБЫ

1 - автомобиль-самосвал КрАЗ-256Б1;                       направление отсыпки грунта;

2 - бульдозер ДЗ-109Б;                                                  направление движения механизмов

3 - трамбовочная машина ДУ-12Б

Примечание. Разбивка верхнего слоя на карты произведена для первого варианта комплекса средств механизации при температуре наружного воздуха минус 5°С

СХЕМА ОРГАНИЗАЦИИ РАБОТ ПРИ ОТСЫПКЕ ЗАЩИТНОГО СЛОЯ ГРУНТА

1 - начало работ;

2 - окончание работ;

3 - участки (9´100 м) последовательного раскатывания полиэтиленовой пленки и отсыпки защитного слоя супесчаного и гравийного грунта

 направление работ на захватке;

 направление отсыпки защитного слоя грунта на участке;

 направление раскатывания полиэтиленовой пленки на участке

Примечание. Размеры и конфигурация захваток приняты условно. Они уточняются при привязке конкретного объекта и зависят от схемы организации работ при устройстве противофильтрационного слоя из полиэтиленовой пленки

СХЕМА ОТСЫПКИ ПОДСТИЛАЮЩЕГО СЛОЯ ГРУНТА НА УЧАСТКЕ ОТСЫПКИ

1 - автомобиль-самосвал; 2 - бульдозер; 3 - отсыпанный участок; 4 - последовательно уложенный сверху вниз рулон полиэтиленовой пленки; 5 - полиэтиленовая пленка; 6 - отсыпанный по пленке грунт


3. ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЕМКЕ РАБОТ

Систематические контрольные наблюдения в процессе производства земляных работ ведут строительная организация и представители технического надзора заказчика.

Непосредственный контроль за плотностью и влажностью грунта, уложенного в дамбу, возлагается на полевую грунтовую лабораторию.

В результате наблюдений устанавливают соответствие проводимых работ проектной документации и соблюдение требований технических условий, а также действующих нормативных документов.

Промежуточной приемке с составлением актов на скрытые работы подлежит основание дамбы.

При приемке сооружения дамбы проверяют:

расположение сооружения в плане;

качество использованных грунтов;

крутизну откосов;

степень уплотнения грунта;

наличие актов на скрытые работы.

Насыпи, отсыпаемые зимой, подлежат приемке перед возобновлением работ после длительного перерыва.

Возобновление работ допускается только на основании утвержденного акта.

Технические критерии и средства контроля операций приведены в табл. 3.

Таблица 3

Наименование процессов, подлежащих контролю

Предмет контроля

Инструмент и способ контроля

Время контроля

Ответственный контролер

Технические критерии оценки качества

Отсыпка грунта в дамбу, уплотнение

Толщина отсыпаемого слоя; содержание мерзлых комьев, наличие снега и льда; геометрические размеры насыпи; степень уплотнения грунта

Метр стальной, нивелир, оборудование лаборатории

Периодически во время работы

Мастер, лаборант

Содержание мерзлых комьев от общего объема грунта не должна превышать, %: для насыпей, уплотняемых укаткой, -20; для насыпей, уплотняемых трамбованием, -30. Наличие снега и льда не допускается. Отклонение высотных отметок ±5 см. Увеличение крутизны откосов, сужение земляного полотна не допускается. Степень уплотнения грунта должна быть не ниже проектной


4. КАЛЬКУЛЯЦИИ ЗАТРАТ ТРУДА, МАШИННОГО ВРЕМЕНИ, ЗАРАБОТНОЙ ПЛАТЫ

ВАРИАНТ I. ВЫСОТА ДАМБЫ 10 м

Таблица 4

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывания машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьера

1000 м2

145,5

§Е2-1-5, № 3а

-

0,66

(0,66)

-

0-70

-

138,81

(138,81)

-

147-22

138,81

147-22

Перемещение растительного слоя грунта на расстояние 20 м

100 м3

420,64

§Е2-1-22, т. 2, № 5а + № 5г

-

0,65

(0,65)

-

0-68,9

-

273,41

(273,41)

-

289-52

273,41

289-82

Рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

377,2

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

56,58

(56,58)

-

59-97

56,58

59-97

Очистка площади дамбы и карьеров от снега за два прохода бульдозера

1000 м2

210,32

Применит. §Е2-1-35, № 4а, к = 2

-

0,4

(0,4)

-

0-42,4

-

84,12

(84,12)

-

89-17

84,12

89-17

Послойное рыхление мерзлого слоя грунта на поверхности карьера

100 м3

754,4

§Е2-1-2, т. 2, № 1в

-

1,5

(1,5)

-

1-59

-

1131,6

(1131,6)

-

1199-49

1131,6

1119-49

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

754,4

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

792,12

(792,12)

-

958-08

792,12

958-08

Разработка грунта в карьере экскаватором прямая лопата с ковшом вместимостью 1,0 м3

100 м3

4931,1

§Е2-1-8, т. 7, № 2в

-

1,7

(1,7)

-

1-80

-

8382,8

(8382,8)



8875-98

8382,8

8875-98

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

961564

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

16346,6

(16346,6)

-

12404-17

15280,11

12404-17

Транспортирование грунта в дамбу автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

1442346

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

10961,82

(10961,82)



8365-60

10084,9

8365-60

Перемещение грунта для устройства съезда

100 м3

56,0

§Е2-1-22, т. 2, № 5в + № 5е

-

0,82

(0,82)

-

0-86,9

-

45,9

(45,9)

-

48,68

45,9

48-66

Разравнивание грунта в дамбе бульдозером

100 м3

4931,1

§Е2-1-28, № 3е

-

0,43

(0,43)

-

0-45,6

-

2120,33

(2120,33)

-

2248-53

2505,86

2656-21

Послойное уплотнение грунта трамбовочной машиной

100 м3

4931,1

§Е2-1-33, № 2а

-

1,5

(1,5)

-

1-37

-

7396,6

(7396,6)

-

6755-60

7908,96

7197-15

Планировка откосов дамбы бульдозером, оборудованным откосником

1000 м2

97,2

§Е2-1-40, № 1а

-

0,87

(0,87)

-

0-92,2

-

84,56

(84,56)

-

89-61

84,56

89-61

Разработка грунта для отсыпки на откос экскаватором обратная лопата с ковшом вместимостью 1,0 м3

100 м3

1659,75

§Е2-1-8, т. 7, № 2а



1,1

(1,1)



1-17



1825,72

(1825,72)



1941-90

1825,72

1941-90

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

290456

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

4937,75

(4937,75)

-

3746-88

4542,7

3746-88

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

435684

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)



0-00,58



3311,2

(3311,2)



2526-96

3046,3

2526,96

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

1659,75

§Е2-1-28, № 3г

-

0,26

(0,26)

-

0-27,8

-

431,53

(431,53)

-

458-09

659,1

698-64

Итого:



























На объем работ

100 м3

6590,85













58321,4

(58321,4)



50205-73

56843,6

51295-55

На конечный измеритель (1000 м3 грунта)

1000 м3

1,0













88,48

(88,48)



76-17

86,24

77-82

ВЫСОТА ДАМБЫ 20 м

Таблица 5

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывания машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьера

1000 м2

460,7

§Е2-1-5, № 3а

-

0,66

(0,66)

-

0-70

-

304,03

(304,03)

-

322-46

304,03

322-46

Перемещение растительного слоя на расстояние 20 м

100 м3

921,32

§Е2-1-22 , т. 2, № 5а + № 5е

-

0,65

(0,65)

-

0-68,9

-

598,85

(598,85)

-

634-79

598,85

634-79

Рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

1252,69

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

187,9

(187,9)

-

199-17

187,9

199-17

Очистка площади дамбы и карьеров от снега за два прохода бульдозера

1000 м2

620,7

Применит.

§Е2-1-35, № 4а, к = 2

-

0,4

(0,4)

-

0-42,4

-

248,2

(248,2)

-

263-17

248,2

263-17

Послойное рыхление мерзлого слоя грунта на поверхности карьера

100 м3

2505,38

§Е2-1-2, т. 2, № 1в

-

1,50

(1,50)

-

1-59

-

3758,1

(3758,1)

-

3983-55

3758,1

3983-65

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

2505,38

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

2630,64

(2630,64)

-

3181-83

2630,64

3181-83

Разработка грунта в карьере экскаватором прямая лопата с ковшом вместимостью 1,0 м3

100 м3

18975,0

§Е2-1-8, т. 7, № 2в

-

1,7

(1,7)

-

1-80

-

32257,50

(32257,5)

-

34155-50

29615,35

34155-50

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

3700125

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

62902,1

(62902,1)

-

47731-60

58240,9

47731-60

Транспортирование грунта в дамбу автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

5550187

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)



0-00,58

-

42181,4

(42181,4)

-

32191-10

39385,1

32191-10

Перемещение грунта для устройства съезда

100 м3

103,25

§Е2-1-22, т. 2, № 5в + № 5е

-

0,82

(0,82)

-

0-86,9

-

84,66

(84,66)

-

89-72

84,66

89-72

Разравнивание грунта в дамбе бульдозером

100 м3

18975

§Е2-1-28, № 3е

-

0,43

(0,43)

-

0-45,6

-

8159,25

(8159,25)

-

8652-60

8331,4

8831-28

Послойное уплотнение грунта трамбовочной машиной

100 м3

18975

§Е2-1-33, № 2а

-

1,5

(1,5)

-

1-37

-

28462,5

(28462,5)

-

25995-70

25769,6

25995-70

Планировка откоса дамбы бульдозером, оборудованным откосником

1000 м2

199,8

§Е2-1-40, № 1а

-

0,87

(0,87)

-

0-92,2

-

173,82 (173,82)

-

184,21

173,82

184-21

Разработка грунта для отсыпки на откос экскаватором прямая лопата с ковшом вместимостью 1,0 м3

100 м3

2499,75

§Е2-1-8, т. 7, № 2а

-

1,1

(1,1)

-

1-17

-

2749,72

(2749,72)

-

2924-70

2796,7

2924-70

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

437456

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

7436,75

(7436,75)

-

5643-20

6950,8

5643-20

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

656184

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

4986,9

(4986,9)

-

3805-86

4538,1

3806-86

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

2499,75

§Е2-1-28, № 3г

-

0,26

(0,26)

-

0-27,6

-

649,93

(649,93)

-

689-93

1073,73

1138-15

Итого:



























На объем работ

100 м3

21474,75













197772,2

(197772,2)



170649,1

(170649,1)

184687,4

171006-00

На конечный измеритель (1000 м3 грунта)

1000 м3

1,0













92,1

(92,1)



79-48

86,0

79-63

ВЫСОТА ДАМБЫ 30 м

Таблица 6

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывания машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьера

1000 м2

1024,2

§Е2-1-5, № 3а

-

0,66

(0,66)

-

0-70

-

675,97

(675,97)

-

716-94

675,97

716-94

Перемещение растительного слоя на расстояние 20 м

100 м3

2048,4

§Е2-1-22, т. 2, № 5а + № 5г

-

0,65

(0,65)

-

0-68,9

-

1331,46

(1331,46)

-

1411,34

1331,46

1411-34

рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

2579,5

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

386,92

(386,92)

-

410-14

386,92

410-14

Очистка площади дамбы и карьеров от снега за два прохода бульдозера

1000 м2

1420,2

Применит. §Е2-1-35, № 4а, к = 2

-

0,4

(0,4)

-

0-42,4

-

568,08

(568,08)

-

602-16

568,08

602-16

Послойное рыхление мерзлого слоя грунта на поверхности карьера

100 м3

5159

§Е2-1-2, т. 2, № 1в

-

1,5

(1,5)

-

1-59

-

7738,5

(7738,5)

-

8202-81

7738,5

8202-81

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

5159

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

5416,95

(5416,95)

-

6551-93

5416,95

6551-93

Разработка грунта в карьере экскаватором прямая лопата с ковшом вместимостью 1,0 м3

100 м3

43149,2

§Е2-1-8, т. 2, № 2в

-

1,7

(1,7)

-

1-80

-

73353,6

(73353,6)

-

77668-56

66547,8

77668-56

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

8414094

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

143039,0

(143039,0)

-

108541-80

133454,1

108541-80

Транспортирование грунта в дамбу автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

12621141

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

95920,6

(95920,6)

-

73202-60

89397,1

73202-60

Перемещение грунта для устройства съезда

100 м3

165,6

§Е2-1-22, т. 2, № 5в + № 5е

-

0,82

(0,82)

-

0-86,9

-

135,79

(135,79)

-

143-90

135,79

143-90

Разравнивание грунта в дамбе бульдозером

100 м3

43149,2

§Е2-1-28, № 3е

-

0,43

(0,43)

-

0-45,6

-

18554,1

(18554,1)

-

19876-03

18375,58

19676-03

Послойное уплотнение грунта трамбовочной машиной

100 м3

43149,2

§Е2-1-33 , № 2а

-

1,5

(1,5)

-

1-37

-

64723,8

(64723,8)

-

59114-40

56263,2

59114-40

Планировка откосов дамбы бульдозером, оборудованным откосником

1000 м2

279,41

§Е2-1-40 , № 1а

-

0,87

(0,87)

-

0-92,2

-

243,08

(243,08)

-

257-61

243,08

257-61

Разработка грунта для отсыпки на откос экскаватором прямая лопата с ковшом вместимостью 1,0 м3

100 м3

3737,2

§Е2-1-8, т. 7, № 2а

-

1,1

(1,1)

-

1-17

-

4110,92

(4110,92)

-

4372-52

3592,1

4372-52

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

654010

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

11118,1

(11118,1)

-

8436-72

7986,7

8436-72

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 на расстояние 1,5 км

т×км

981015

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

7455,7

(7455,7)

-

5689-88

7406,6

5689-88

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

3737,2

§Е2-1-28, № 3г

-

0,26

(0,26)

-

0-27,6

-

971,67

(971,67)

-

1031-48

1734,8

1838-88

Итого:



























На объем работ

100 м3

46886,4













435744,3

(435744,3)



376030-79

401255,8

376838-20

На конечный измеритель (1000 м3 грунта)

1000 м3

1,0













92,94

(92,94)



80-20

85,6

80-37

ВАРИАНТ II ВЫСОТА ДАМБЫ 10 м

Таблица 7

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывания машины на объекте , маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьеров

1000 м2

145,5

§Е2-1-5, № 2а

-

0,69

(0,69)

-

0-73,1

-

100,39

(100,39)

-

106-36

100,39

106,36

Перемещение растительного слоя на расстояние до 20 м

100 м3

420,64

§Е2-1-22, т. 2, № 3а + № 3г

-

0,93

(0,93)

-

0-98,6

-

391,19

(391,19)

-

414-75

391,19

414-75

Рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

377,2

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

56,58

(56,58)



59,97

56,58

59-97

Очистка площади дамбы и карьеров от снега за два прохода бульдозера

1000 м2

210,32

Применит. §Е2-1-35, № 3а, к = 2

-

0,42

(0,42)

-

0-44,6

-

88,33

(88,33)

-

93-80

88,33

93-80

Рыхление мерзлого слоя грунта на поверхности карьеров

100 м3

754,4

§Е2-1-2, т. 2, № 1в

-

1,5

(1,5)

-

1-59

-

1131,6

(1131,6)

-

1199-49

1131,6

1199-49

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

754,4

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

792,12

(792,12)

-

958-08

792,12

958-08

Послойное рыхление немерзлого грунта в карьере

100 м3

4931,1

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

739,66

(739,66)

-

784-04

988,62

1047-94

Разработка и перемещение грунта самоходным скрепером с ковшом вместимостью 8 м3 на расстояние 1,5 км

100 м3

4931,1

§Е2-1-21, т. 3, № 1б + № 3б

-

6,38

(6,38)

-

7-72

-

31460,4

(31460,4)

-

38068-10

27631,4

38068-10

Работа трактора-толкача

100 м3

4931,1

§Е2-1-21, Примеч. 1

-

1,06

(1,06)

-

1-28

-

5226,96

(5226,96)

-

6311-80

4613,5

6311-80

Перемещение грунта для устройства съезда

100 м3

56

§Е2-1-22, т. 2, № 3в + № 3е

-

1,21

(1,21)

-

1-28,3

-

67,16

(67,16)

-

15-84

67,76

15-84

Разравнивание грунта в дамбе бульдозером

100 м3

4931,1

§Е2-1-28, № 2е

-

0,43

(0,43)

-

0-45,6

-

2120,37

(2120,37)

-

2248-58

2120,37

2248-58

Послойное уплотнение грунта прицепным катком

100 м3

4931,1

§Е2-1-29, т. 2, № 2а

-

0,34

(0,34)

-

0-36

-

1676,57

(1676,57)

-

1775-19

2109,05

2214-50

Планировка откосов дамбы бульдозером, оборудованным откосником

1000 м2

97,2

§Е2-1-40, № 1а

-

0,87

(0,87)

-

0-92,2

-

84,56

(84,56)

-

89-61

84,56

89-61

Разработка грунта для отсыпки на откос экскаватором прямая лопата с ковшом вместимостью 1,0 м3

100 м3

1659,75

§Е2-1-8, т. 7, № 2а

-

1,1

(1,1)

-

1-17

-

1825,72

(1825,72)

-

1941-90

1825,72

1941-90

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

290456

ЕН от 13.03,87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

4937,75

(4937,75)

-

3746-88

4937,75

3746-88

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

435684

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

2526,96

(2526,96)

-

3046,3

2526,96

3046-30

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

1659,75

§Е2-1-28, № 2г

-

0,33

(0,33)

-

0-35

-

547,71

(547,71)

-

580-91

922,71

978-07

Итого:



























На объем работ

100 м3

6590,85













53774,5

(53774,5)



61441-60

50189,60

62278-06

На конечный измеритель (1000 м3 грунта)

1000 м3

1,0













81,6

(81,6)



93-22

78,15

94-49

ВЫСОТА ДАМБЫ 20 м

Таблица 8

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывание машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьеров

1000 м2

460,7

§Е2-1-5, № 2а

-

0,69

(0,69)

-

0-73,1

-

317,88

(317,88)

-

336-77

317,88

336-77

Перемещение растительного слоя на расстояние до 20 м

100 м3

921,32

§Е2-1-22, т. 2, № 3а + № 3г

-

0,93

(0,93)

-

0-98,6

-

856,82

(856,82)

-

1758-03

856,82

1756-03

Рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

1252,69

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

187,90

(187,90)

-

199-17

187,90

199-17

Очистка площади дамбы и карьеров от снега за два прохода бульдозера

1000 м2

620,7

Применит. §Е2-1-35, № 3а, к = 2

-

0,42

(0,42)

-

0-44,6

-

260,7

(260,7)

-

276-83

260,7

276-83

Послойное рыхление мерзлого слоя грунта поверхности карьеров

100 м3

2505,38

§Е2-1-2, т. 2, № 1в

-

1,5

(1,5)

-

1-59

-

3757,9

(3757,9)

-

3983-55

3757,9

3983-55

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

2505,38

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

2630,64

(2630,64)

-

3181-83

2630,64

3181-83

Послойное рыхление грунта в карьере

100 м3

18975,0

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

2846,25

(2846,25)

-

3017-02

2846,25

3017-02

Разработка и перемещение грунта скрепером с ковшом вместимостью 8 м3 на расстояние 1,5 км

100 м3

18975,0

§Е2-1-31, т. 3, № 1б + № 3б

-

6,38

(6,38)

-

7-72

-

121060,5

(121060,5)

-

146487,00

115963,4

146487-00

Работа трактора-толкача

100 м3

18975,0

§Е2-1-21, Примеч. 1

-

1,06

(1,06)

-

1-28

-

20113,5

(20113,5)

-

24288-00

19327,2

24288-00

Перемещение грунта для устройства съезда

100 м3

103,25

§Е2-1-22, т. 2, № 3в + № 3е

-

1,21

(1,21)

-

1-28,3

-

124,93

(124,93)

-

132-46

124,93

132-46

Разравнивание грунта в дамбе бульдозером

100 м3

18975

§Е2-1-28, № 2е

-

0,43

(0,43)

-

0-45,6

-

8159,25

(8159,25)

-

8652-60

9364,86

9926-75

Послойное уплотнение грунта прицепным катком

100 м3

18975

§Е2-1-29, т. 2, № 2а

-

0,34

(0,34)

-

0-36

-

6451,5

(6451,5)

-

6831-00

9019,37

9470-33

Планировка откосов дамбы бульдозером, оборудованным откосником

1000 м2

199,8

§Е2-1-40, № 1а

-

0,87

(0,87)

-

0-92,2

-

173,82

(173,82)

-

184-21

173,82

184-21

Разработка грунта для отсыпки на откос экскаватором прямая лопата с ковшом вместимостью 1,0 м3

1000 м

2499,75

§Е2-1-8, т. 7, № 2а

-

1,1

(1,1)

-

1-17

-

2749,7

(2749,7)

-

2924-70

2749,7

2924-70

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

437456

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

7436,75

(7436,75)

-

5643-18

7436,75

5643-18

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

656184

ЕН от 13.03.87 № 153/6-142

-

0,0076

-

0-00,58

-

4987,0

-

3805-86

4987,0

3805-86

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

2499,75

§Е2-1-28, № 2г

-

0,33

(0,33)

-

0-35

-

824,91

(824,91)

-

874-11

2791,71

2959-21

Итого:



























На объем работ

100 м3

21474,75













182940,0

(182940,0)



212575-10

182797,1

218572-90

На конечный измеритель

1000 м3

1,0













85,2

(85,2)



98-98

85-12

101-78

ВЫСОТА ДАМБЫ 30 м

Таблица 9

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывания машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьеров

1000 м2

1024,2

§Е2-1-5, № 2а

-

0,69

(0,69)

-

0-73,1

-

706,69

(706,69)

-

748-69

706,69

748-69

Перемещение растительного слоя на расстояние до 20 м

100 м3

2048,4

§Е2-1-22, т. 2, № 3а + № 3г

-

0,93

(0,93)

-

0-98,6

-

1905,0

(1905,0)

-

2019-72

1905,0

2019-72

Рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

2579,5

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

386,92

(386,92)

-

410-14

386,92

410-14

Очистка площади дамбы и карьеров от снега за два прохода бульдозера

1000 м2

1420,2

Применит. №-1-35, № 3а, к = 2

-

0,42

(0,42)

-

0-44,6

-

596,48

(596,48)

-

633-40

596,48

633-40

Послойное рыхление мерзлого слоя грунта на поверхности карьеров

100 м3

5159

§Е2-1-2, т. 2, № 1в

-

1,5

(1,5)

-

1-59

-

7738,5

(7738,5)

-

8202,80

7738,5

8202-80

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

5159

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

5416,95

(5416,95)

-

6551-93

5416,95

6551-93

Послойное рыхление грунта в карьере

100 м3

43149,2

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

6472,38

(6472,38)

-

6860-72

6472,38

6860-72

Разработка и перемещение грунта скрепером с ковшом вместимостью 8 м3 на расстояние 1,5 км

100 м3

43149,2

§Е2-1-31, т. 3, № 1б + № 3б

-

6,38

(6,38)

-

7-72

-

275291,9

(275291,9)

-

333111-82

253184,4

333111-82

Работа трактора-толкача

100 м3

43149,2

§Е2-1-21, Примеч. 1

-

1,06

(1,06)

-

1-28

-

45738,1

(45738,1)

-

55230-9

42197,4

55230-90

Перемещение грунта для устройства съезда

100 м3

165,6

§Е2-1-22, т. 2, № 3в + № 3е

-

1,21

(1,21)

-

1-28,3

-

200,37

(200,37)

-

212-46

200,37

212-46

Разравнивание грунта в дамбе бульдозером

100 м3

43149,2

§Е2-1-28, № 2е

-

0,43

(0,43)

-

0-45,6

-

18554,1

(18554,1)

-

19676-03

20655,2

21894-51

Послойное уплотнение грунта прицепным катком

100 м3

43149,2

§Е2-1-29, т. 2, № 2а

-

0,34

(0,34)

-

0-36

-

14670,7

(14670,7)

-

15533-70

19692,1

20676-70

Планировка откосов дамбы бульдозером, оборудованным откосником

1000 м2

279,41

§Е2-1-40, № 1а

-

0,87

(0,87)

-

0-92,2

-

243,08

(243,08)

-

257-61

243,08

257-61

Разработка грунта для отсыпки на откос экскаватором прямая лопата с ковшом вместимостью 1,0 м3

100 м3

3737,2

§Е2-1-8, т. 7, № 2а

-

1,1

(1,1)

-

1-17

-

4110,92

(4110,92)

-

4372-52

3985,3

4372-52

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

654010

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

11118,1

(11118,1)

-

8436-72

9450,3

8436-72

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

981015

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

7455,7

(7455,7)

-

5689-68

6490,7

5689-38

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

3737,2

§Е2-1-28, № 2г

-

0,33

(0,33)

-

0-35

-

1233,27

(1233,27)

-

1308-02

3985,3

4224-41

Итого:



























На объем работ

100 м3

46886,4













401839,0 (401839,0)



469257-06

383306,2

479534-01

На конечный измеритель (1000 м3 грунта)

1000 м3

1,0













85,7

(85,7)



100-08

81,7

102-27

ВАРИАНТ III. ВЫСОТА ДАМБЫ 10 м

Таблица 10

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывания машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьера

1000 м2

145,5

§Е2-1-5, № 3а

-

0,66

(0,66)

-

0-70

-

138,81

(138,81)

-

147-22

138,81

147-22

Перемещение растительного слоя на расстояние 20 м

100 м3

420,64

§Е2-1-22, т. 2, № 5а + № 5г

-

0,65

(0,65)

-

0-68,9

-

273,41

(273,41)

-

289-82

273,41

289-82

Рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

377,2

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

56,58

(56,58)

-

59-97

56,58

59-97

Очистка площади дамбы и карьеров от снега за два прохода бульдозера

1000 м2

210,32

Применит. §Е2-1-35, № 4а, к = 2

-

0,4

(0,4)

-

0-42,4

-

84,12

(84,12)

-

89-17

84,12

89-17

Послойное рыхление мерзлого слоя грунта на поверхности карьера

100 м3

754,4

§Е2-1-2, т. 2, № 1в

-

1,5

(1,5)

-

1-59

-

1131,6

(1131,6)

-

1199-49

1131,6

1199-49

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

754,4

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

792,12

(792,12)

-

958-08

792,12

958-08

Разработка грунта в карьере экскаватором обратная лопата с ковшом вместимостью 1,25 м3

100 м3

4931,1

§Е2-1-11, т. 4, № 4в

-

4,8

(2,4)

-

4-73

-

23669,3

(11834,6)

-

23324-10

10887,6

23324-10

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

961564

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

16346,6

(16346,6)

-

12404-17

15856,0

12404-17

Транспортирование грунта в дамбу автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

1442346

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

10961,82

(10961,82)

-

8356-60

10633,8

8356-60

Перемещение грунта для устройства съезда

100 м3

56,0

§Е2-1-22, т. 2, № 5в + № 5е

-

0,82

(0,82)

-

0-86,9

-

45,9

(45,9)

-

48-66

45,9

48-66

Разравнивание грунта в дамбе бульдозером

100 м3

4931,1

§Е2-1-28, № 3е

-

0,43

(0,43)

-

0-45,6

-

2120,33

(2120,33)

-

2248-53

2044,5

2248-53

Послойное уплотнение грунта самоходным катком

100 м3

4931,1

§Е2-1-31, т. 2, № 2а

-

0,41

(0,41)

-

0-43,5

-

2021,75

(2021,75)

-

2145-02

2174,96

2305-45

Планировка откосов дамбы бульдозером, оборудованным откосником

1000 м2

97,2

§Е2-1-40, № 1а

-

0,87

(0,87)

-

0-92,2

-

84,56

(84,56)

-

89-61

84,56

89-61

Разработка грунта для отсыпки на откос экскаватором обратная лопата с ковшом вместимостью 1,25 м3

100 м3

1659,75

§Е2-1-11, т. 4, № 4а

-

3,0

(1,5)

-

2-96

-

4979,25

(2489,62)

-

4912-86

2294,0

4912-86

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

290456

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

4937,75

(4937,75)

-

3746-88

4788,8

3746-88

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

435684

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

3311,19

(3311,19)

-

2526-96

2993,6

2526-96

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

1659,75

§Е2-1-28, № 3г

-

0,26

(0,26)

-

0-27,6

-

431,53

(431,53)

-

458-09

461,35

489-03

Итого:



























На объем работ

100 м3

6590,85













71306,65

(57062,46)



63005-23

54741,7

63196-60

На конечный измеритель (1000 м3 грунта)

1000 м3

1,0













108,31

(86,57)



95-59

83,1

95-88

ВЫСОТА ДАМБЫ 20 м

Таблица 11

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывания машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьера

1000 м2

460,7

§Е2-1-5, № 3а

-

0,66

(0,66)

-

0-70

-

304,03

(304,03)

-

322-46

304,03

322-46

Перемещение растительного слоя на расстояние 20 м

100 м3

921,32

§Е2-1-22, т. 2, № 5а + № 5г

-

0,65

(0,65)

-

0-68,9

-

598,85

(598,85)

-

634-79

598,85

634-79

Рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

1252,69

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

187,9

(187,9)

-

199-17

187,9

199-17

Очистка площади дамбы и карьеров от снега за два прохода бульдозера

1000 м2

620,7

Применит. §Е2-1-35, № 4а, к = 2

-

0,4

(0,4)

-

0-42,4

-

248,2

(248,2)

-

263-17

248,2

263-17

Послойное рыхление мерзлого слоя грунта на поверхности карьера

100 м3

2505,38

§Е2-1-2, т. 2, № 1в

-

1,5

(1,5)

-

1-59

-

3758,1

(3758,1)

-

3983-55

3758,1

3983-55

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

2505,38

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

2630,64

(2630,64)

-

3181-83

2630,64

3181-83

Разработка грунта в карьере экскаватором обратная лопата с ковшом вместимостью 1,25 м3

100 м3

18975,0

§Е2-11, т. 4, № 4в

-

4,8

(2,4)

-

4-73

-

91080,0

(45540,0)

-

39751-75

39619,0

89751,75

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

3700125

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

62902,1

(62902,1)

-

47731-60

59756,9

47731-60

Транспортирование грунта в дамбу автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

5550187

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

0-00,58

-

42181,4

(42181,4)

-

32191-10

40072,3

32101-10

Перемещение грунта для устройства съезда

100 м3

103,25

§Е2-1-22, т. 2, № 5в + № 5е

-

0,82

(0,82)

-

0-86,9

-

84,86

(84,86)

-

89-72

71,1

89-72

Разравнивание грунта в дамбе бульдозером

100 м3

18975

§Е2-1-28, № 3е

-

0,43

(0,43)

-

0-45,6

-

8159,25

(8159,25)

-

8652-60

6869,5

8652-60

Послойное уплотнение грунта самоходным катком

100 м3

18975

§Е2-1-31, т. 2, № 2а

-

0,41

(0,41)

-

0-43,5

-

7779,75

(7779,75)

-

8254-12

7086,6

8254-12

Планировка откосов дамбы бульдозером, оборудованным откосником

1000 м2

199,8

§Е2-1-40, № 1а

-

0,87

(0,87)

-

0-92,2

-

173,82

(173,82)

-

184-21

146,0

184-21

Разработка грунта для отсыпки на откос экскаватором обратная лопата с ковшом вместимостью 1,25 м3

100 м3

2499,75

§Е2-1-11, т. 4, № 4а

-

3,0

(1,5)

-

2-96

-

7499,25

(3749,62)

-

7399-26

3330,4

7399-26

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

437456

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

7436,75

(7436,75)

-

5643-20

7064,2

5643-20

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

656184

ЕН от 13.03.87 № 153/6-142

-

0,076

(0,076)

-

0-00,58

-

4986,9

(4986,9)

-

3805-86

4775,0

3805-86

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

2499,75

§Е2-1-28, № 3г

-

0,26

(0,26)

-

0-27,6

-

649,93

(649,93)

-

689-93

1503,2

1593-39

Итого:



























На объем работ

100 м3

21474,75













240661,5

(191371,8)



212978-30

178021,9

213881-76

На конечный измеритель (1000 м3 грунта)

1000 м3

1,0













112,06

(89,11)



99-17

82,89

99-59

ВЫСОТА ДАМБЫ 30 м

Таблица 12

Наименование процесса

Единица измерения

Объем работ

Обоснование (ЕНиР и др. нормы)

Норма времени

Расценка, руб.-коп.

Затраты труда

Заработная плата, руб.-коп.

Время пребывания машины на объекте, маш.-ч

Заработная плата машиниста с учетом пребывания машины на объекте, руб.-коп.

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

рабочих, чел.-ч

машиниста, чел.-ч (маш.-ч)

рабочих

машиниста

Срезка растительного слоя грунта с основания дамбы и поверхности карьера

1000 м2

1024,2

§Е2-1-5, № 3а

-

0,66

(0,66)

-

0-70

-

675,97

(675,97)

-

716-94

675,97

716-94

Перемещение растительного слоя на расстояние 20 м

100 м3

2048,4

§Е2-1-22, т. 2, № 5а + № 5г

-

0,65

(0,65)

-

0-68,9

-

1331,46

(1331,46)

-

1411-34

1331,46

1411-34

Рыхление верхнего слоя грунта на поверхности карьеров для предохранения от промерзания

100 м3

2579,5

§Е2-1-1, т. 2, № 2а

-

0,15

(0,15)

-

0-15,9

-

386,92

(386,92)

-

410-14

386,92

410-14

Очистка площади карьеров и дамбы от снега за два прохода бульдозера

1000 м2

1420,2

Применит. §Е2-1-35, № 4а, к = 2

-

0,4

(0,4)

-

0-42,4

-

568,08

(568,08)

-

602-16

568,08

602-16

Послойное рыхление мерзлого слоя грунта на поверхности карьера

100 м3

5159

§Е2-1-2, т. 2, № 1в

-

1,5

(1,5)

-

1-59

-

7738,5

(7738,5)

-

8202-81

7738,5

8202-81

Перемещение разрыхленного мерзлого слоя грунта бульдозером на расстояние до 20 м

100 м3

5159

§Е2-1-23, № 1в + № 2в

-

1,05

(1,05)

-

1-27

-

5416,95

(5416,95)

-

6551-93

5416,95

6551-93

Разработка грунта в карьере экскаватором обратная лопата с ковшом вместимостью 1,25 м3

100 м3

43149,2

§Е2-1-11, т. 4, № 4в

-

4,8

(2,4)

-

4-73

-

207116,1

(103558,1)

-

204095-71

89059,97

204095-71

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

8414094

ЕН от 13.03.87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

143039,0

(143039,0)

-

108541-80

135456,7

108541-80

Транспортирование грунта в дамбу автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

12621141

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

95920,6

(95920,6)

-

73202-60

90165,0

73202-60

Перемещение грунта для устройства съезда

100 м3

165,6

§Е2-1-22, т. 2, № 5в + № 5е

-

0,82

(0,82)

-

0-86,9

-

135,79

(135,79)

-

143-90

113,1

143-90

Разравнивание грунта в дамбе бульдозером

100 м3

43149,2

§Е2-1-28, № 3е

-

0,43

(0,43)

-

0-45,6

-

18554,1

(18554,1)

-

19676-03

15156,7

19676-03

Послойное уплотнение грунта самоходным катком

100 м3

43149,2

§Е2-1-31, т. 2, № 2а

-

0,41

(0,41)

-

0-43,5

-

17691,2

(17691,2)

-

18769-90

15472,4

18769-90

Планировка откосов дамбы бульдозером, оборудованным откосником

1000 м2

279,41

§Е2-1-40, № 1а

-

0,87

(0,87)

-

0-92,2

-

243,08

(243,08)

-

257-61

202,6

257-61

Разработка грунта для отсыпки на откос экскаватором обратная лопата с ковшом вместимостью 1,25 м3

100 м3

3737,2

§Е2-1-11, т. 4, № 4а

-

3,0

(1,5)

-

2-96

-

11211,6

(5605,8)

-

11062-11

4712,03

11062-11

Разгрузка и погрузка автомобилей-самосвалов грузоподъемностью 7 т

т

654010

ЕН от 13.03,87 № 153/6-142

-

0,017

(0,017)

-

0-01,29

-

11118,1

(11118,1)

-

8436-72

11103,2

8436-72

Транспортирование грунта автомобилями-самосвалами грузоподъемностью 7 т на расстояние 1,5 км

т×км

981015

ЕН от 13.03.87 № 153/6-142

-

0,0076

(0,0076)

-

0-00,58

-

7455,7

(7455,7)

-

5689-88

7082,3

5689-88

Разравнивание грунта бульдозером по днищу и откосу дамбы

100 м3

3737,2

§Е2-1-28, № 3г

-

0,26

(0,26)

-

0-27,6

-

971,67

(971,67)

-

1031-46

3282,1

3479-02

Итого:



























На объем работ

100 м3

46886,4













529574,8

(420410,9)



468803-10

387913,9

470250-60

На конечный измеритель (1000 м3 грунта)

1000 м3

1,0













112,9

(89,6)



99-90

82,9

100-29

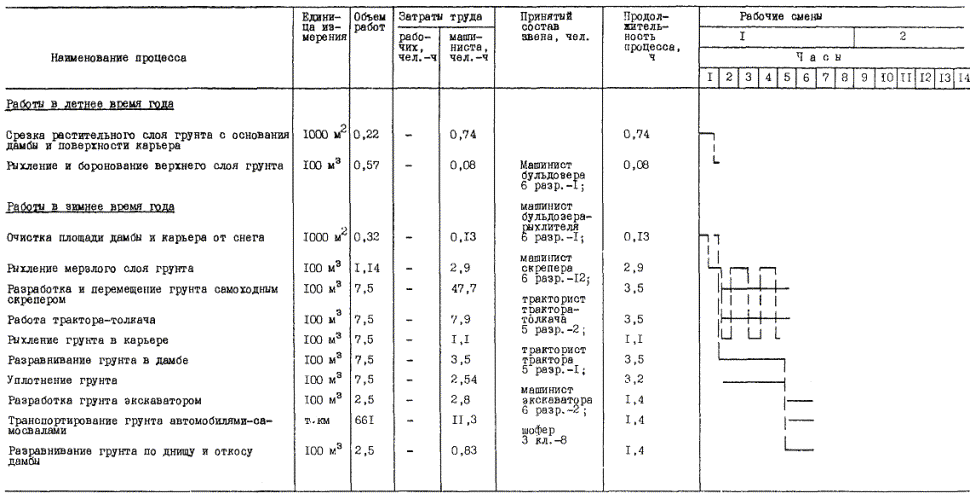

5. ГРАФИКИ ПРОИЗВОДСТВА РАБОТ НА 1000 М3 ГРУНТА.

ВАРИАНТ I

Таблица 13

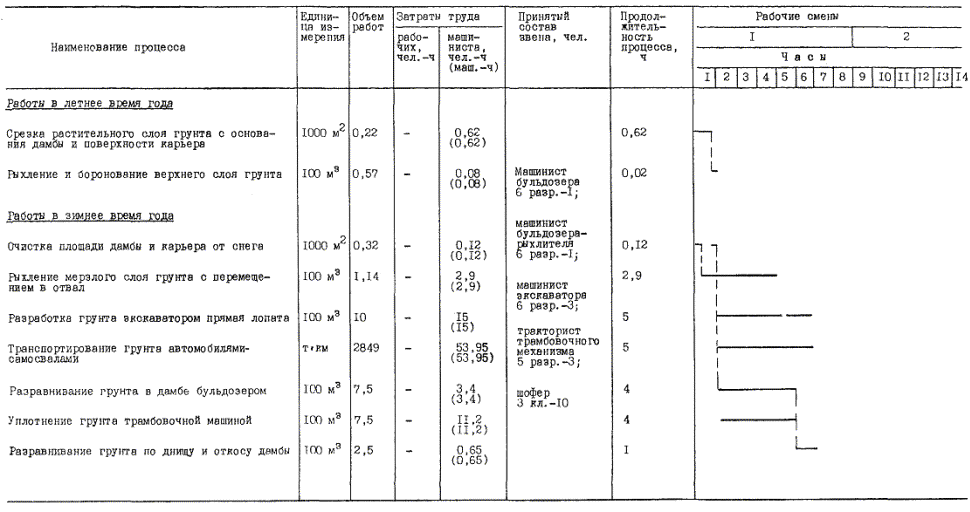

ВАРИАНТ II. ВЫСОТА ДАМБЫ 10 м

Таблица 14

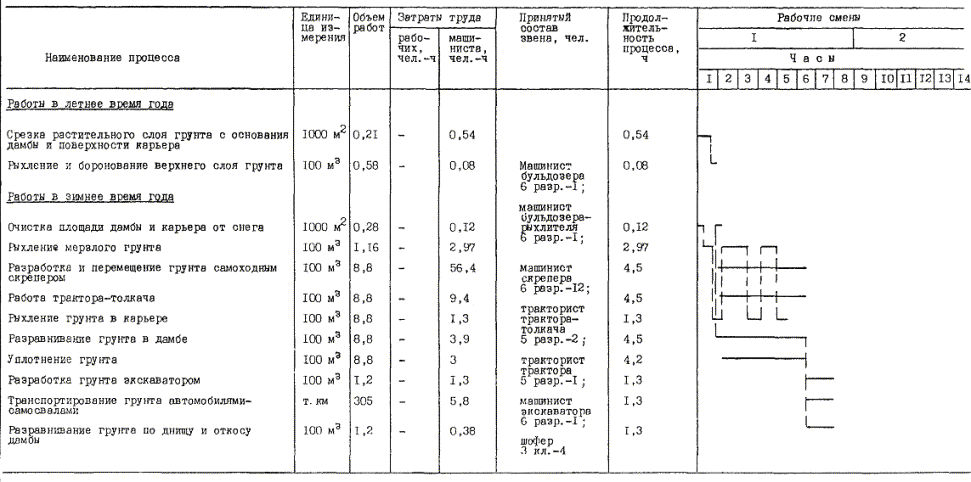

ВЫСОТА ДАМБЫ 20 м

Таблица 15

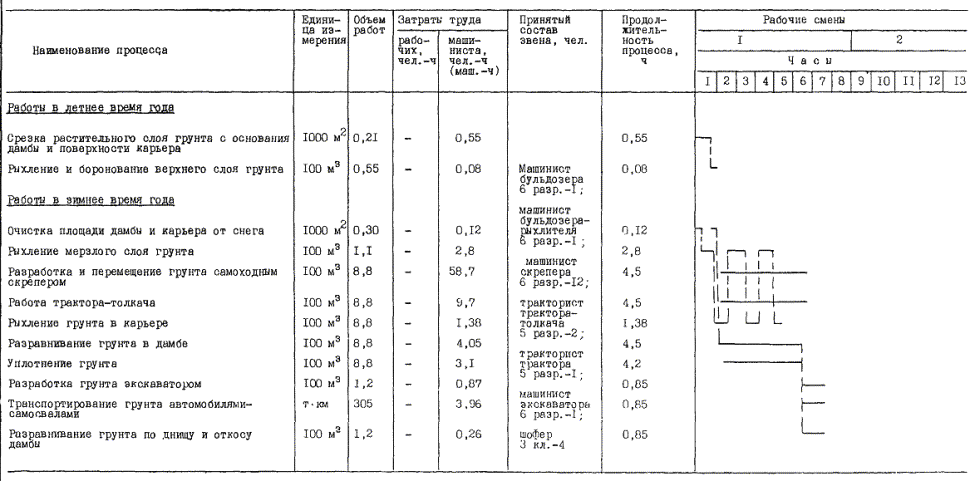

ВЫСОТА ДАМБЫ 30 м

Таблица 16

ВАРИАНТ III

Таблица 17


6. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ

6.1. Формирование комплекса машин и механизмов произведено в соответствии с указаниями «Методических рекомендаций по построению комплексно-механизированных процессов производства земляных работ» (ЦНИИОМТП Госстроя СССР, Москва, 1982 г.).

6.2. Потребность в машинах, механизмах, инструменте приведена в табл. 18.

Таблица 18

Наименование

Марка, техническая характеристика

Количество по вариантам

Назначение

I

II

III

Экскаватор

ЭО-41216С с оборудованием прямая лопата с ковшом вместимостью 1,00 м3

3

2

-

Разработка грунта

То же

ЭО-5122 с оборудованием обратная лопата с ковшом вместимостью 1,25 м3

-

-

5

То же

Самоходный скрепер

ДЗ-11П с ковшом вместимостью 8 м3

-

12

-

Разработка и перемещение грунта в дамбу

Бульдозер

ДЗ-54С на базе гусеничного трактора Т-100 МЗГП

-

1

-

Разравнивание грунта в дамбе

Бульдозер-рыхлитель

ДЗ-117 (бульдозер ДЗ-109 и рыхлитель ДП-26С на базе гусеничного трактора Т-130.1.Г-1)

1

-

1

Очистка площади от снега

Рыхление грунта в карьере

Бульдозер-рыхлитель

ДП-15 (бульдозер ДЗ-54С и рыхлитель ДП-5С на базе гусеничного трактора Т-100МЗГП)

-

1

-

Очистка площади от снега Рыхление грунта в карьере

Бульдозер

ДЗ-109Б на базе трактора Т-130.1.Г-1

1

-

1

Разравнивание грунта в дамбе

Трактор-толкач

Т-180

-

2

-

Подталкивание скрепера

Трамбовочная машина

ДУ-12Б на базе трактора Т-100МЗ

3

-

-

Уплотнение грунта в дамбе

Прицепной каток

ДУ-39А на базе трактора Т-100М пневматический, пятисекционный, масса 25 т

-

1

-

То же

Самоходный каток

ДУ-29, трехосный на пневматических шинах, масса 30 т

-

-

1

-²-

Автомобиль-самосвал

КрАЗ-256-Б1 грузоподъемностью 12 т

10

8

13

Транспортирование грунта

Теодолит

от-2

1

1

1

Разбивка осей сооружения

Нивелир

НВ1 ГОСТ 10528-76

1

1

1

То же

Нивелирная рейка

ГОСТ 11158-83

2

2

2

-²-

Рулетка стальная

РС-20

1

1

1

-²-

6.3. Потребность в эксплуатационных материалах на 1000 м3 грунта приведена в табл. 19

Таблица 19

Наименование топливо-смазочного материала

Наименование механизма

Марка механизма

Норма на 1 ч работы машины, кг

Количество по вариантам, кг

1

2

3

Дизельное топливо

Экскаватор

ЭО-5122А

12,5

734

914,2

824

То же

ЭО-41216

8,92

Трактор-толкач

Т-180

19,5

Бульдозер

ДЗ-109

8,4

То же

ДЗ-54С

7,4

Автомобиль-самосвал

КамАЗ-55102

9,5

Скрепер

ДЗ-11П

14,6

Трамбовочный механизм

ДУ-12Б

ДУ-39А

ДУ-29



Моторное масло

Экскаватор

ЭО-5122А

0,63

37

50

42

Тоже

ЭО-41216

0,44

Трактор-толкач

Т-180

0,97

Бульдозер

ДЗ-109

0,42

То же

ДЗ-54С

0,37

Автомобиль-самосвал

КамАЗ-55102

0,47

Скрепер

ДЗ-11П

0,73

Трамбовочный механизм

ДУ-12Б

ДУ-39А

ДУ-29

0,21

Трансмиссионное масло

Экскаватор

ЭО-5122А

0,12

7,2

8,9

8,0

То же

ЭО-4121Б

0,09

Трактор-толкач

Т-180

0,2

Бульдозер

ДЗ-54С

0,074

Бульдозер

ДЗ-109

0,084

Скрепер

ДЗ-11П

0,14

Автомобиль-самосвал

КамАЗ-55102

0,09

Трамбовочный механизм

ДУ-12Б

ДУ-39А

ДУ-29

0,04

Пластичная смазка

Экскаватор

ЭО-5122А

0,19

9,8

11,3

11,2

То же

ЭО-4121Б

0,13

Скрепер

ДЗ-11П

0,21

Бульдозер

ДЗ-54С

0,11

То же

ДЗ-109

0,12

Автомобиль-самосвал

КамАЗ-55102

0,12

Трактор-толкач

Т-180

0,3

Трамбовочный механизм

ДУ-12Б

ДУ-39А

ДУ-29

0,06

Бензин

Экскаватор

ЭО-5122А

0,56

32

39,7

38

То же

ЭО-4121Б

0,4

Трактор-толкач

Т-180

0,87

Бульдозер

ДЗ-54С

0,33

То же

ДЗ-109

0,37

Автомобиль-самосвал

КамАЗ-55102

0,43

Скрепер

ДЗ-11П

0,65

Трамбовочный механизм

ДУ-12Б

ДУ-39А

ДУ-29

0,16

7. УКАЗАНИЯ ПО ТЕХНИКЕ БЕЗОПАСНОСТИ

7.1. Во время работы скрепера строго запрещается:

находиться между скрепером и трактором;

применять для сцепки предохранительный шкворень большей прочности, чем установлено расчетом;

разгружать скрепер, подавая его под откос;

работать на тракторе без крыльев над гусеницами.

7.2. Во время работы бульдозера запрещается: находиться над поднятым отвалом, удерживаемым только стальным канатом или гидравлическим приводом.

7.3. При движении бульдозера вдоль откоса и насыпи его ходовая часть не должна выходить за их края.

7.4. При производстве любых работ уклоны на подъемах и спусках, а также краны в поперечном направлении не должны превышать предельных значений, указанных заводом-изготовителем в инструкции по эксплуатации, выдвигать отвал за края насыпи при сбросе грунта под откос поперечными ходами.

7.5. Перед началом работы на автогрейдере необходимо тщательно проверить состояние стальных канатов и цепей, всех шпоночных болтовых и клиновых соединений ответственных частей машины.

При планировке насыпи запрещается подъезжать к бровке ближе чем на 1 м.

7.6. Во время работы экскаватора запрещается:

находиться посторонним лицам в радиусе действия экскаватора плюс 5 м;

изменять вылет стрелы при заполненном ковше, регулировать тормоза при поднятом ковше;

подкладывать под гусеницы бревна, камни.

Экскаватор следует устанавливать на спланированной площадке.

7.7. При уплотнении грунта дизель-трамбовочными машинами необходимо соблюдать следующие требования:

в радиусе действия трамбующей плиты не должно быть посторонних людей;

грунтоуплотняющая машина не должна приближаться к краю отсыпанной насыпи ближе 0,5 м, считая от бровки насыпи да гусеницы трактора.

8. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ НА 1000 м3 ГРУНТА

Наименование

Единица измерения

Количество по вариантам

1

2

3

Затраты машинного времени

маш.-ч

86,2

76,1

83,1

в том числе в зимний период

маш.-ч

85,5

75,4

82,3

Заработная плата

руб.-коп.

77-82

94-49

95-58

в том числе в зимний период

руб.-коп.

77-07

93-61

95-13

Продолжительность работ

смена

0,83

0,66

0,71

в том числе в зимний период

смена

0,75

0,56

0,62

Выработка на одного рабочего в смену

м3/чел.-смена

92,8

105,1

96,3

Условные затраты на механизацию

руб.-коп.

698-40

418-90

721-76

в том числе в зимний период

руб.-коп.

695-60

416-10

718-73

в том числа на транспортирование грунта автомобилями-самосвалами

руб.-коп.

541-30

125-60

541-31

Прямые затраты

руб.-коп.

776-22

513-39

817-34

в том числе в зимний период

руб.-коп.

772-67

509-71

813-86

Приведенные затраты

руб.-коп.

822-25

611-90

859-90

в том числе в зимний период

руб.-коп.

817-96

607-70

855-11

Эффективность комплексно-механизированного технологического процесса

руб.-коп.

-210-35

-

-248-00

Примечание. Показатели рассчитаны на законченный результат комплексно-механизированного технологического процесса - 1000 м3 грунта, отсыпанного в дамбу

СОДЕРЖАНИЕ






Яндекс цитирования



   Copyright © 2007-2024,  www.tehlit.ru.

[ ѓосты, стандарты, нормативы, инструкции, правила, строительные нормы ]
