| |
ТИПОВЫЕ ТЕХНОЛОГИЧЕСКИЕ КАРТЫ
НА ПРОИЗВОДСТВО
ОТДЕЛЬНЫХ ВИДОВ РАБОТ
РАЗДЕЛ 01
ТИПОВАЯ
ТЕХНОЛОГИЧЕСКАЯ КАРТА
НА ЗЕМЛЯНЫЕ И БУРОВЗРЫВНЫЕ РАБОТЫ
1.01.01.41
КОМПЛЕКСНО-МЕХАНИЗИРОВАННЫЙ ПРОЦЕСС РАЗРАБОТКИ
ГРУНТА III ГРУППЫ В СТРОИТЕЛЬНОМ КАРЬЕРЕ
МОСКВА - 1989
РАЗРАБОТАНА
|
ОДОБРЕНА
|
ВНИПИИСТРОМСЫРЬЕ
|
Отделом организации и технологии строительного производства Госстроя СССР
|
Главный инженер института Р.
А. Родин
Главный инженер проекта В.
Н. Буман
|
Письмо от 14.09.1988 г. № 23-532
Введена в действие с 1.01.1989 г.
|
1.1. Типовая технологическая карта рекомендуется для
применения при разработке суглинистых грунтов в строительном карьере при сооружении объектов промышленного,
жилищно-гражданского и мелиоративного
строительства.
1.2. Типовая технологическая карта может быть использована для грунтов I-III групп.
1.3. Параметры
строительного карьера суглинка:
длина
- 400 м; ширина -
250 м;
максимальная
глубина вскрыши - 0,5
м;
максимальная глубина выемки -
5,0 м;
объем вскрыши -
45 т. м3;
объем разработки - 440 т.
м3.
1.4. Грунт из
карьера используется для отсыпки насыпей вертикальной планировки, плотин, дамб,
обратной засыпки котлованов и др. земляных сооружений.
1.5. Разработка
карьера осуществляется в средней зоне СССР при положительных температурах
воздуха.
1.6. При привязке
технологической карты к конкретному
строительному карьеру суглинка необходимо скорректировать объемы работ, группы грунтов, график производства работ и калькуляцию затрат труда,
средства механизации с учетом наличия парка землеройных механизмов.
2.1. Настоящий комплексно-механизированный
технологический процесс состоит из подготовительных и
основных операций, а также отделочных работ.
2.2. К подготовительным операциям относится:
геодезическая разбивка
контура карьера в пределах отвода земли с установкой разбивочных знаков и реперов; осуществление мероприятий по ограждению карьера от поступления
поверхностных
вод; организация освещения карьера; устройство временных
землевозных автодорог.
2.3. К основным операциям относится:
вскрыша карьера (срезка растительного слоя грунта); разработка суглинка в карьере.
2.4. К отделочным операциям относится
рекультивация карьера, которая настоящей типовой технологической картой не рассматривается, а в каждом конкретном случае выполняется на основании технического задания землепользователя.
2.5. Состав вариантов
комплексов машин, применяемых для выполнения основных операций, приведен в
табл. 1.
Таблица
1.
Технологическая
операция
|
Варианты комплексов машин
|
1
|
2
|
3
|
4
|
Вскрыша
карьера
|
Бульдозер
ДЗ-27А
Экскаватор Э0-5111Е
прямая лопата
Автомобиль-самосвал КрАЗ-256Б
Автогрейдер ДЗ-31-1
|
Бульдозер
ДЗ-27А
Экскаватор Э0-5111Е
прямая лопата
Автомобиль-самосвал КрАЗ-256Б
Автогрейдер ДЗ-31-1
|
Бульдозер
ДЗ-27А
Экскаватор Э0-5111Е
прямая лопата
Автомобиль-самосвал КрАЗ-256Б
Автогрейдер ДЗ-31-1
|
Бульдозер
ДЗ-27А
Экскаватор Э0-5111Е
прямая лопата
Автомобиль-самосвал КрАЗ-256Б
Автогрейдер ДЗ-31-1
|
Разработка
суглинка
|
Экскаватор
Э0-4121Б прямая лопата
Автомобиль-самосвал
КрАЗ-256Б
Бульдозер
ДЗ-27А
Пневмокаток ДУ-16В
Автогрейдер ДЗ-31-1
|
Экскаватор
Э0-5111Е прямая лопата
Автомобиль-самосвал
КрАЗ-256Б
Бульдозер
ДЗ-27А
Пневмокаток ДУ-16В
Автогрейдер ДЗ-31-1
|
Экскаватор
Э0-5122А прямая лопата
Автомобиль-самосвал
КрАЗ-256Б
Бульдозер
ДЗ-27А
Пневмокаток ДУ-16В
Автогрейдер ДЗ-31-1
|
Экскаватор
Э-2503В прямая
лопата
Автомобиль-самосвал
КрАЗ-256Б
Бульдозер
ДЗ-27А
Пневмокаток ДУ-16В
Автогрейдер ДЗ-31-1
|
Ведущими машинами в
комплексе являются:
в варианте 1 - экскаватор Э0-4121Б, оборудованный прямой лопатой;
в варианте 2 - экскаватор Э0-5111Е, оборудованный прямой лопатой;
в варианте 3 - экскаватор Э0-5122А, оборудованный прямой
лопатой;
в варианте 4 - экскаватор Э-2503В, оборудованный прямой лопатой.
2.6. Технология производства
работ для варианта 1.
Вскрыша карьера суглинка производится бульдозером ДЗ-27А с перемещением растительного слоя грунта I группы на
расстояние до 50 м в промежуточные отвалы с последующей погрузкой грунта
экскаваторами Э0-5111Е, оборудованными прямой лопатой с ковшом вместимостью 1 м3,
в автомобили-самосвалы КрАЗ-256Б и транспортировкой
на 1 км в резерв. Разработка суглинистого грунта
III группы в карьере осуществляется экскаватором Э0-4121Б, оборудованным прямой лопатой с ковшом вместимостью
1 м3, погрузкой в автомобили-самосвалы КрАЗ-256Б и транспортировкой на 2 км в сооружения. Временные
землевозные дороги устраиваются из доменного шлака или из другого местного строительного материала с разравниванием
его бульдозером ДЗ-27А слоем 0,3 м и
уплотнением пневмокатком ДУ-16В. Они постоянно поддерживаются в исправном состоянии с
помощью автогрейдера ДЗ-31-1.
2.7. Разработка суглинистого грунта в
карьере выполняется
(при работе в одну смену) для варианта 1 следующим составом рабочих:
машинист экскаватора 6 разряда - 2;
машинист бульдозера 6 разряда - 1;
машинист пневмокатка 6 разряда - 1;
машинист автогрейдера 6 разряда - 1;
водители автомобилей-самосвалов III класса - 6.
2.8. Контроль качества выполняемых работ
производится в соответствии с табл. 2.
Таблица
2.
Наименование
операций, подлежащих контролю
|
Контроль качества выполнения
операции
|
производителем работ
|
мастером
|
Состав
|
Способы
|
Время
|
Привлекаемые службы
|
Разбивка контура карьера
|
-
|
Точность выноса
|
Теодолитом, стальной рулеткой
|
До начала разработки
|
Геодезическая
|
|
Разработка карьера
|
Геометрические размеры в плане,
высотные отметки
|
Нивелиром стальной рулеткой, уклономером,
откосником
|
В процессе разработки карьера
|
Геодезическая
|
В соответствии с принятыми вариантами комплексов машин (табл. 1) и на
основании калькуляции затрат труда в табл. 3 приведены сравнительные технико-экономические показатели эффективности вариантов.
Таблица
3.
Наименование
работ
|
Варианты комплексов механизации работ
|
1
|
2
|
3
|
4
(аналог)
|
Объем работ, м3
|
440000
|
440000
|
440000
|
440000
|
Общая трудоемкость, чел.-дн.
|
4758,31
|
5910,63
|
4496,43
|
5110,79
|
То же, на 1000 м3,
чел.-ч
|
88,67
|
110,15
|
83,79
|
95,24
|
Затраты
машинного времени на весь объем работ, маш.-смен
|
4703,43
|
4997,21
|
3958,7
|
4621,28
|
Продолжительность
процесса при двухсменной работе, дней
|
230
|
245
|
160
|
247
|
Выработка на 1 маш.-ч., м3
|
11,40
|
10,73
|
13,55
|
11,61
|
Стоимость затрат труда на
весь объем работ, руб.
|
36807-21
|
45402-61
|
33920-22
|
39148-70
|
То же, на 1000 м3, руб.
|
83,65
|
103,18
|
77,09
|
88,97
|
Приведенные затраты на весь
объем работ, руб.
|
417120
|
432080
|
381920
|
420640
|
То же, на 1000 м3, руб.
|
948
|
982
|
868
|
956
|
Эффективность в сравнении с
аналогом на 1000 м3 грунта, руб.
|
+8
|
-26
|
+88
|
-
|
Прямые затраты на 1000 м3
грунта, руб.
|
908
|
944
|
836
|
895
|
4.1. Потребность в
машинах, оборудовании, инструментах и приспособлениях
Таблица
4.
Наименование
машин, оборудования, инструментов и приспособлений
|
Тип
|
Марка
ГОСТ
|
Количество
машин для вариантов механизации, шт.
|
Техническая
характеристика
|
|
|
1
|
2
|
3
|
4
|
|
Экскаватор универсальный
|
Одноковшовый гидравлический,
на гусеничном ходу
|
Э0-4121Б
ГОСТ 22894-77
|
2
|
-
|
-
|
-
|
Оборудован прямой лопатой.
Вместимость ковша 1,0 м3
|
|
Экскаватор универсальный
|
Одноковшовый канатный, на гусеничном ходу
|
Э0-5111Е
ГОСТ 17343-83
|
1
|
3
|
1
|
1
|
Оборудован прямой лопатой. Вместимость ковша 1,0 м3
|
|
Экскаватор универсальный
|
Одноковшовый гидравлический, на гусеничном ходу
|
Э0-5122А
ГОСТ
22894-77
|
-
|
-
|
2
|
-
|
Оборудован прямой лопатой. Вместимость ковша 1,6 м3
|
|
Экскаватор универсальный
|
Одноковшовый канатный, на гусеничном ходу
|
Э-2503В
ГОСТ 17343-83
|
-
|
-
|
-
|
1
|
Оборудован прямой лопатой.
Вместимость ковша 2,5 м3
|
|
Бульдозер с неповоротным
отвалом
|
Гидравлический, на тракторе класса 10 т
|
ДЗ-27А
|
2
|
2
|
2
|
2
|
Трактор Т-130.1.Г-1. Длина отвала 3200 мм
|
|
Автогрейдер среднего типа
|
Самоходный
|
ДЗ-31-1
ГОСТ 9420-79
|
1
|
1
|
1
|
1
|
Мощность двигателя 96 кВт
|
|
Каток
|
Пневмоколесный полуприцепной
|
ДУ-16В
|
1
|
1
|
1
|
1
|
Тягач МоАЗ-546А, масса 25,9 т. Ширина уплотняемой полосы 2620 мм
|
|
Автомобиль-самосвал
|
Трехосный
|
КрАЗ-256Б
|
5
|
8
|
12
|
8
|
Грузоподъемность 12 т
|
|
Теодолит
|
-
|
Т-15
ГОСТ 10529-86
|
1
|
1
|
1
|
1
|
|
|
Нивелир
|
-
|
Н-10
ГОСТ 10628-76
|
1
|
1
|
1
|
1
|
|
|
Рейка нивелирная
|
-
|
РН-10
ГОСТ 11158-83
|
2
|
2
|
2
|
2
|
|
|
Вешка геодезическая
|
Стандартная
|
|
3
|
3
|
3
|
3
|
|
|
Рулетка измерительная металлическая
|
Стандартная
|
РС-200
ГОСТ 7502-80
|
1
|
1
|
1
|
1
|
|
|
4.2. Потребность в
эксплуатационных материалах приведена в табл. 5.
Таблица
5.
Наименование
механизмов и эксплуатационных материалов
|
Норма на час работы машины, кг (кВт)
|
Количество на принятый объем
работ по вариантам, кг (кВт)
|
1
|
2
|
3
|
4
|
Экскаватор
Э0-4121Б
|
|
|
|
|
|
Дизельное
топливо
|
5,50
|
36300
|
-
|
-
|
-
|
Бензин
|
0,16
|
1056
|
-
|
-
|
-
|
Моторное
масло
|
0,27
|
1782
|
-
|
-
|
-
|
Трансмиссионное
масло
|
0,03
|
198
|
-
|
-
|
-
|
Консистентная
смазка
|
0,16
|
1056
|
-
|
-
|
-
|
Экскаватор
Э0-5111Е
|
|
|
|
|
|
Дизельное
топливо
|
6,2
|
2790
|
46438
|
2790
|
2790
|
Бензин
|
0,18
|
81
|
1348
|
81
|
81
|
Моторное масло
|
0,30
|
270
|
2247
|
270
|
270
|
Трансмиссионное
масло
|
0,04
|
18
|
299
|
18
|
18
|
Консистентная
смазка
|
0,18
|
81
|
1348
|
81
|
81
|
Экскаватор
Э0-5122А
|
|
|
|
|
|
Дизельное топливо
|
13,10
|
-
|
-
|
51876
|
-
|
Бензин
|
0,38
|
-
|
-
|
1505
|
-
|
Моторное
масло
|
0,65
|
-
|
-
|
2574
|
-
|
Трансмиссионное
масло
|
0,13
|
-
|
-
|
55
|
-
|
Консистентная
смазка
|
0,04
|
-
|
-
|
158
|
-
|
Экскаватор Э-2503В
|
|
|
|
|
|
Электроэнергия
|
(75,2)
|
-
|
-
|
-
|
(268012)
|
Бензин
|
0,32
|
-
|
-
|
-
|
1140
|
Моторное
масло
|
0,55
|
-
|
-
|
-
|
1960
|
Трансмиссионное
масло
|
0,06
|
-
|
-
|
-
|
212
|
Консистентная смазка
|
0,32
|
-
|
-
|
-
|
1140
|
Бульдозер ДЗ-27А
|
|
|
|
|
|
Дизельное
топливо
|
7,70
|
7523
|
7523
|
7523
|
7523
|
Бензин
|
0,23
|
224
|
224
|
224
|
224
|
Моторное масло
|
0,37
|
361
|
361
|
361
|
361
|
Трансмиссионное
масло
|
0,10
|
98
|
98
|
98
|
98
|
Консистентная
смазка
|
0,08
|
78
|
78
|
78
|
78
|
Автогрейдер ДЗ-31-1
|
|
|
|
|
|
Дизельное
топливо
|
5,20
|
17654
|
18798
|
11575
|
19021
|
Бензин
|
0,16
|
543
|
578
|
356
|
585
|
Моторное масло
|
0,25
|
848
|
903
|
556
|
914
|
Трансмиссионное масло
|
0,07
|
237
|
253
|
156
|
256
|
Консистентная
смазка
|
0,06
|
203
|
217
|
133
|
219
|
Каток
ДУ-16В
|
|
|
|
|
|
Дизельное
топливо
|
10,10
|
596
|
596
|
596
|
596
|
Бензин
|
0,30
|
18
|
18
|
18
|
18
|
Моторное
масло
|
0,48
|
28
|
28
|
28
|
28
|
Трансмиссионное масло
|
0,13
|
8
|
8
|
8
|
8
|
Консистентная
смазка
|
0,14
|
8
|
8
|
8
|
8
|
Автомобили-самосвалы КрАЗ-256Б
|
|
|
|
|
|
Дизельное
топливо
|
7,6
|
147174
|
147174
|
147174
|
147174
|
Моторное масло
|
0,34
|
6584
|
6584
|
6584
|
6584
|
Трансмиссионное масло
|
0,05
|
968
|
968
|
968
|
968
|
Консистентная
смазка
|
0,04
|
774
|
774
|
774
|
774
|
При выполнении работ по разработке грунта в строительном карьере необходимо руководствоваться требованиями СНиП-III-4-80
ГОСТ
12.3.002-75 «Процессы
производственные»; ГОСТ 12.2.012-75 «Приспособления по обеспечению безопасного производства работ»; ГОСТ 12.1.004-85 «Пожарная
безопасность»;
ГОСТ
12.1.013-78 «Строительство. Электробезопасность» и ГОСТ
23407-78 «Ограждения инвентарные строительных площадок и участков производства строительно-монтажных работ».

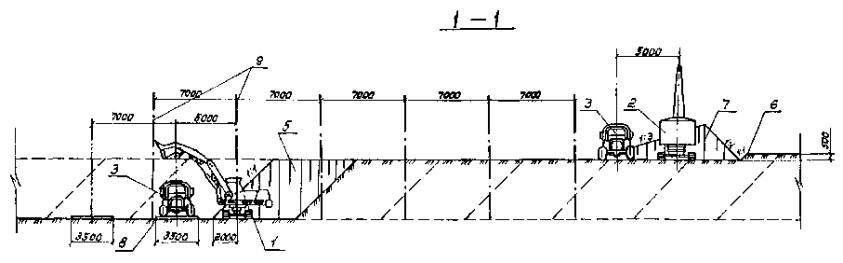

1 - экскаватор
Э0-4121Б с оборудованием прямая лопата;
2 - экскаватор
Э0-5111Е с
оборудованием прямая лопата;
3 - автомобиль-самосвал КрАЗ-256Б;
4 - бульдозер ДЗ-27А;
5 - уступ суглинка;
6 - уступ растительного слоя грунта;
7 - временный отвал растительного слоя грунта;
8 - временная землевозная автодорога;
9 - оси проходок экскаватора Э0-4121Б;
10 - проектный контур карьера
ОБЪЕМЫ РАБОТ
Наименование
|
Количество, м3
|
Разработка растительного слоя грунта I группы
|
45000
|
Разработка грунта III группы
|
44000
|
Примечание.
Здесь и далее пунктирная линия указывает на неполное
использование механизмов в течение смены.
Наименование работ
|
Обоснование
(ЕНиР и др.)
|
Единица измерения
|
Объем
работ
|
Норма
времени на единицу измерения,
чел.-ч
маш.-ч
|
Затраты
труда на весь объем работ,
чел.-дн.
маш.-смен
|
Время
пребывания машины на объекте, маш.-смен
|
Расценка
на единицу измерения, руб.-коп.
|
Стоимость
затрат на весь объем работ, руб.-коп.
|
Стоимость
затрат с учетом пребывания машины на объекте, руб.-коп.
|
Разработка растительного слоя грунта I
группы бульдозером ДЗ-27 с
перемещением на расстояние 50 м
|
ЕНиР §Е2-1-22, т. 22, п. 5а, г
|
100 м3
|
450
|
1,55
1,55
|
85,06
85,06
|
85,06
|
1-64,3
|
739-35
|
739-35
|
Разработка растительного
слоя грунта I
группы экскаватором Э0-5111Е, оборудованным прямой лопатой, с погрузкой на автомобили-самосвалы
|
ЕНиР §Е2-1-8, т. 3, п. 6а
|
100 м3
|
450
|
2,0
1,0
|
109,76
54,83
|
54,83
|
1-97
|
886-50
|
886-50
|
Транспортирование грунта
автомобилями-самосвалами КрАЗ-256Б на
расстояние 1 км
|
ЕНВ*
|
100 т
|
540
|
1,70
1,70
|
111,95
111,95
|
111,95
|
1-44
|
777-60
|
777-60
|
Работа бульдозера на отвале
в грунте I
группы
|
ЕНиР §Е2-1-28, т. 1, п. 3а
|
100 м3
|
450
|
0,46
0,46
|
25,24
25,24
|
54,88
|
0-48,8
|
219-60
|
477-23
|
Разработка грунта III группы экскаватором Э0-4121Б, оборудованным прямой
лопатой, с погрузкой на автомобили-самосвалы
|
Т. 79**, вып. 10
|
100 м3
|
4400
|
1,5
1,5
|
804,88
804,88
|
804,88
|
1-59
|
6996-00
|
6996-00
|
Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 2 км
|
ЕНВ*
|
100 т
|
8580
|
2,15
2,15
|
2249,6
2249,6
|
2414,6
|
1-82
|
15615-60
|
16684-53
|
Разравнивание бульдозером грунта II группы (шлак) слоем 0,2 м
|
ЕНиР §Е2-1-28, т. 1, п. 3б
|
100 м3
|
128
|
0,58
0,58
|
8,84
8,84
|
360,7
|
0-61,5
|
78-72
|
3137-09
|
Уплотнение полуприцепным катком ДУ-16В грунта (шлак) слоем 0,2
м
|
ЕНиР §Е2-1-28, т. 4, п. 1б
|
100 м3
|
128
|
0,46
0,46
|
7,18
7,18
|
402,44
|
0-48,8
|
62-46
|
3496-06
|
Ремонт и содержание дорог при транспортировании грунта автогрейдером ДЗ-31-1
|
ЕНиР §Е17-20, т. 15
|
1 км
|
3086,2
|
1,10
1,10
|
414,0
414,0
|
414,0
|
1-17
|
3610-85
|
3610-85
|
ИТОГО:
|
|
|
|
|
3816,5
3761,6
|
4703,4
|
|
28986-68
|
36807-21
|
ЕНВ*
- Здесь и далее «Единые нормы времени на перевозку грузов автомобильным транспортом и сдельные расценки для оплаты
труда водителей».
Т.79** - Здесь и далее
сборник «Типовые нормы и расценки...» Минтрансстроя СССР «Земляные
работы».
Наименование работ
|
Обоснование
(ЕНиР и др.)
|
Единица измерения
|
Объем
работ
|
Норма
времени на единицу измерения,
чел.-ч
маш.-ч
|
Затраты
труда на весь объем работ,
чел.-дн.
маш.-смен
|
Время
пребывания машины на объекте, маш.-смен
|
Расценка
на единицу измерения, руб.-коп.
|
Стоимость
затрат на весь объем работ, руб.-коп.
|
Стоимость
затрат с учетом пребывания машины на объекте, руб.-коп.
|
Разработка растительного слоя грунта I
группы бульдозером ДЗ-27 с
перемещением на расстояние 50 м
|
ЕНиР §Е2-1-22, т. 22, п. 5а, г
|
100 м3
|
450
|
1,55
1,55
|
85,06
85,06
|
85,06
|
1-64,3
|
739-35
|
739-35
|
Разработка растительного
слоя грунта I
группы экскаватором Э0-5111Е, оборудованным прямой
лопатой, с погрузкой на автомобили-самосвалы
|
ЕНиР §Е2-1-8, т. 3, п. 6а
|
100 м3
|
450
|
2,0
1,0
|
109,76
54,88
|
54,88
|
1-97
|
886-50
|
886-50
|
Транспортирование грунта
автомобилями-самосвалами КрАЗ-256Б на
расстояние 1 км
|
ЕНВ*
|
100 т
|
540
|
1,70
1,70
|
111,95
111,95
|
111,95
|
1-44
|
777-60
|
777-60
|
Работа бульдозера на отвале
в грунте I
группы
|
ЕНиР §Е2-1-28, т. 1, п. 3а
|
100 м3
|
450
|
0,46
0,46
|
25,24
25,24
|
54,88
|
0-48,8
|
219-60
|
477-23
|
Разработка грунта III группы экскаватором Э0-5111Е,
оборудованным прямой лопатой, с погрузкой на
автомобили-самосвалы
|
ЕНиР §Е2-1-8, т. 3, п. 6в
|
100 м3
|
4400
|
3,2
1,6
|
1717,0
858,5
|
858,5
|
3-15
|
13860-00
|
13860-00
|
Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 2 км
|
ЕНВ*
|
100 т
|
8580
|
2,15
2,15
|
2249,63
2249,63
|
2575,6
|
1-82
|
15615-60
|
17727-75
|
Разравнивание бульдозером грунта II группы (шлак) слоем 0,2 м
|
ЕНиР §Е2-1-28, т. 1, п. 3б
|
100 м3
|
128
|
0,58
0,58
|
8,84
8,84
|
386,0
|
0-61,5
|
78-72
|
3356-99
|
Уплотнение полуприцепным катком ДУ-6В грунта слоем 0,2 м (шлак)
|
ЕНиР §Е2-1-29, т. 4, п. 1б
|
100 м3
|
128
|
0,46
0,46
|
7,18
7,18
|
429,38
|
0-48,8
|
62-46
|
3732-22
|
Ремонт и содержание дорог при транспортировании грунта автогрейдером
|
ЕНиР §Е17-20, п. 15
|
1 км
|
3286,3
|
1,10
1,10
|
440,84
440,84
|
440,84
|
1-17
|
3844-97
|
3844-97
|
ИТОГО:
|
|
|
|
|
4755,58
3842,16
|
4997,2
|
|
36084-80
|
45402-61
|
Наименование работ
|
Обоснование
(ЕНиР и др.)
|
Единица измерения
|
Объем
работ
|
Норма
времени на единицу измерения,
чел.-ч
маш.-ч
|
Затраты
труда на весь объем работ,
чел.-дн.
маш.-смен
|
Время
пребывания машины на объекте, маш.-смен
|
Расценка
на единицу измерения, руб.-коп.
|
Стоимость
затрат на весь объем работ, руб.-коп.
|
Стоимость
затрат с учетом пребывания машины на объекте, руб.-коп.
|
Разработка бульдозером ДЗ-27 растительного слоя грунта I
группы с перемещением на расстояние 50 м
|
ЕНиР §Е2-1-22, т. 2,
п. 5а, г
|
100 м3
|
450
|
1,55
1,55
|
85,06
85,06
|
85,06
|
1-64,3
|
739-35
|
739-35
|
Разработка растительного
слоя грунта I
группы экскаватором Э0-10011Е, оборудованным прямой
лопатой, с погрузкой на автомобили-самосвалы
|
ЕНиР §Е2-1-8, т. 3, п. 6а
|
100 м3
|
450
|
2,0
1,0
|
109,76
54,88
|
54,88
|
1-97
|
886-50
|
886-50
|
Транспортирование грунта
автомобилями-самосвалами КрАЗ-256Б на
расстояние 1 км
|
ЕНВ*
|
100 т
|
540
|
1,70
1,70
|
111,95
111,95
|
111,95
|
1-44
|
777-60
|
777-60
|
Работа бульдозера ДЗ-27 на
отвале в грунте I
группы
|
ЕНиР §Е2-1-28, т. 1, п. 3а
|
100 м3
|
450
|
0,46
0,46
|
25,24
25,24
|
54,88
|
0-48,8
|
219-60
|
477-23
|
Разработка грунта III группы экскаватором Э0-5122А,
оборудованным прямой лопатой, с погрузкой на
автомобили-самосвалы
|
ЕНиР §Е2-1-8, т. 7, п. 3в
|
100 м3
|
4400
|
1,8
0,9
|
965,86
482,93
|
482,93
|
1-77
|
7788-00
|
7788-00
|
Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 2 км
|
ЕНВ*
|
100 т
|
8580
|
2,15
2,15
|
2249,6
2249,6
|
2414,6
|
1-82
|
15615-60
|
16684-27
|
Разравнивание бульдозером ДЗ-27 грунта II группы (шлак) слоем 0,2 м
|
ЕНиР §Е2-1-28, т. 1, п. 3б
|
100 м3
|
128
|
0,58
0,58
|
8,84
8,84
|
241,46
|
0-61,5
|
78-72
|
2100-65
|
Уплотнение полуприцепным катком ДУ-16В грунта слоем 0,2 м (шлак)
|
ЕНиР §Е2-1-29, т. 4, п. 1б
|
100 м3
|
128
|
0,46
0,46
|
7,18
7,18
|
241,46
|
0-48,8
|
62-46
|
2098-82
|
Ремонт и содержание дорог при транспортировании грунта автогрейдером
ДЗ-31-1
|
ЕНиР §Е17-20, п. 15
|
1 км
|
2023,76
|
1,10
1,10
|
271,48
271,48
|
271,48
|
1-17
|
2367-80
|
2367-80
|
ИТОГО:
|
|
|
|
|
3835,0
3297,2
|
3953,7
|
|
28535-63
|
33920-22
|
Наименование работ
|
Обоснование
(ЕНиР и др.)
|
Единица измерения
|
Объем
работ
|
Норма
времени на единицу измерения,
чел.-ч
маш.-ч
|
Затраты
труда на весь объем работ,
чел.-дн.
маш.-смен
|
Время
пребывания машины на объекте, маш.-смен
|
Расценка
на единицу измерения, руб.-коп.
|
Стоимость
затрат на весь объем работ, руб.-коп.
|
Стоимость
затрат с учетом пребывания машины на объекте, руб.-коп.
|

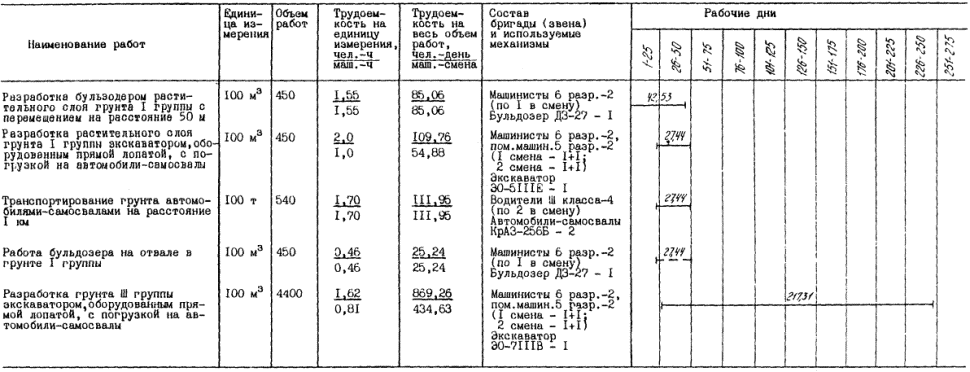

Разработка бульдозером ДЗ-27 растительного слоя грунта I
группы с перемещением на расстояние 50 м
|
ЕНиР §Е2-1-22, т. 2,
п. 5а, г
|
100 м3
|
450
|
1,55
1,55
|
85,06
85,06
|
85,06
|
1-64,3
|
739-35
|
739-35
|
Разработка растительного
слоя грунта I
группы экскаватором Э0-10011Е, оборудованным прямой
лопатой, с погрузкой на автомобили-самосвалы
|
ЕНиР §Е2-1-8, т. 3, п. 6а
|
100 м3
|
450
|
2,0
1,0
|
109,76
54,88
|
54,88
|
1-97
|
886-50
|
886-50
|
Транспортирование грунта
автомобилями-самосвалами КрАЗ-256Б на
расстояние 1 км
|
ЕНВ*
|
100 т
|
540
|
1,70
1,70
|
111,95
111,95
|
111,95
|
1-44
|
777-60
|
777-60
|
Работа бульдозера ДЗ-27 на
отвале в грунте I
группы
|
ЕНиР §Е2-1-28, т. 1, п. 3а
|
100 м3
|
450
|
0,46
0,46
|
25,24
25,24
|
54,88
|
0-48,8
|
219-60
|
477-23
|

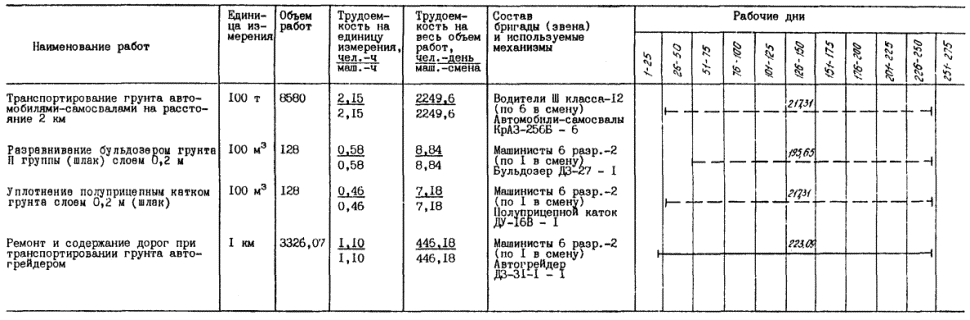

Разработка грунта III группы экскаватором Э0-7111В,
оборудованным прямой лопатой, с погрузкой на
автомобили-самосвалы
|
ЕНиР §Е2-1-8, т. 3, п. 8в
|
100 м3
|
4400
|
1,62
0,81
|
869,26
434,63
|
434,63
|
1-65
|
7260-00
|
7260-00
|
Транспортирование грунта автомобилями-самосвалами КрАЗ-256Б на расстояние 2 км
|
ЕНВ*
|
100 т
|
8580
|
2,15
2,15
|
2249,6
2249,6
|
2607,8
|
1-82
|
15615-60
|
17935-69
|
Разравнивание бульдозером ДЗ-27 грунта II группы (шлак) слоем 0,2 м
|
ЕНиР §Е2-1-28, т. 1, п. 3б
|
100 м3
|
128
|
0,58
0,58
|
8,84
8,84
|
391,3
|
0-61,5
|
78-72
|
3403-06
|
Уплотнение полуприцепным катком грунта слоем 0,2 м
(шлак)
|
ЕНиР §Е2-1-29, т. 4, п. 1б
|
100 м3
|
128
|
0,46
0,46
|
7,18
7,18
|
434,62
|
0-48,8
|
62-46
|
3777-77
|
Ремонт и содержание дорог при транспортировании грунта автогрейдером
ДЗ-31-1
|
ЕНиР §Е17-20, п. 15
|
1 км
|
3326,07
|
1,10
1,10
|
446,18
446,18
|
446,18
|
1-17
|
3891-50
|
3891-50
|
ИТОГО:
|
|
|
|
|
3913,1
3423,6
|
4621,3
|
|
29531-33
|
39148-70
|
| |
|
